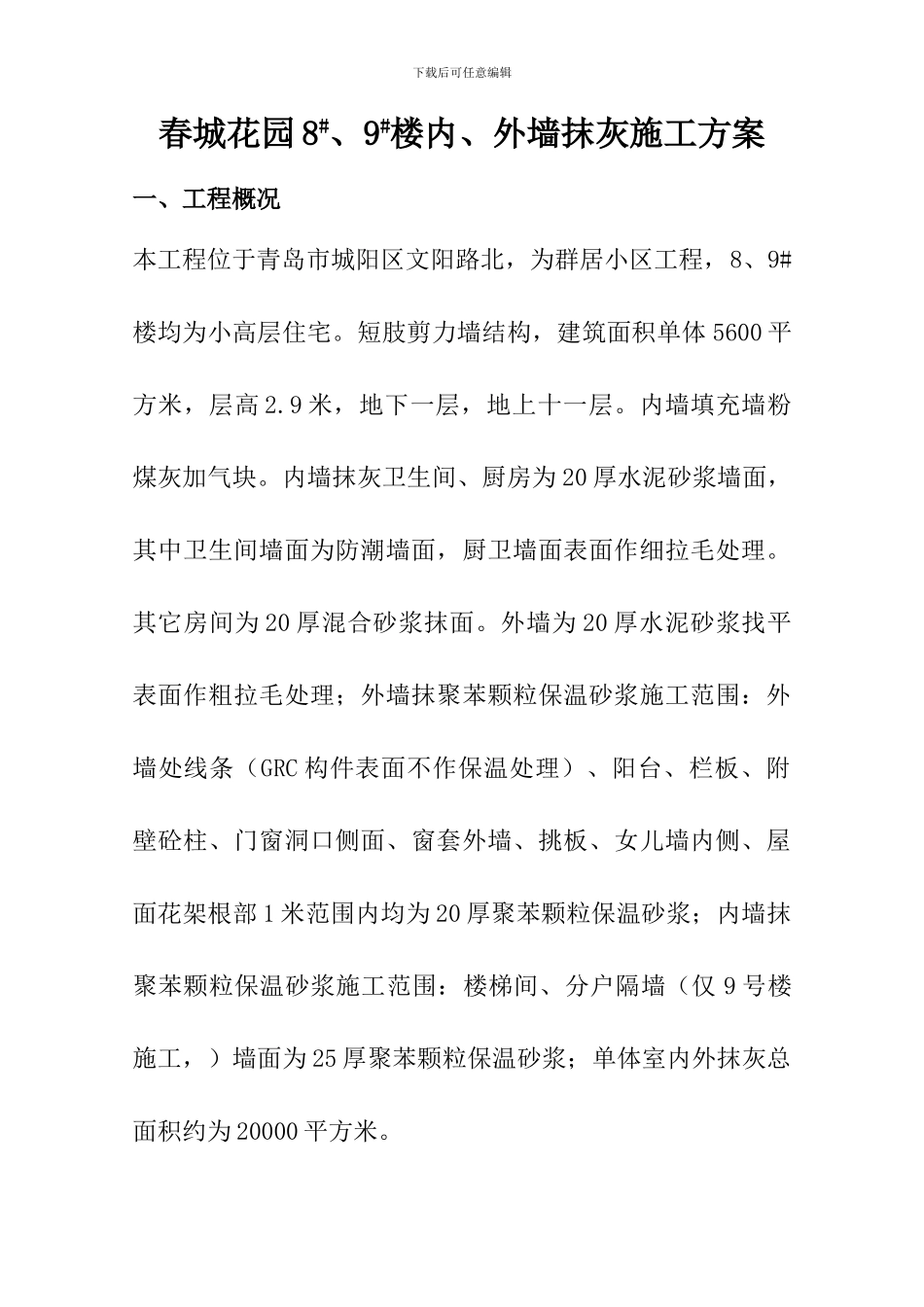

下载后可任意编辑春城花园 8#、9#楼内、外墙抹灰施工方案一、工程概况本工程位于青岛市城阳区文阳路北,为群居小区工程,8、9#楼均为小高层住宅
短肢剪力墙结构,建筑面积单体 5600 平方米,层高 2
9 米,地下一层,地上十一层
内墙填充墙粉煤灰加气块
内墙抹灰卫生间、厨房为 20 厚水泥砂浆墙面,其中卫生间墙面为防潮墙面,厨卫墙面表面作细拉毛处理
其它房间为 20 厚混合砂浆抹面
外墙为 20 厚水泥砂浆找平表面作粗拉毛处理;外墙抹聚苯颗粒保温砂浆施工范围:外墙处线条(GRC 构件表面不作保温处理)、阳台、栏板、附壁砼柱、门窗洞口侧面、窗套外墙、挑板、女儿墙内侧、屋面花架根部 1 米范围内均为 20 厚聚苯颗粒保温砂浆;内墙抹聚苯颗粒保温砂浆施工范围:楼梯间、分户隔墙(仅 9 号楼施工,)墙面为 25 厚聚苯颗粒保温砂浆;单体室内外抹灰总面积约为 20000 平方米

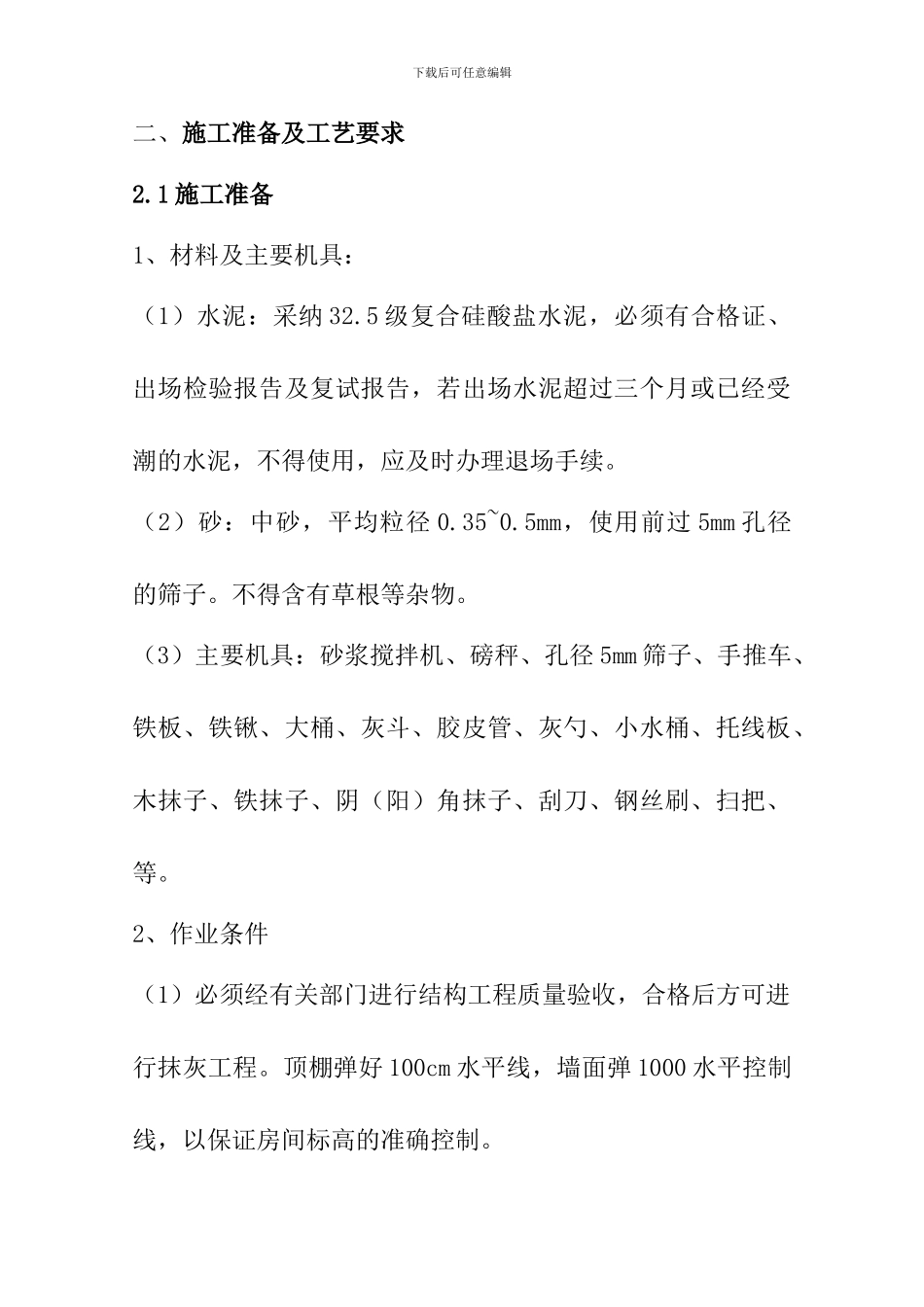

下载后可任意编辑二、施工准备及工艺要求2
1 施工准备1、材料及主要机具:(1)水泥:采纳 32
5 级复合硅酸盐水泥,必须有合格证、出场检验报告及复试报告,若出场水泥超过三个月或已经受潮的水泥,不得使用,应及时办理退场手续
(2)砂:中砂,平均粒径 0
5mm,使用前过 5mm 孔径的筛子
不得含有草根等杂物
(3)主要机具:砂浆搅拌机、磅秤、孔径 5mm 筛子、手推车、铁板、铁锹、大桶、灰斗、胶皮管、灰勺、小水桶、托线板、木抹子、铁抹子、阴(阳)角抹子、刮刀、钢丝刷、扫把、等
2、作业条件(1)必须经有关部门进行结构工程质量验收,合格后方可进行抹灰工程
顶棚弹好 100cm 水平线,墙面弹 1000 水平控制线,以保证房间标高的准确控制
下载后可任意编辑(2)根据室内高度和抹灰现场的具体情况,提前搭好抹灰操作用的高凳和架子,架子要离开墙面及墙角 200~250mm,以利操作
(3)应将砼表面凸
