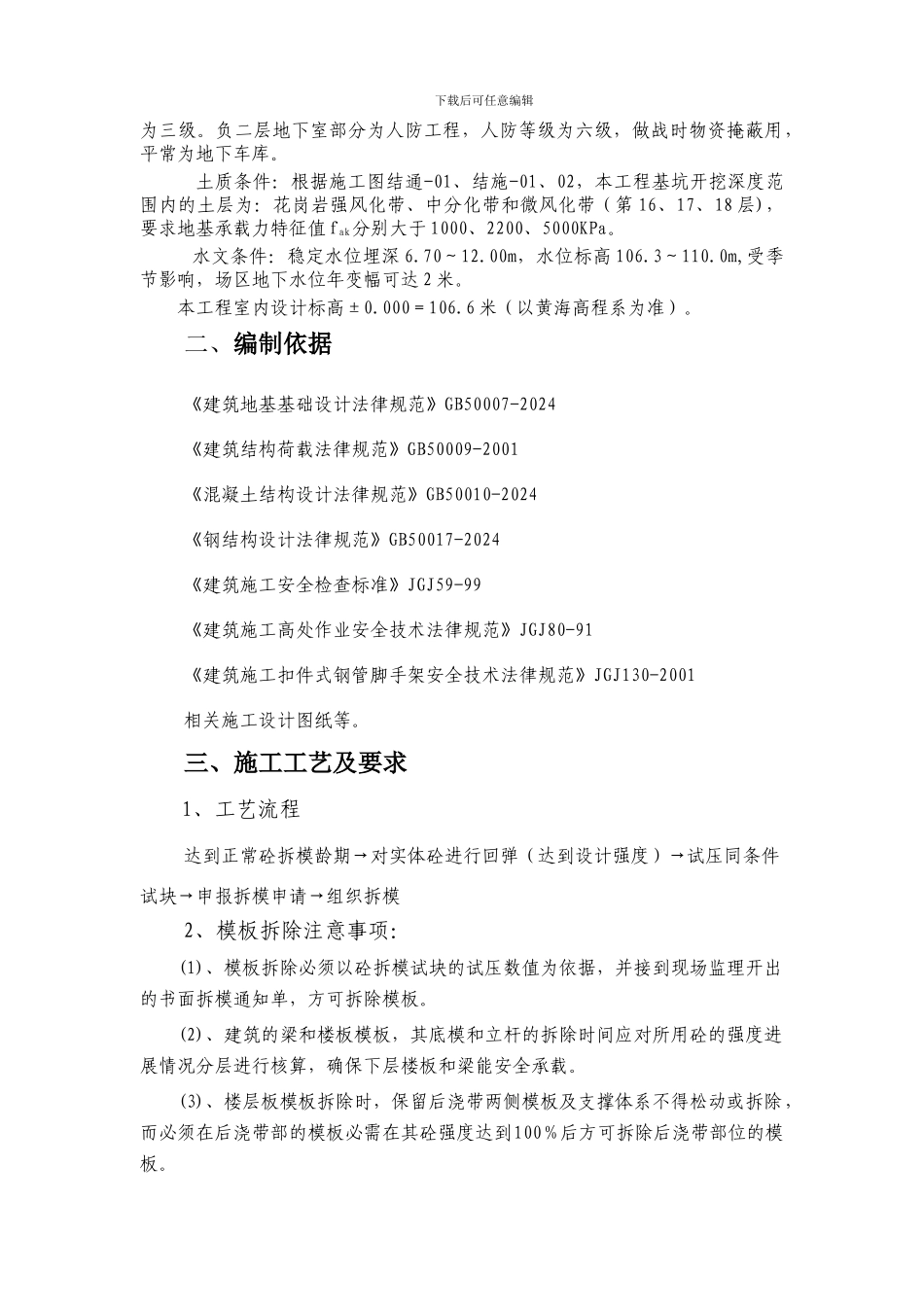

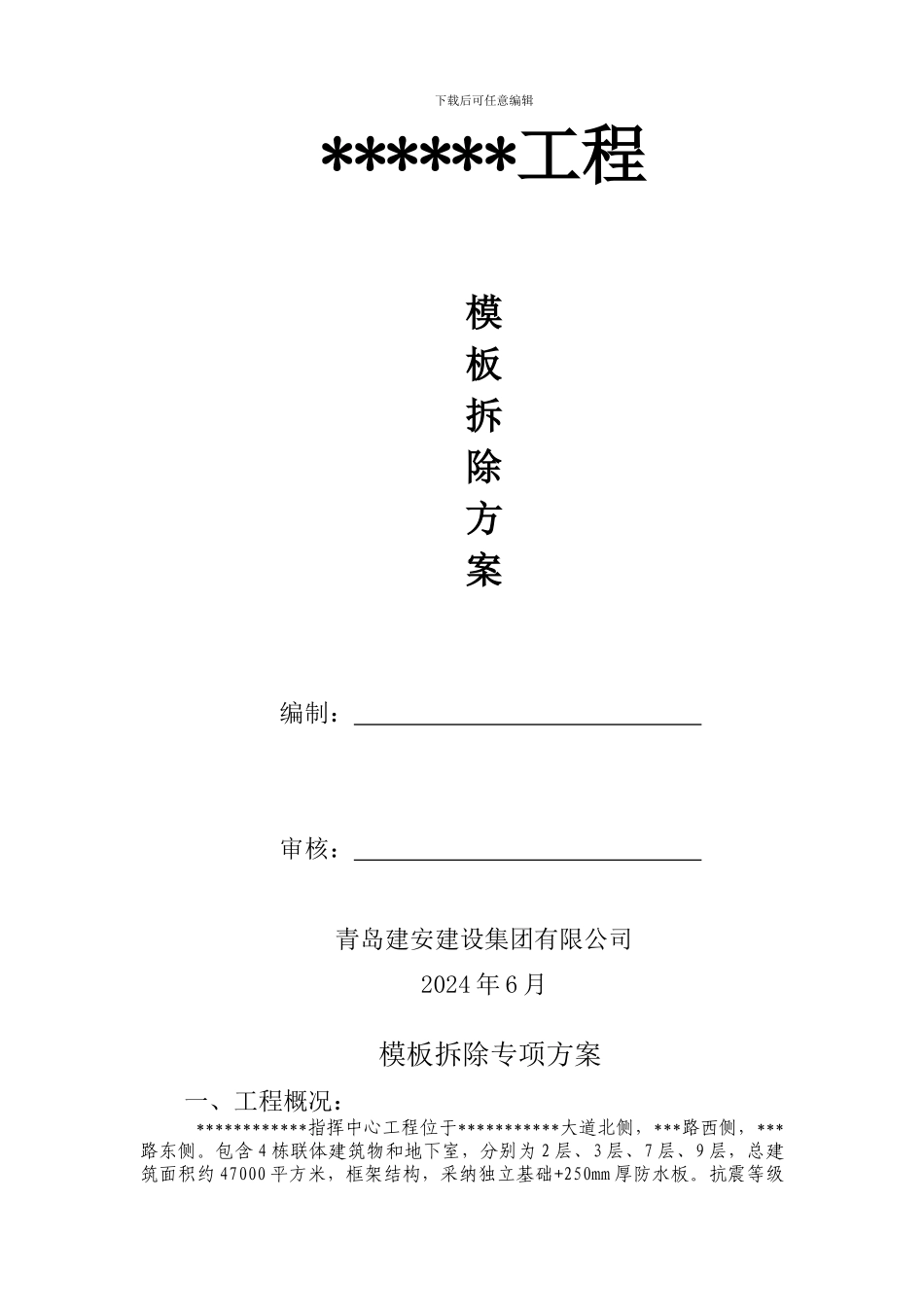

下载后可任意编辑******工程模板拆除方案编制: 审核: 青岛建安建设集团有限公司2024 年 6 月模板拆除专项方案一、工程概况:************指挥中心工程位于***********大道北侧,***路西侧,***路东侧
包含 4 栋联体建筑物和地下室,分别为 2 层、3 层、7 层、9 层,总建筑面积约 47000 平方米,框架结构,采纳独立基础+250mm 厚防水板
抗震等级下载后可任意编辑为三级
负二层地下室部分为人防工程,人防等级为六级,做战时物资掩蔽用,平常为地下车库
土质条件:根据施工图结通-01、结施-01、02,本工程基坑开挖深度范围内的土层为:花岗岩强风化带、中分化带和微风化带(第 16、17、18 层),要求地基承载力特征值 fak分别大于 1000、2200、5000KPa
水文条件:稳定水位埋深 6
00m,水位标高 106
0m,受季节影响,场区地下水位年变幅可达 2 米
本工程室内设计标高±0
000=106
6 米(以黄海高程系为准)
二、编制依据《建筑地基基础设计法律规范》GB50007-2024《建筑结构荷载法律规范》GB50009-2001《混凝土结构设计法律规范》GB50010-2024《钢结构设计法律规范》GB50017-2024《建筑施工安全检查标准》JGJ59-99《建筑施工高处作业安全技术法律规范》JGJ80-91《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001相关施工设计图纸等

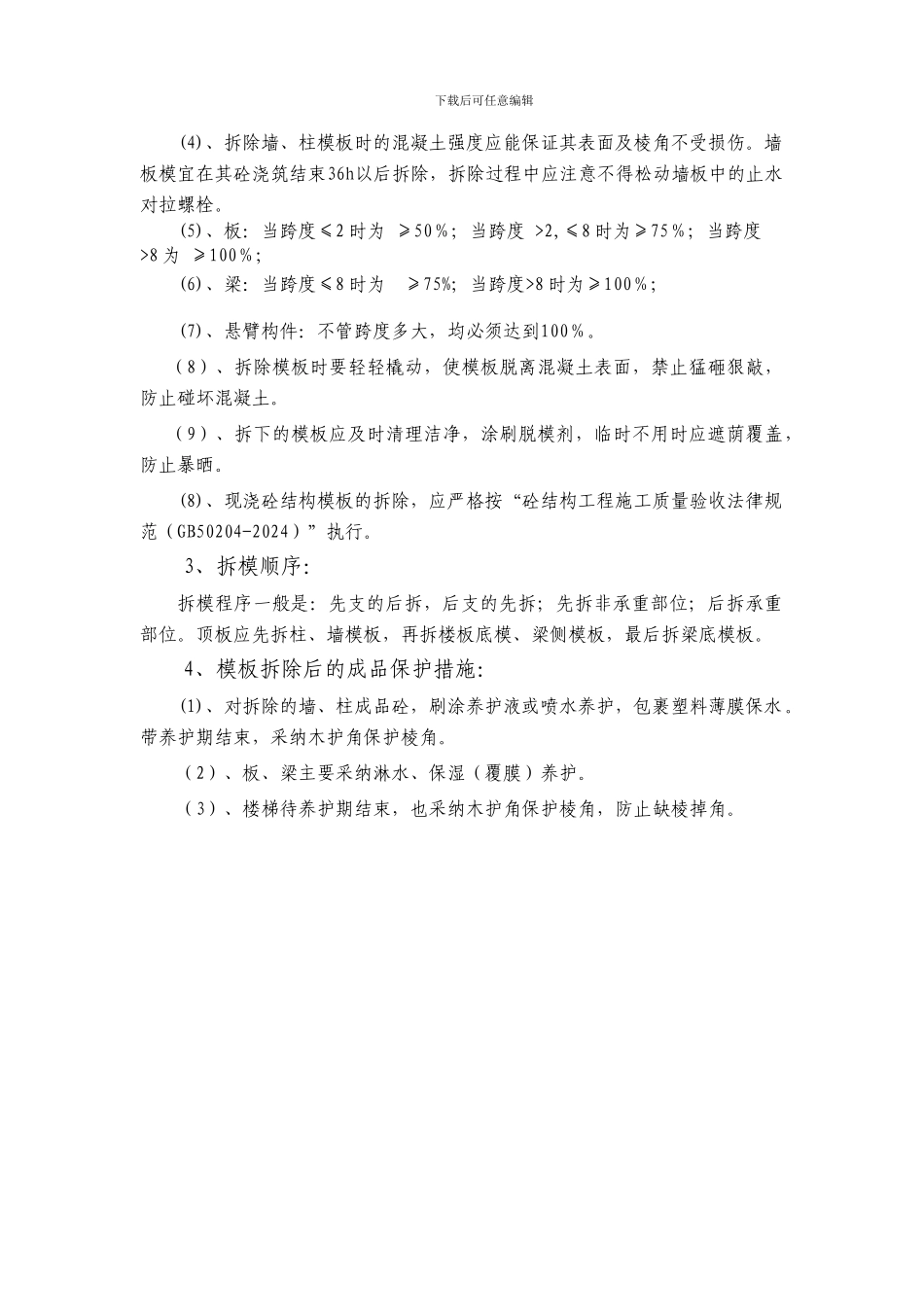

三、施工工艺及要求1、工艺流程达到正常砼拆模龄期→对实体砼进行回弹(达到设计强度)→试压同条件试块→申报拆模申请→组织拆模2、模板拆除注意事项:(1)、模板拆除必须以砼拆模试块的试压数值为依据,并接到现场监理开出的书面拆模通知单,方可拆除模板
(2)、建筑的梁和楼板模板,其底模和立杆的拆除时间应对所
