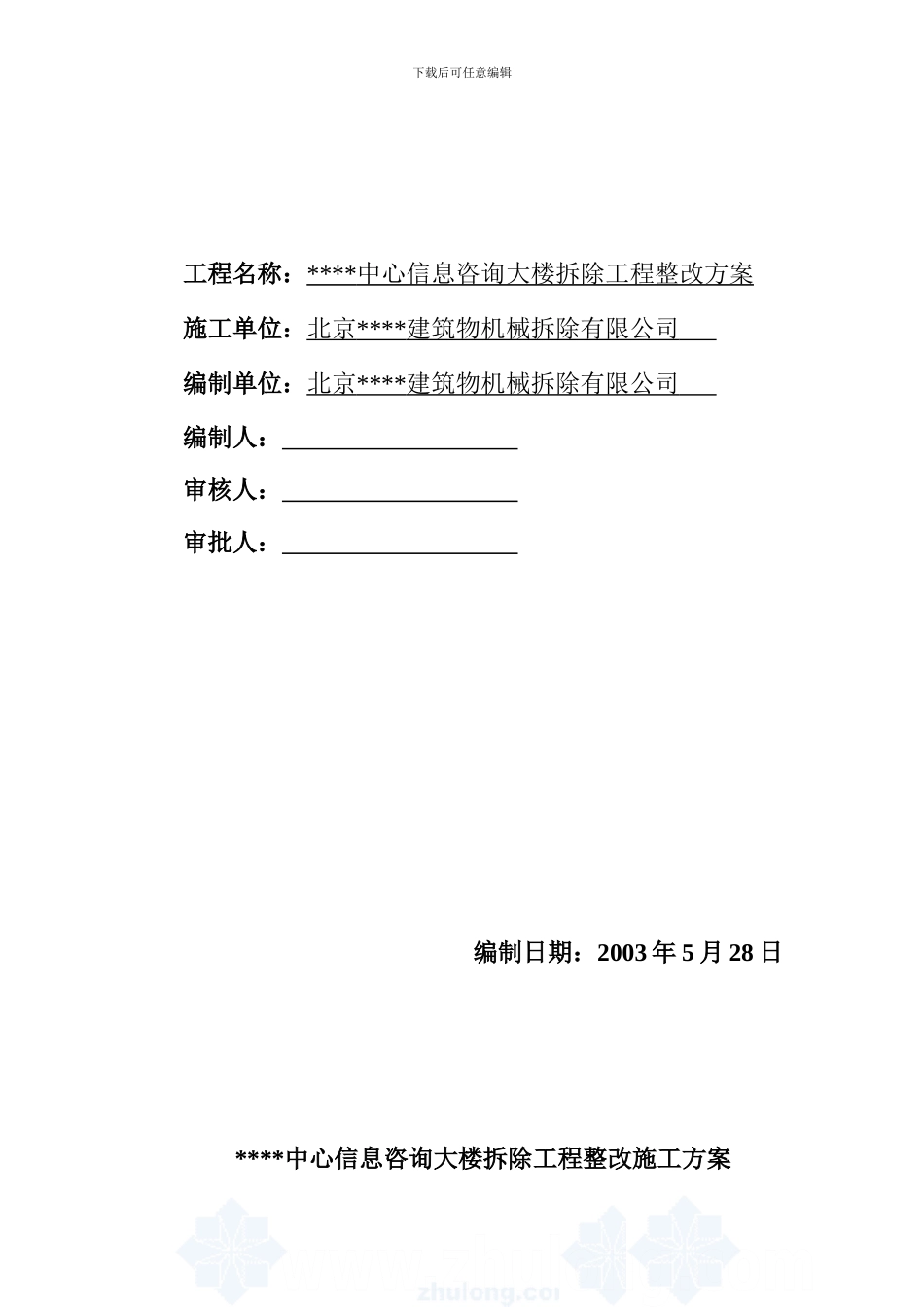

下载后可任意编辑****中心信息咨询大楼拆除工程整改施工方案北京****机械物拆除有限公司2003 年 5 月 28 日下载后可任意编辑工程名称:**** 中心信息咨询大楼拆除工程整改方案 施工单位:北京 **** 建筑物机械拆除有限公司 编制单位:北京 **** 建筑物机械拆除有限公司 编制人: 审核人: 审批人: 编制日期:2003 年 5 月 28 日****中心信息咨询大楼拆除工程整改施工方案下载后可任意编辑2003 年 5 月 19 日在拆除 15 层北外墙时,****拆除公司因违章操作造成外立柱坠落事故。5 月 20 日现场技术人员对事故进行仔细的分析,并作出“事故分析报告”。5 月 21 日应****中心咨询楼拆除组的要求,作出第一份“****信息咨询大楼拆除整改措施方案”,经过 5 天的时间,各位专家及技术工程师的仔细批阅,对我方第一分整改方案提出了针对性的宝贵意见,在此情况下我公司技术干部经过仔细讨论,结合拆除工程的特点,吸取各专家的意见,再次编制“拆除工程整改施工方案”望各位领导与专家提出宝贵意见,具体方案的实施如下:一. 人工配合机械拆除(20 米以上)经过前一段 16 层与 15 层局部拆除,对国外实行的机械从上至下拆除工艺进行了探究,得出了失败与成功的经验,对下一步的拆除工程起到了一定的作用。经过失败的教训,各位专家的批判指证,结合实际操作的经验,现对 20 米以上人工配合机械拆除工艺作细致说明:1. 人工配合机械拆除工艺流程:楼板拆除—承重梁拆除—内立柱拆除—外立柱与剪力墙拆除—电梯井拆除(1)楼板拆除:楼板拆除实行日立 55 履带式液压锤进行拆除,液压锤站位在另一跨对另一跨实施拆除,先将楼板沿承重梁内侧破裂宽 200mm 的断口,暴露出承重板筋,断口楼板四周贯穿,人工汽割板筋,人工站位在另一块完好的楼板上作业,确保人员安全,楼内楼板在汽割三面后,便在自重作用下悬挂在未割筋一侧的承重梁上,然后人工从一头向另一头汽割悬挂板筋,当汽割至多一半时,挂板一头已倾斜快到下一层地面,当全部挂筋切断后,楼板在自重作用下,坠落至下层楼板上。整块楼板重约 5.5T,因楼板坠落到下层楼板时,高度不大所以不会对下层楼板形成破坏。 沿外立柱的楼板,人工断板筋时应先断外立柱一侧,让悬挂板倒挂在楼内承重梁上,楼板坠落时,不会砸伤外立柱。根据塔吊载荷要求,主楼南部所有楼板实行一分为二拆除,确保塔吊安全,楼板下载后可任意编辑落地后用塔吊至地面后二次破裂。...
