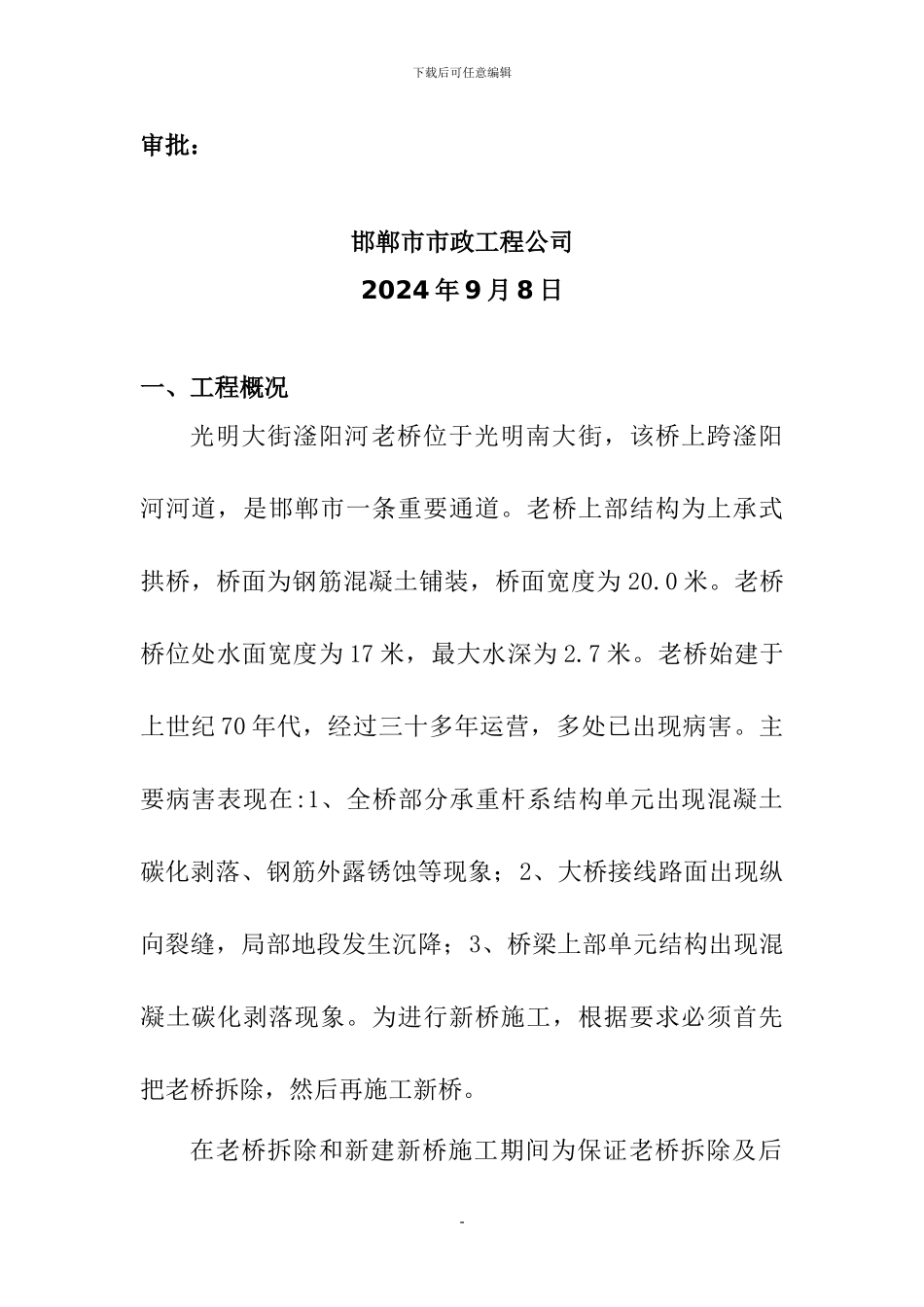

】邯郸市光明大街滏阳河桥工程旧桥拆除方案编写:审核:-下载后可任意编辑审批:邯郸市市政工程公司2024 年 9 月 8 日一、工程概况光明大街滏阳河老桥位于光明南大街,该桥上跨滏阳河河道,是邯郸市一条重要通道
老桥上部结构为上承式拱桥,桥面为钢筋混凝土铺装,桥面宽度为 20
老桥桥位处水面宽度为 17 米,最大水深为 2
老桥始建于上世纪 70 年代,经过三十多年运营,多处已出现病害
主要病害表现在:1、全桥部分承重杆系结构单元出现混凝土碳化剥落、钢筋外露锈蚀等现象;2、大桥接线路面出现纵向裂缝,局部地段发生沉降;3、桥梁上部单元结构出现混凝土碳化剥落现象
为进行新桥施工,根据要求必须首先把老桥拆除,然后再施工新桥
在老桥拆除和新建新桥施工期间为保证老桥拆除及后-下载后可任意编辑期桥梁施工顺利进行,在拆除老桥前必须先修筑一条施工便道
根据现场实际情况我项目部将临时通行便道设置在距离老拱桥 8 米的河道上
同时,修筑便道为后期施工新泥溪大桥施工起到非常重要的作用,为后期施工提供一个非常好的作业平台,因此,施工便道的质量一定要重视
二、 老桥拆除施工方案1、老桥拆除施工工期机械进场施工准备: 1 天桥面破裂及栏杆拆除: 2 天主桥拆除: 5 天残骸清运及便道加固维修: 3 天2、交通管制及疏导项目部分别在道路的两端设置交通警示灯,以对进入施工区域内的车辆进行交通引导及警示
在施工区域封闭的彩钢板围墙的外侧设置交通禁行标志,粘贴交通禁行标志和反光条
3、施工作业区围护封闭光明大街滏阳河桥施工期间将全封闭施工
4、老桥拆除施工方案-下载后可任意编辑比较国内类似拱桥的拆除方案,结合老桥结构特点,我部拟采纳机凿法施工
但机凿法施工必须满足以下几个条件
