挡 墙人工挖孔桩专项施工方案编制: 日期: 审核: 日期: 审定: 日期: 目 录一、 工程概况二、 施工技术管理机构………………………………2三、 工程测量方案……………………………………3四、 试验技术措施……………………………………4五、 人工挖孔桩成孔施工措施………………………4下载后可任意编辑六、 钢筋笼制安施工措施……………………………6七、 桩芯砼浇筑施工技术要求………………………7八、 施工难点及应对措施……………………………7九、 安全管理难点及应对措施………………………8十、 检验和验收………………………………………10一、 工程概况本工程属挡墙支护工程,基础为抗滑方桩,采纳人工挖孔桩,持力层为角砾、粘土 1、粘土层,超挖部分采纳浆砌石回填

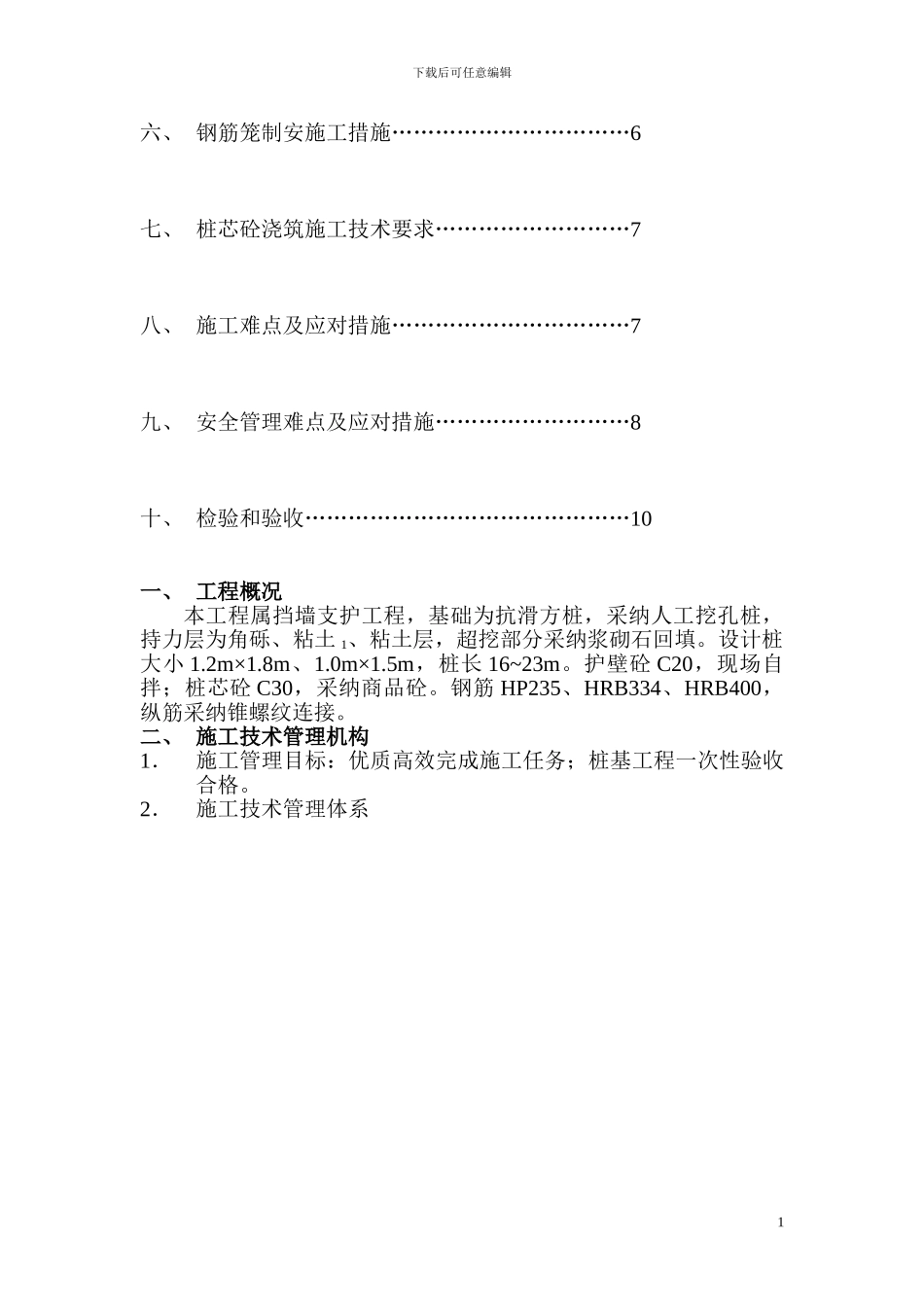

设计桩大小 1
5m,桩长 16~23m
护壁砼 C20,现场自拌;桩芯砼 C30,采纳商品砼
钢筋 HP235、HRB334、HRB400,纵筋采纳锥螺纹连接
二、 施工技术管理机构1.施工管理目标:优质高效完成施工任务;桩基工程一次性验收合格
2.施工技术管理体系1下载后可任意编辑3.岗位职责公司总工:负责主要施工方案审定,参加特别条件下施工难题方案的讨论、审定;对施工现场施工技术、质量、安全进行不定期督导
现场技术负责人:负责现场施工技术方案编制,对施工班组进行施工技术交底,检查技术措施落实情况,指导施工班组按技术要求施工
测量员:按施工图完成桩测放,向监理工程师报验桩位坐标、桩位现有高程及施测依据、方法等
完成孔口高程、桩顶标高钢筋笼标高的测量和标识、报验工作
试验员:按法律规范要求完成原材料、焊接试样、砼试压块的见证取样,养护并送检及报验等工作
施工员:按相关法律规范和施工技术方案要求,指导施工班组按要求施工,检查施工质量
质检员:按法律规范、设计、施工技术方案要求检验各环节质
