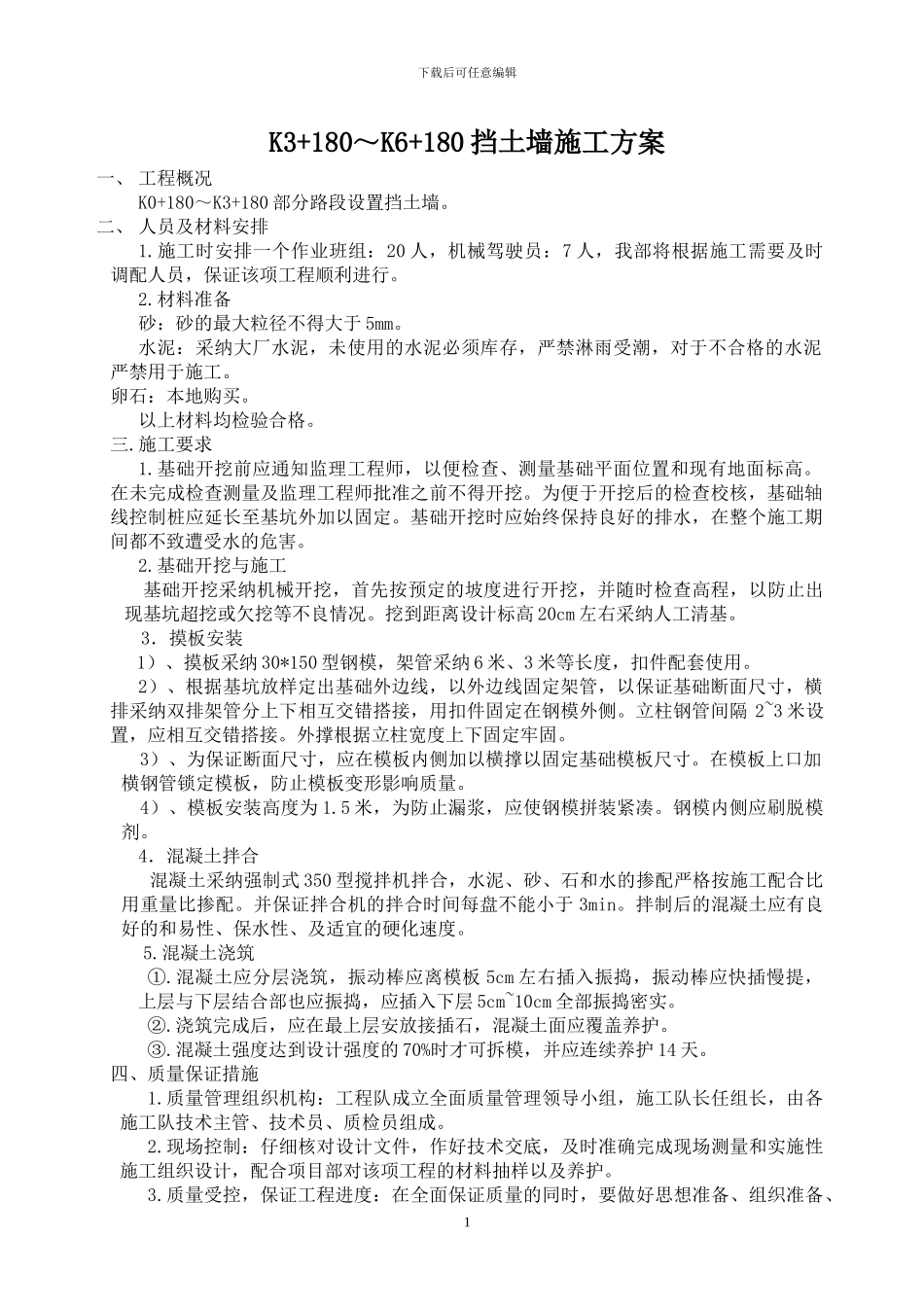

下载后可任意编辑K3+180~K6+180 挡土墙施工方案一、 工程概况 K0+180~K3+180 部分路段设置挡土墙
二、 人员及材料安排1
施工时安排一个作业班组:20 人,机械驾驶员:7 人,我部将根据施工需要及时调配人员,保证该项工程顺利进行
材料准备砂:砂的最大粒径不得大于 5mm
水泥:采纳大厂水泥,未使用的水泥必须库存,严禁淋雨受潮,对于不合格的水泥严禁用于施工
卵石:本地购买
以上材料均检验合格
基础开挖前应通知监理工程师,以便检查、测量基础平面位置和现有地面标高
在未完成检查测量及监理工程师批准之前不得开挖
为便于开挖后的检查校核,基础轴线控制桩应延长至基坑外加以固定
基础开挖时应始终保持良好的排水,在整个施工期间都不致遭受水的危害
基础开挖与施工基础开挖采纳机械开挖,首先按预定的坡度进行开挖,并随时检查高程,以防止出现基坑超挖或欠挖等不良情况
挖到距离设计标高 20cm 左右采纳人工清基
3.摸板安装1)、摸板采纳 30*150 型钢模,架管采纳 6 米、3 米等长度,扣件配套使用
2)、根据基坑放样定出基础外边线,以外边线固定架管,以保证基础断面尺寸,横排采纳双排架管分上下相互交错搭接,用扣件固定在钢模外侧
立柱钢管间隔 2~3 米设置,应相互交错搭接
外撑根据立柱宽度上下固定牢固
3)、为保证断面尺寸,应在模板内侧加以横撑以固定基础模板尺寸
在模板上口加横钢管锁定模板,防止模板变形影响质量
4)、模板安装高度为 1
5 米,为防止漏浆,应使钢模拼装紧凑
钢模内侧应刷脱模剂
4.混凝土拌合 混凝土采纳强制式 350 型搅拌机拌合,水泥、砂、石和水的掺配严格按施工配合比用重量比掺配
并保证拌合机的拌合时间每盘不能小于 3min
拌制后的混凝土应有良好的和易性、保水性、及适宜的硬化速度
混凝土浇筑①
混凝土应分层浇筑,振动棒应
