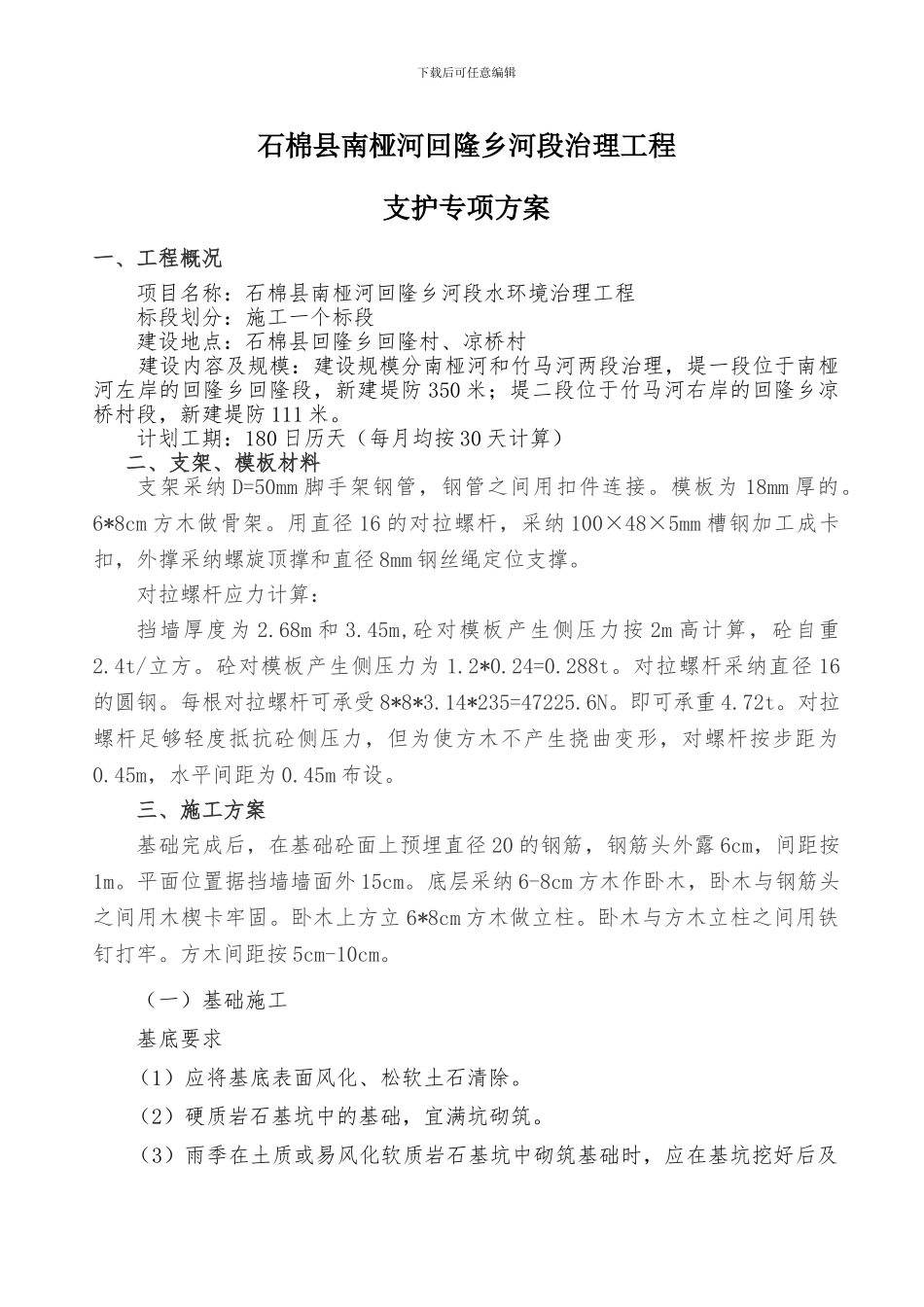

下载后可任意编辑石棉县南桠河回隆乡河段治理工程支护专项方案一、工程概况 项目名称:石棉县南桠河回隆乡河段水环境治理工程 标段划分:施工一个标段 建设地点:石棉县回隆乡回隆村、凉桥村 建设内容及规模:建设规模分南桠河和竹马河两段治理,堤一段位于南桠河左岸的回隆乡回隆段,新建堤防 350 米;堤二段位于竹马河右岸的回隆乡凉桥村段,新建堤防 111 米
计划工期:180 日历天(每月均按 30 天计算) 二、支架、模板材料支架采纳 D=50mm 脚手架钢管,钢管之间用扣件连接
模板为 18mm 厚的
6*8cm 方木做骨架
用直径 16 的对拉螺杆,采纳 100×48×5mm 槽钢加工成卡扣,外撑采纳螺旋顶撑和直径 8mm 钢丝绳定位支撑
对拉螺杆应力计算:挡墙厚度为 2
68m 和 3
45m,砼对模板产生侧压力按 2m 高计算,砼自重2
砼对模板产生侧压力为 1
对拉螺杆采纳直径 16的圆钢
每根对拉螺杆可承受 8*8*3
14*235=47225
即可承重 4
对拉螺杆足够轻度抵抗砼侧压力,但为使方木不产生挠曲变形,对螺杆按步距为0
45m,水平间距为 0
45m 布设

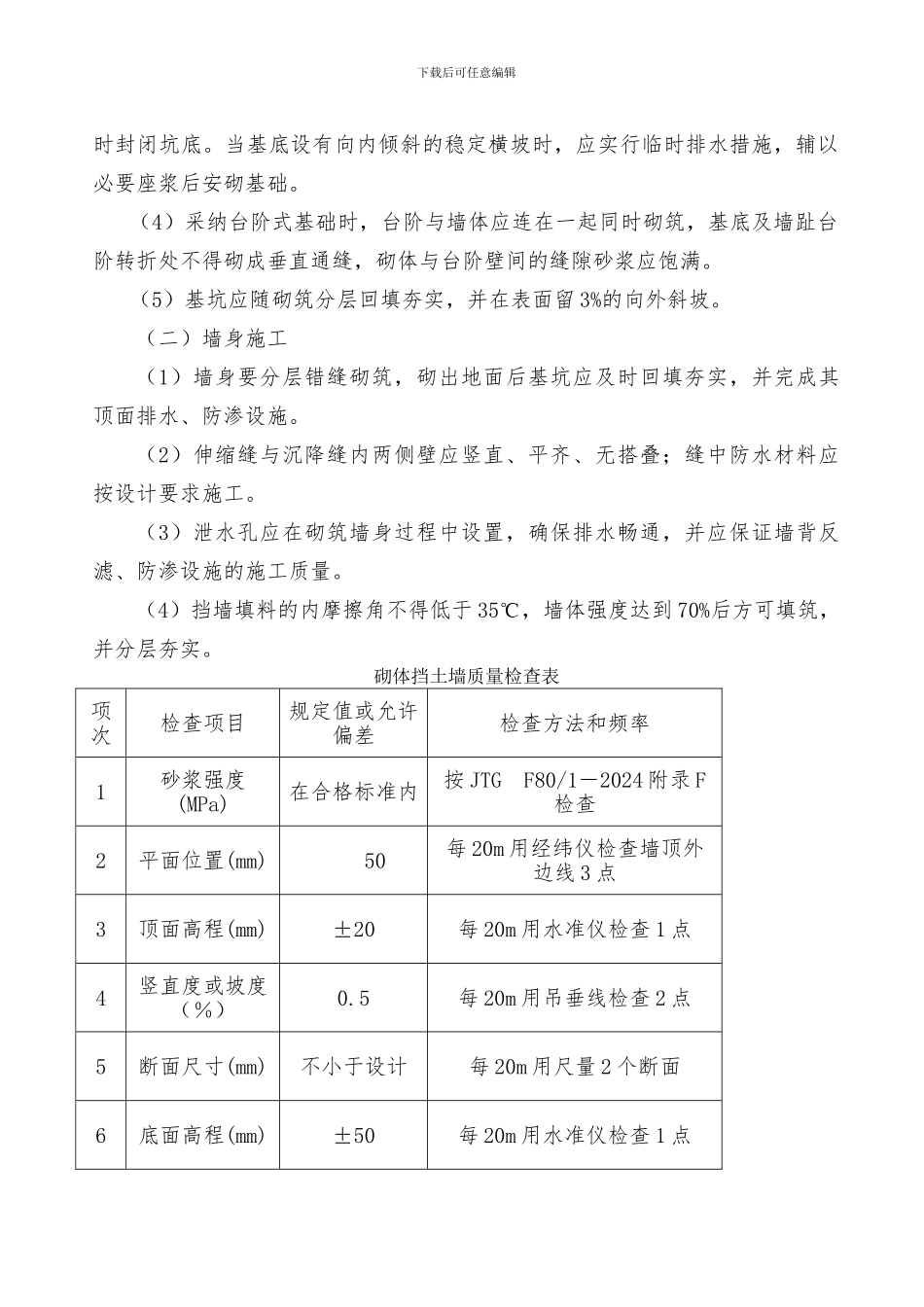

三、施工方案基础完成后,在基础砼面上预埋直径 20 的钢筋,钢筋头外露 6cm,间距按1m
平面位置据挡墙墙面外 15cm
底层采纳 6-8cm 方木作卧木,卧木与钢筋头之间用木楔卡牢固
卧木上方立 6*8cm 方木做立柱
卧木与方木立柱之间用铁钉打牢
方木间距按 5cm-10cm
(一)基础施工基底要求(1)应将基底表面风化、松软土石清除
(2)硬质岩石基坑中的基础,宜满坑砌筑
(3)雨季在土质或易风化软质岩石基坑中砌筑基础时,应在基坑挖好后及下载后可任意编辑时封闭坑底
当基底设有向内倾斜的稳定横坡时,应实行临时排水措施,辅以必要座浆后安砌基础
