下载后可任意编辑路基排水工程施工组织技术方案CK0+100

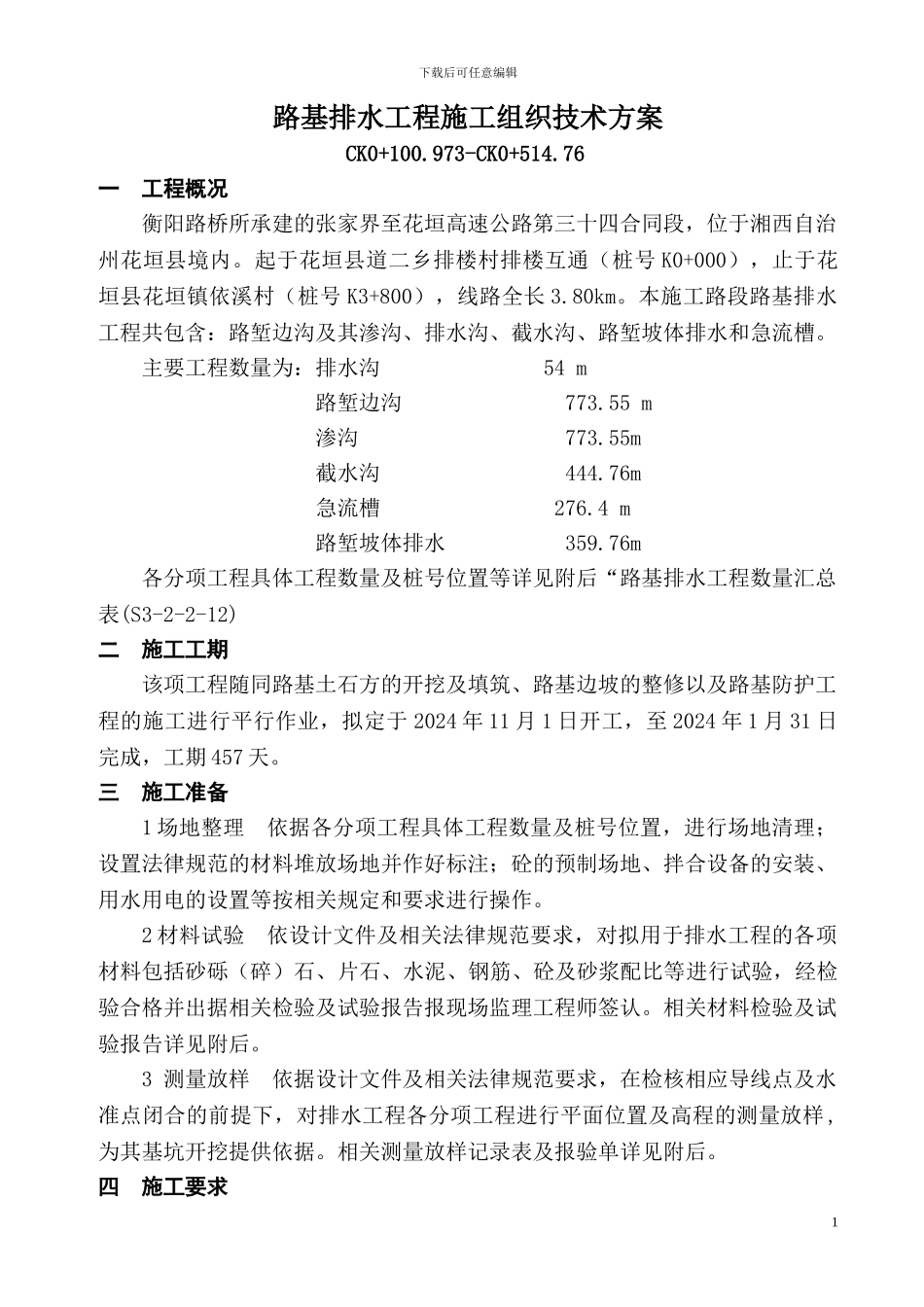

973-CK0+514
76一 工程概况衡阳路桥所承建的张家界至花垣高速公路第三十四合同段,位于湘西自治州花垣县境内
起于花垣县道二乡排楼村排楼互通(桩号 K0+000),止于花垣县花垣镇依溪村(桩号 K3+800),线路全长 3
本施工路段路基排水工程共包含:路堑边沟及其渗沟、排水沟、截水沟、路堑坡体排水和急流槽
主要工程数量为:排水沟 54 m路堑边沟 773
55 m渗沟 773
55m截水沟 444
76m急流槽 276
4 m路堑坡体排水 359
76m各分项工程具体工程数量及桩号位置等详见附后“路基排水工程数量汇总表(S3-2-2-12)二 施工工期该项工程随同路基土石方的开挖及填筑、路基边坡的整修以及路基防护工程的施工进行平行作业,拟定于 2024 年 11 月 1 日开工,至 2024 年 1 月 31 日完成,工期 457 天
三 施工准备1 场地整理 依据各分项工程具体工程数量及桩号位置,进行场地清理;设置法律规范的材料堆放场地并作好标注;砼的预制场地、拌合设备的安装、用水用电的设置等按相关规定和要求进行操作
2 材料试验 依设计文件及相关法律规范要求,对拟用于排水工程的各项材料包括砂砾(碎)石、片石、水泥、钢筋、砼及砂浆配比等进行试验,经检验合格并出据相关检验及试验报告报现场监理工程师签认
相关材料检验及试验报告详见附后
3 测量放样 依据设计文件及相关法律规范要求,在检核相应导线点及水准点闭合的前提下,对排水工程各分项工程进行平面位置及高程的测量放样 ,为其基坑开挖提供依据
相关测量放样记录表及报验单详见附后
四 施工要求1下载后可任意编辑1

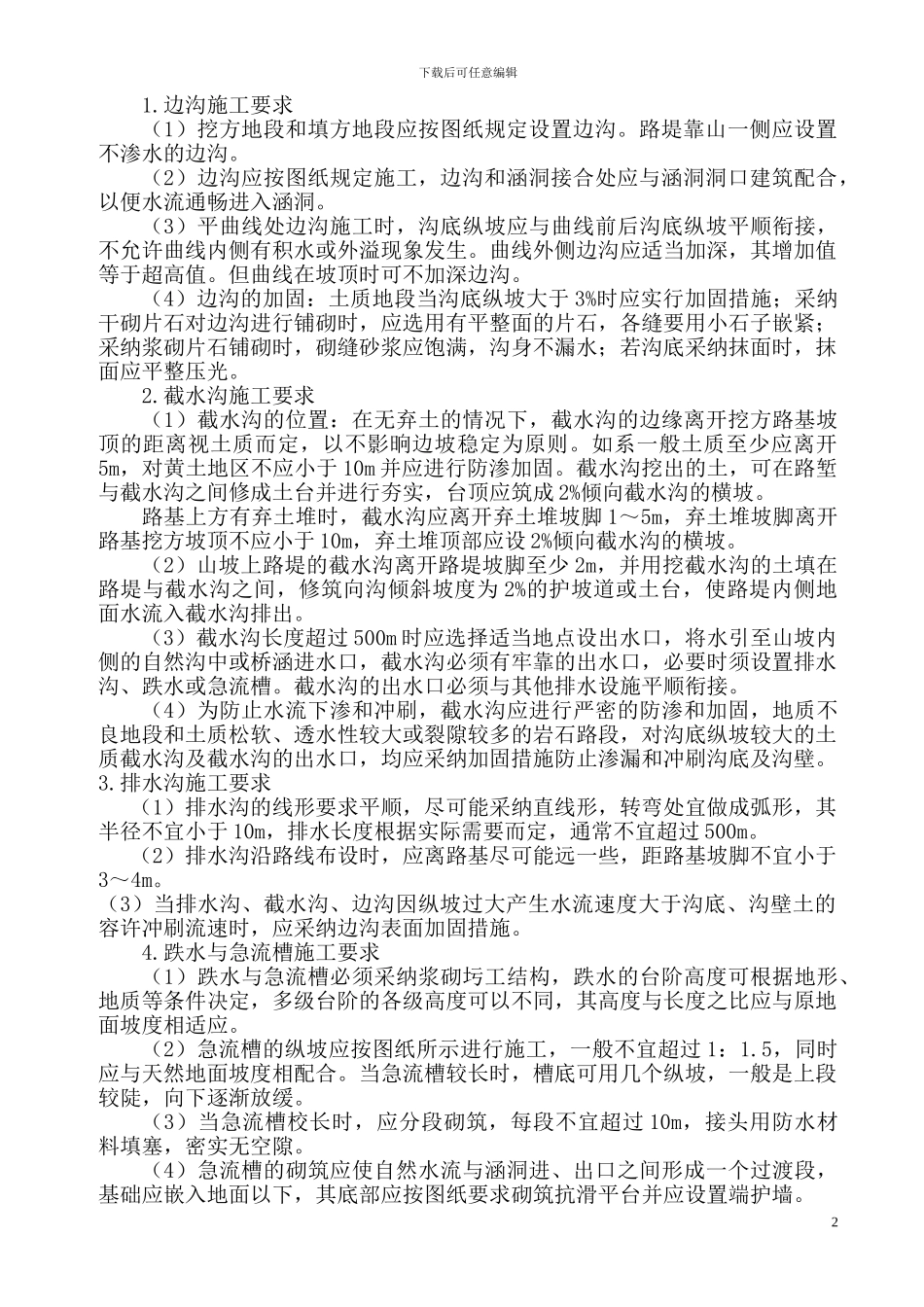

边沟施工要求(1)挖方地段和填方地段应按图纸规定设置边沟

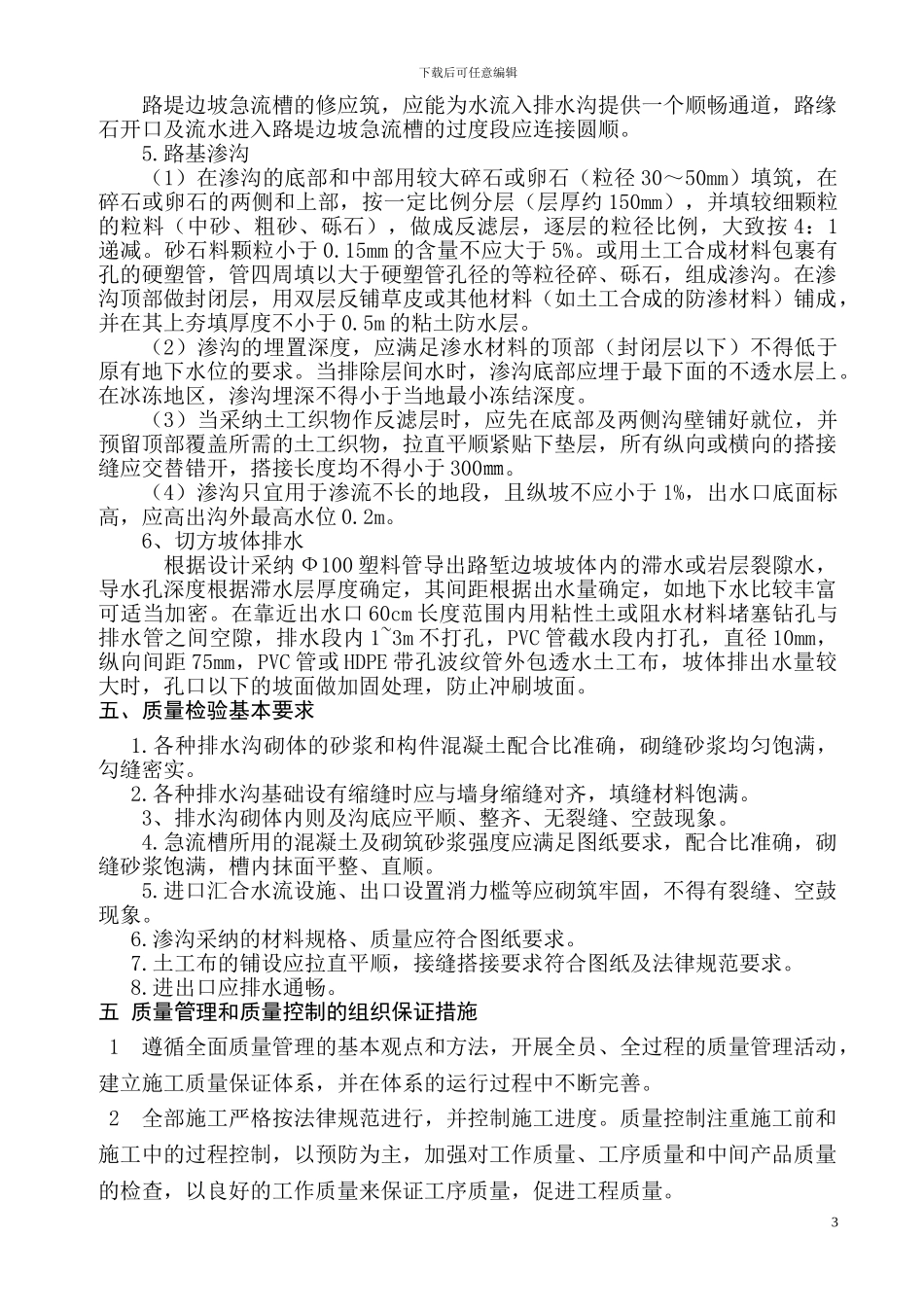

路堤靠山一侧应设置不渗水的边沟
(2)边沟应按图纸规定施工,边沟和涵洞接合处应与涵
