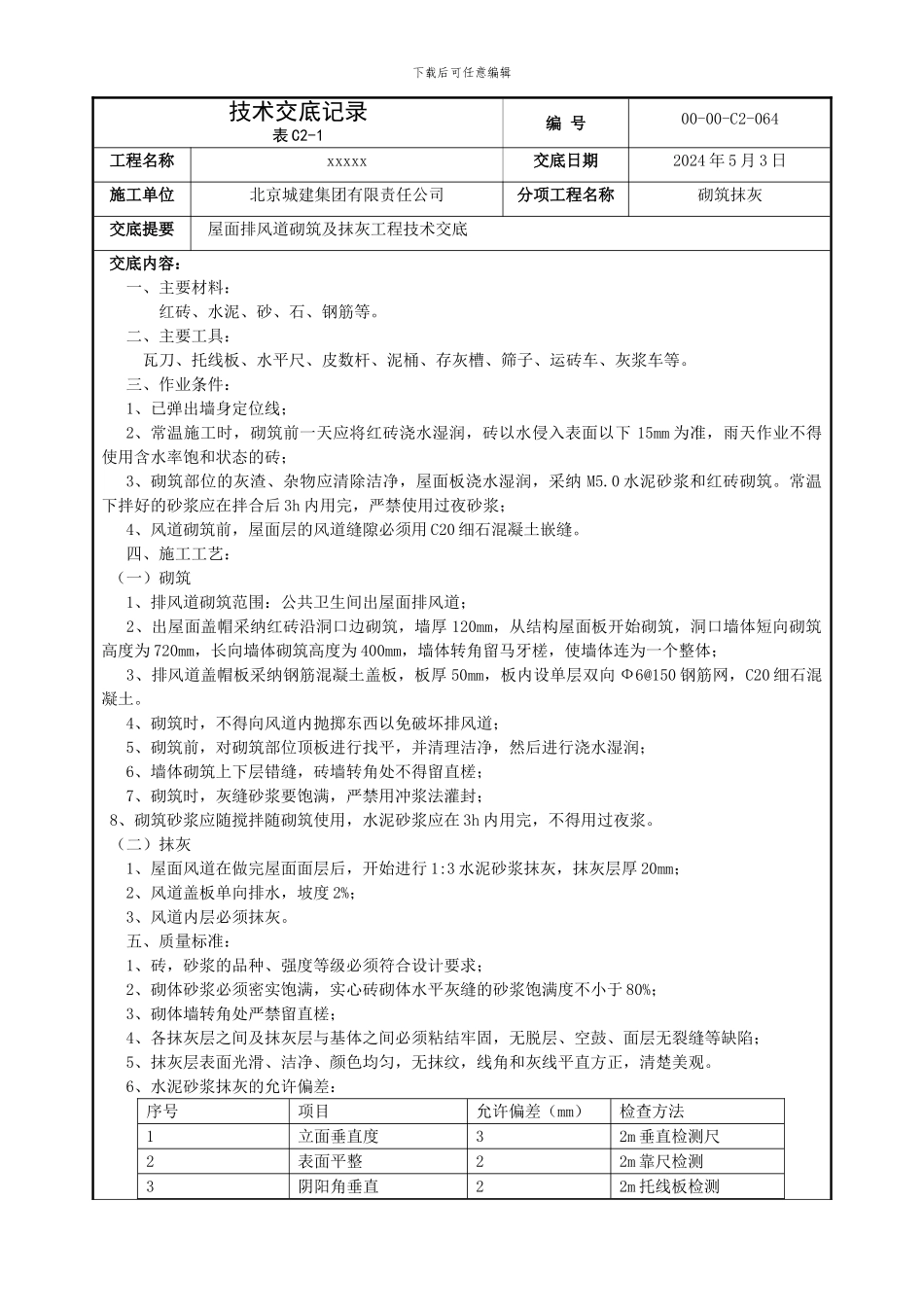

下载后可任意编辑技术交底记录 表 C2-1编 号00-00-C2-064工程名称xxxxx交底日期2024 年 5 月 3 日施工单位北京城建集团有限责任公司分项工程名称砌筑抹灰交底提要 屋面排风道砌筑及抹灰工程技术交底交底内容:一、主要材料: 红砖、水泥、砂、石、钢筋等
二、主要工具: 瓦刀、托线板、水平尺、皮数杆、泥桶、存灰槽、筛子、运砖车、灰浆车等
三、作业条件:1、已弹出墙身定位线;2、常温施工时,砌筑前一天应将红砖浇水湿润,砖以水侵入表面以下 15mm 为准,雨天作业不得使用含水率饱和状态的砖;3、砌筑部位的灰渣、杂物应清除洁净,屋面板浇水湿润,采纳 M5
0 水泥砂浆和红砖砌筑
常温下拌好的砂浆应在拌合后 3h 内用完,严禁使用过夜砂浆;4、风道砌筑前,屋面层的风道缝隙必须用 C20 细石混凝土嵌缝
四、施工工艺: (一)砌筑 1、排风道砌筑范围:公共卫生间出屋面排风道; 2、出屋面盖帽采纳红砖沿洞口边砌筑,墙厚 120mm,从结构屋面板开始砌筑,洞口墙体短向砌筑高度为 720mm,长向墙体砌筑高度为 400mm,墙体转角留马牙槎,使墙体连为一个整体; 3、排风道盖帽板采纳钢筋混凝土盖板,板厚 50mm,板内设单层双向 Ф6@150 钢筋网,C20 细石混凝土
4、砌筑时,不得向风道内抛掷东西以免破坏排风道; 5、砌筑前,对砌筑部位顶板进行找平,并清理洁净,然后进行浇水湿润; 6、墙体砌筑上下层错缝,砖墙转角处不得留直槎; 7、砌筑时,灰缝砂浆要饱满,严禁用冲浆法灌封; 8、砌筑砂浆应随搅拌随砌筑使用,水泥砂浆应在 3h 内用完,不得用过夜浆
(二)抹灰 1、屋面风道在做完屋面面层后,开始进行 1:3 水泥砂浆抹灰,抹灰层厚 20mm; 2、风道盖板单向排水,坡度 2%; 3、风道内层必须抹灰
五、质量标准: 1、砖,砂浆的品种、强度等级必须符合设计要求;
