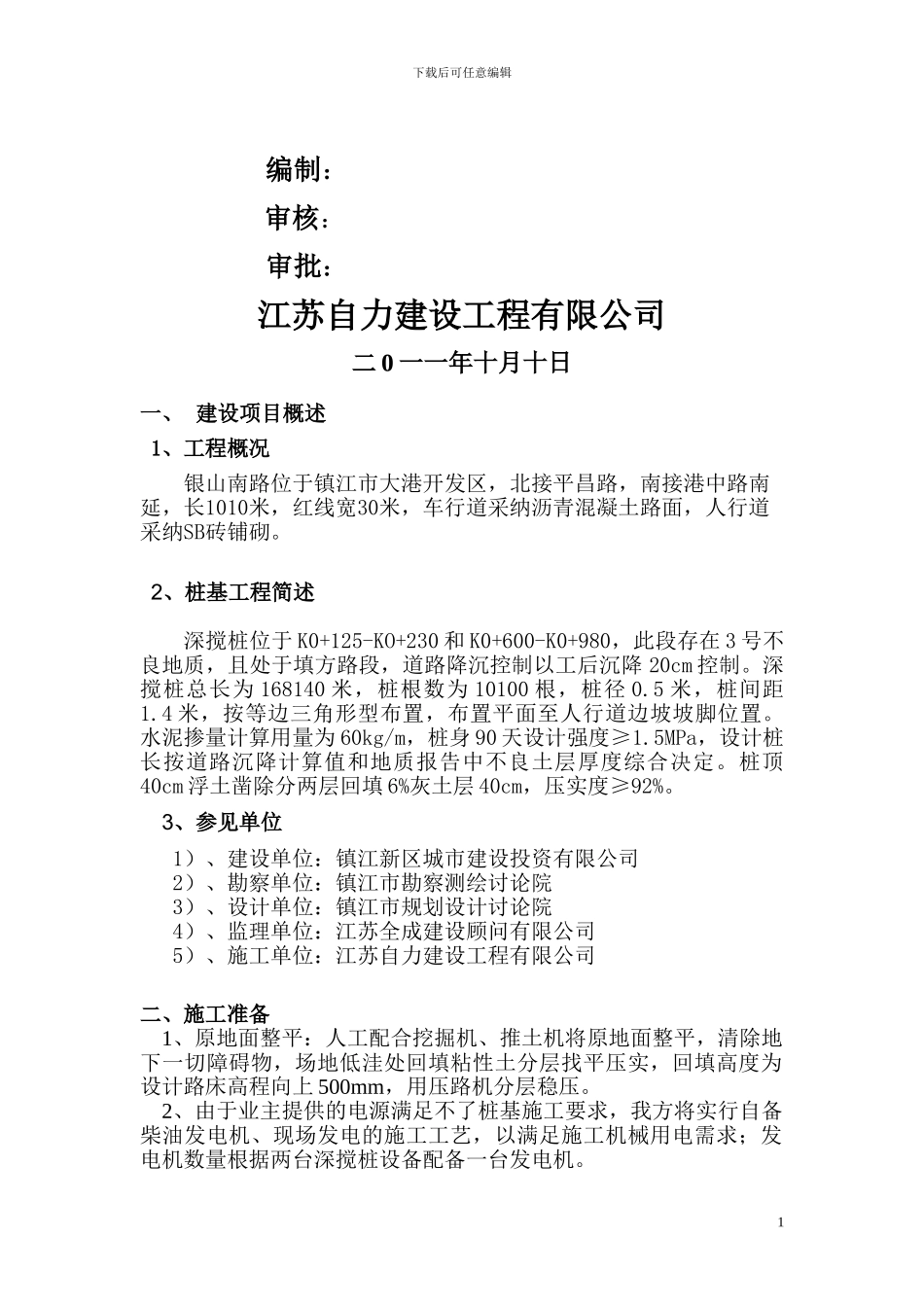

银山南路道路工程深层搅拌桩施工方案下载后可任意编辑 编制: 审核: 审批:江苏自力建设工程有限公司二 0 一一年十月十日一、 建设项目概述1、工程概况银山南路位于镇江市大港开发区,北接平昌路,南接港中路南延,长1010米,红线宽30米,车行道采纳沥青混凝土路面,人行道采纳SB砖铺砌
2、桩基工程简述深搅桩位于 K0+125-KO+230 和 K0+600-K0+980,此段存在 3 号不良地质,且处于填方路段,道路降沉控制以工后沉降 20cm 控制
深搅桩总长为 168140 米,桩根数为 10100 根,桩径 0
5 米,桩间距1
4 米,按等边三角形型布置,布置平面至人行道边坡坡脚位置
水泥掺量计算用量为 60kg/m,桩身 90 天设计强度≥1
5MPa,设计桩长按道路沉降计算值和地质报告中不良土层厚度综合决定
桩顶40cm 浮土凿除分两层回填 6%灰土层 40cm,压实度≥92%
3、参见单位1)、建设单位:镇江新区城市建设投资有限公司2)、勘察单位:镇江市勘察测绘讨论院3)、设计单位:镇江市规划设计讨论院4)、监理单位:江苏全成建设顾问有限公司 5)、施工单位:江苏自力建设工程有限公司 二、施工准备1、原地面整平:人工配合挖掘机、推土机将原地面整平,清除地下一切障碍物,场地低洼处回填粘性土分层找平压实,回填高度为设计路床高程向上 500mm,用压路机分层稳压
2、由于业主提供的电源满足不了桩基施工要求,我方将实行自备柴油发电机、现场发电的施工工艺,以满足施工机械用电需求;发电机数量根据两台深搅桩设备配备一台发电机
1下载后可任意编辑三、深搅桩施工控制要点(1)、严格按预定的配合比制备浆液,不得离析及停滞时间过长,超过 2h 的浆液应降低标号使用
(2)、钻头提升速度 1m/min,施工时应专人记录搅拌机的下沉及提升速度

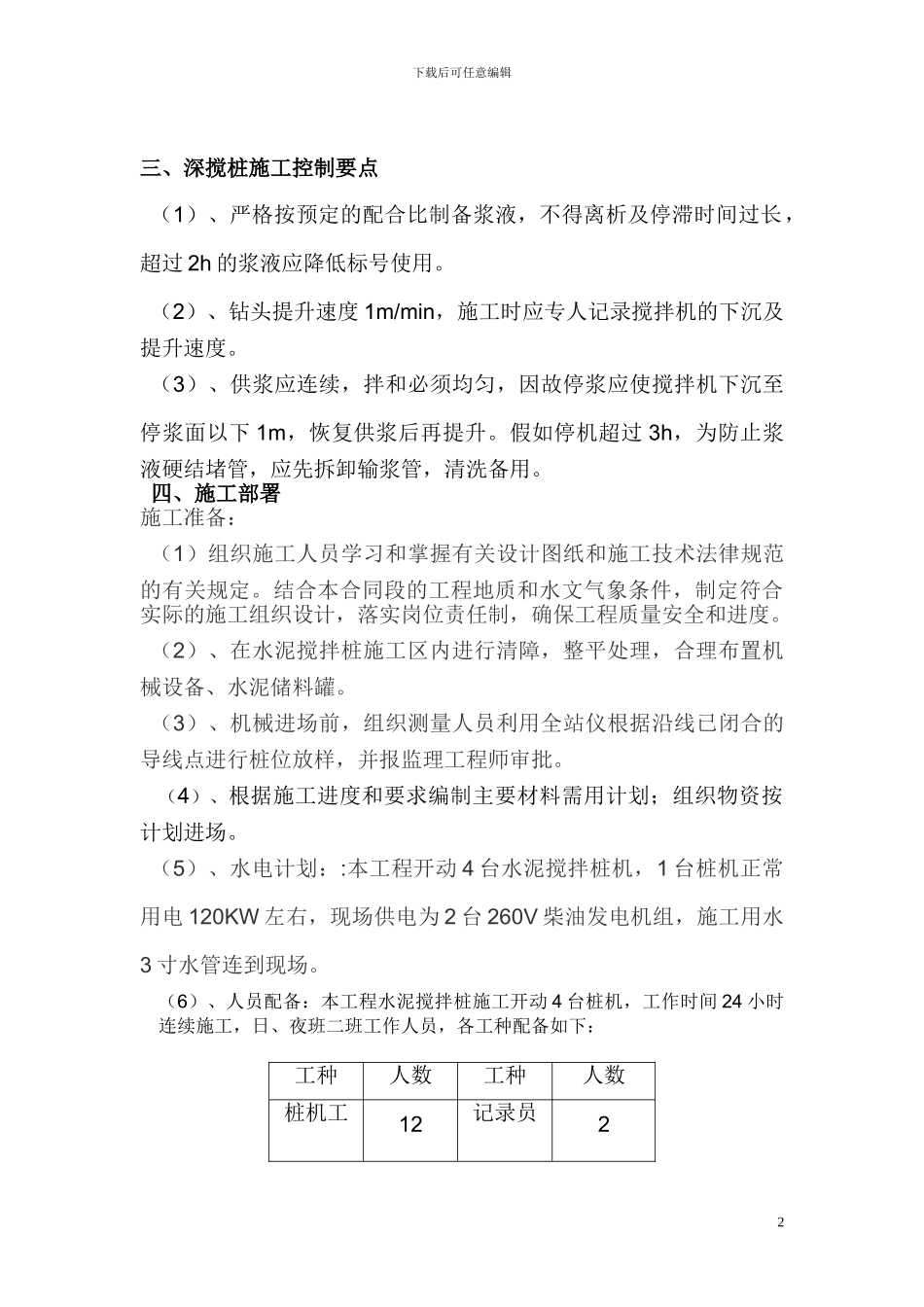

(3)、供浆应连续,拌和必须均匀,因故停浆应
