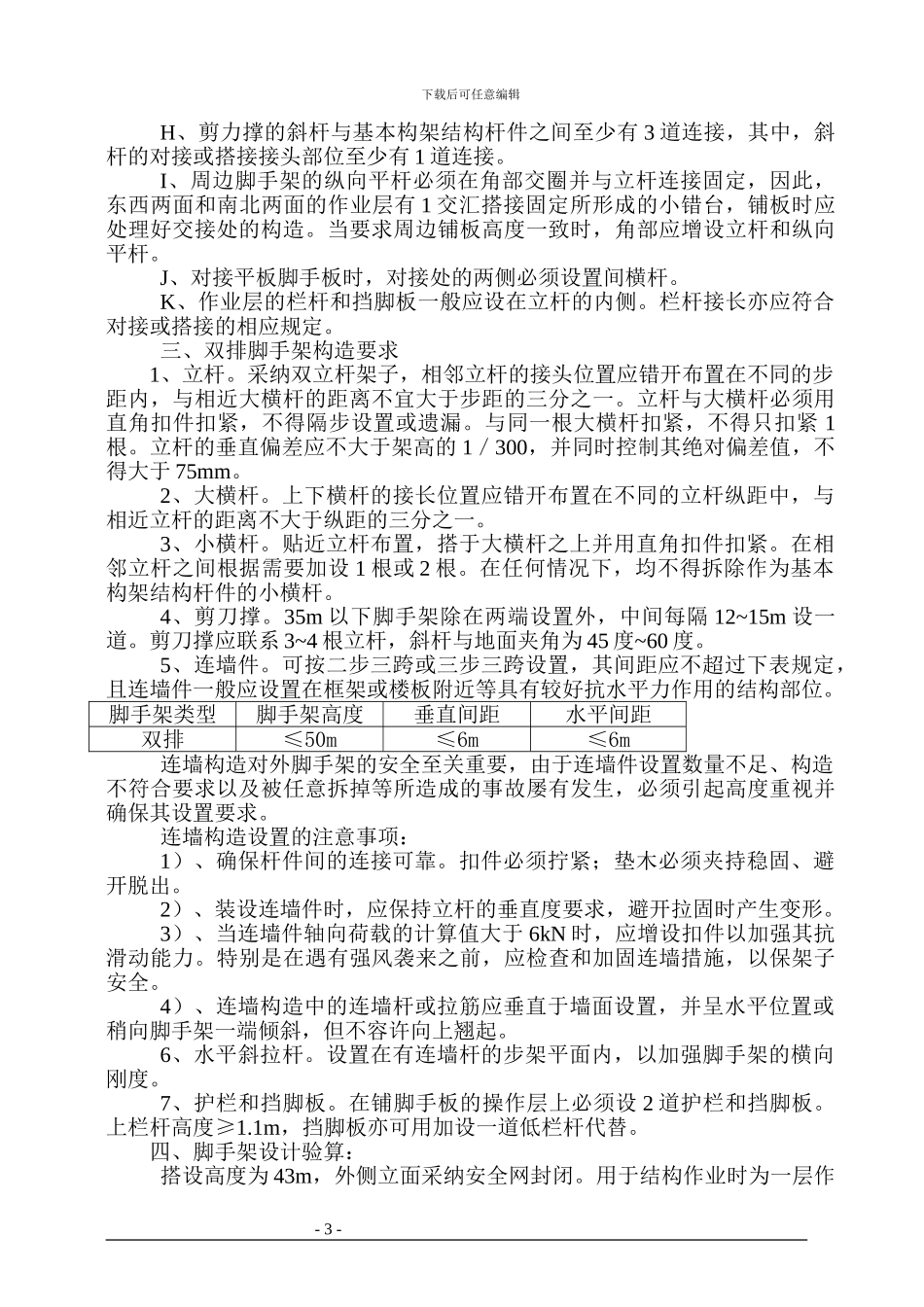

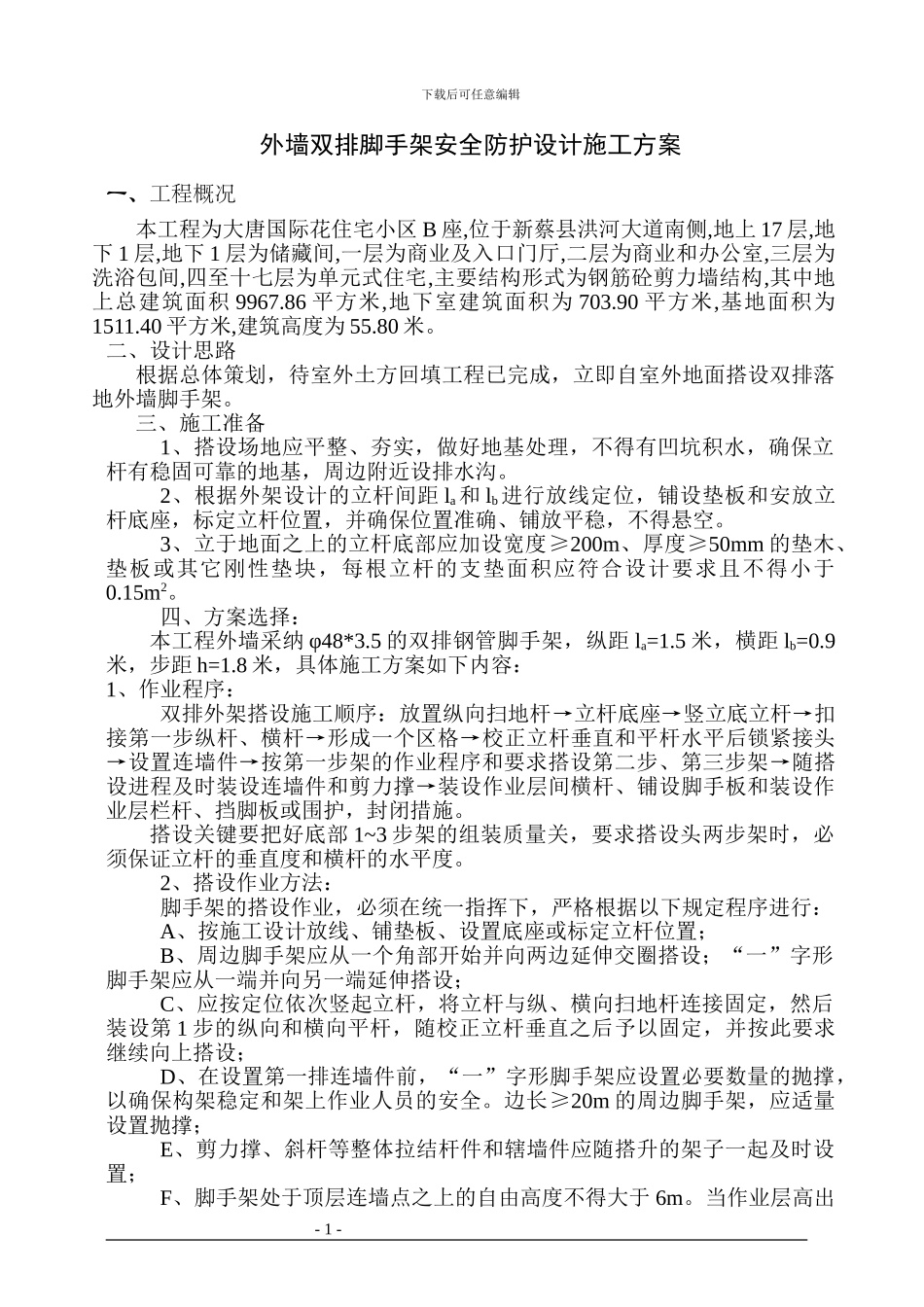

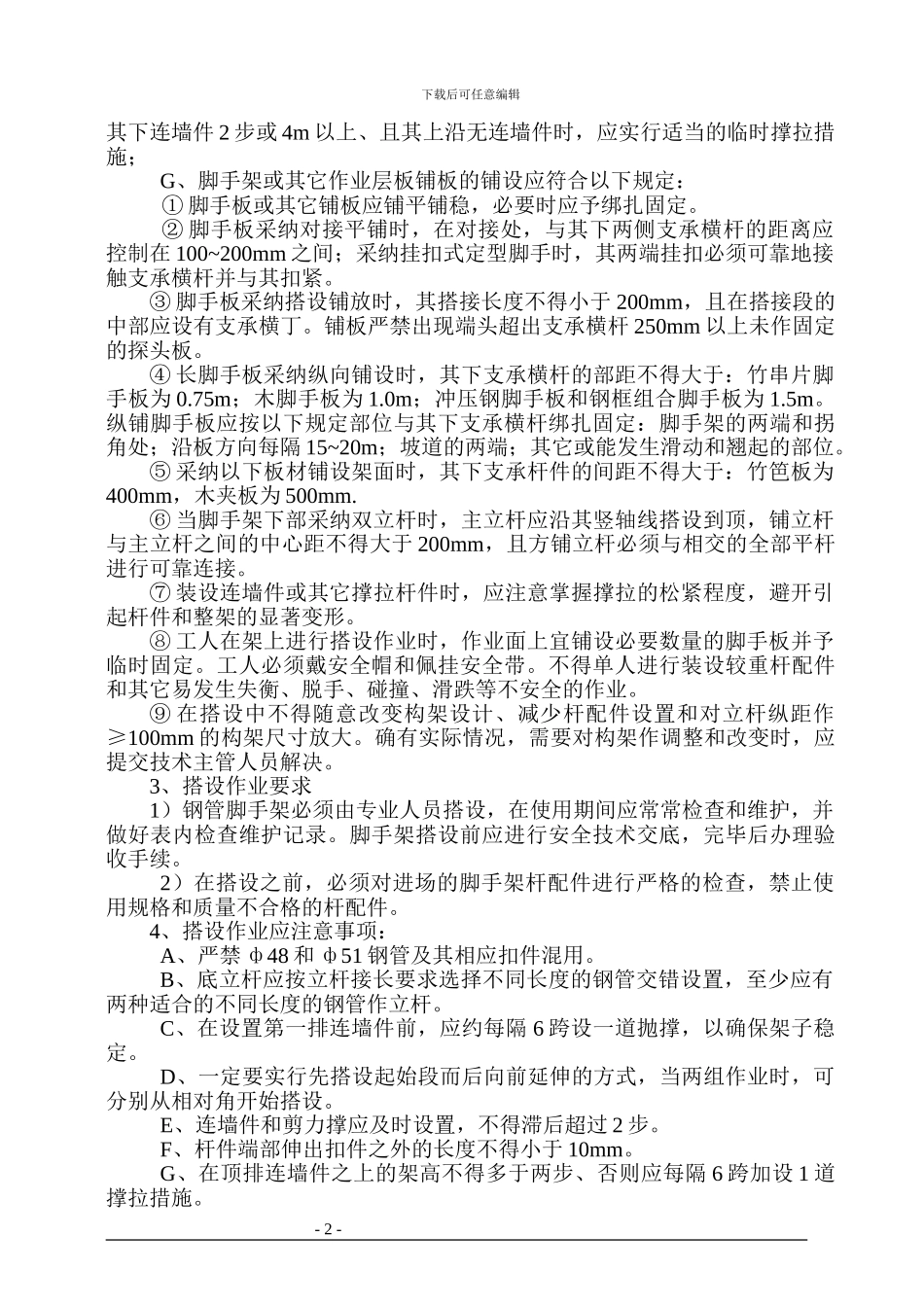

下载后可任意编辑外墙双排脚手架安全防护设计施工方案一、工程概况本工程为大唐国际花住宅小区 B 座,位于新蔡县洪河大道南侧,地上 17 层,地下 1 层,地下 1 层为储藏间,一层为商业及入口门厅,二层为商业和办公室,三层为洗浴包间,四至十七层为单元式住宅,主要结构形式为钢筋砼剪力墙结构,其中地上总建筑面积 9967
86 平方米,地下室建筑面积为 703
90 平方米,基地面积为1511
40 平方米,建筑高度为 55
二、设计思路根据总体策划,待室外土方回填工程已完成,立即自室外地面搭设双排落地外墙脚手架
三、施工准备1、搭设场地应平整、夯实,做好地基处理,不得有凹坑积水,确保立杆有稳固可靠的地基,周边附近设排水沟
2、根据外架设计的立杆间距 la和 lb进行放线定位,铺设垫板和安放立杆底座,标定立杆位置,并确保位置准确、铺放平稳,不得悬空
3、立于地面之上的立杆底部应加设宽度≥200m、厚度≥50mm 的垫木、垫板或其它刚性垫块,每根立杆的支垫面积应符合设计要求且不得小于0
四、方案选择:本工程外墙采纳 φ48*3
5 的双排钢管脚手架,纵距 la=1
5 米,横距 lb=0
9米,步距 h=1
8 米,具体施工方案如下内容: 1、作业程序:双排外架搭设施工顺序:放置纵向扫地杆→立杆底座→竖立底立杆→扣接第一步纵杆、横杆→形成一个区格→校正立杆垂直和平杆水平后锁紧接头→设置连墙件→按第一步架的作业程序和要求搭设第二步、第三步架→随搭设进程及时装设连墙件和剪力撑→装设作业层间横杆、铺设脚手板和装设作业层栏杆、挡脚板或围护,封闭措施
搭设关键要把好底部 1~3 步架的组装质量关,要求搭设头两步架时,必须保证立杆的垂直度和横杆的水平度
2、搭设作业方法:脚手架的搭设作业,必须在统一指挥下,严格根据以下规定程序进行:A、按施工设计放线、铺垫板、设置底座或标定
