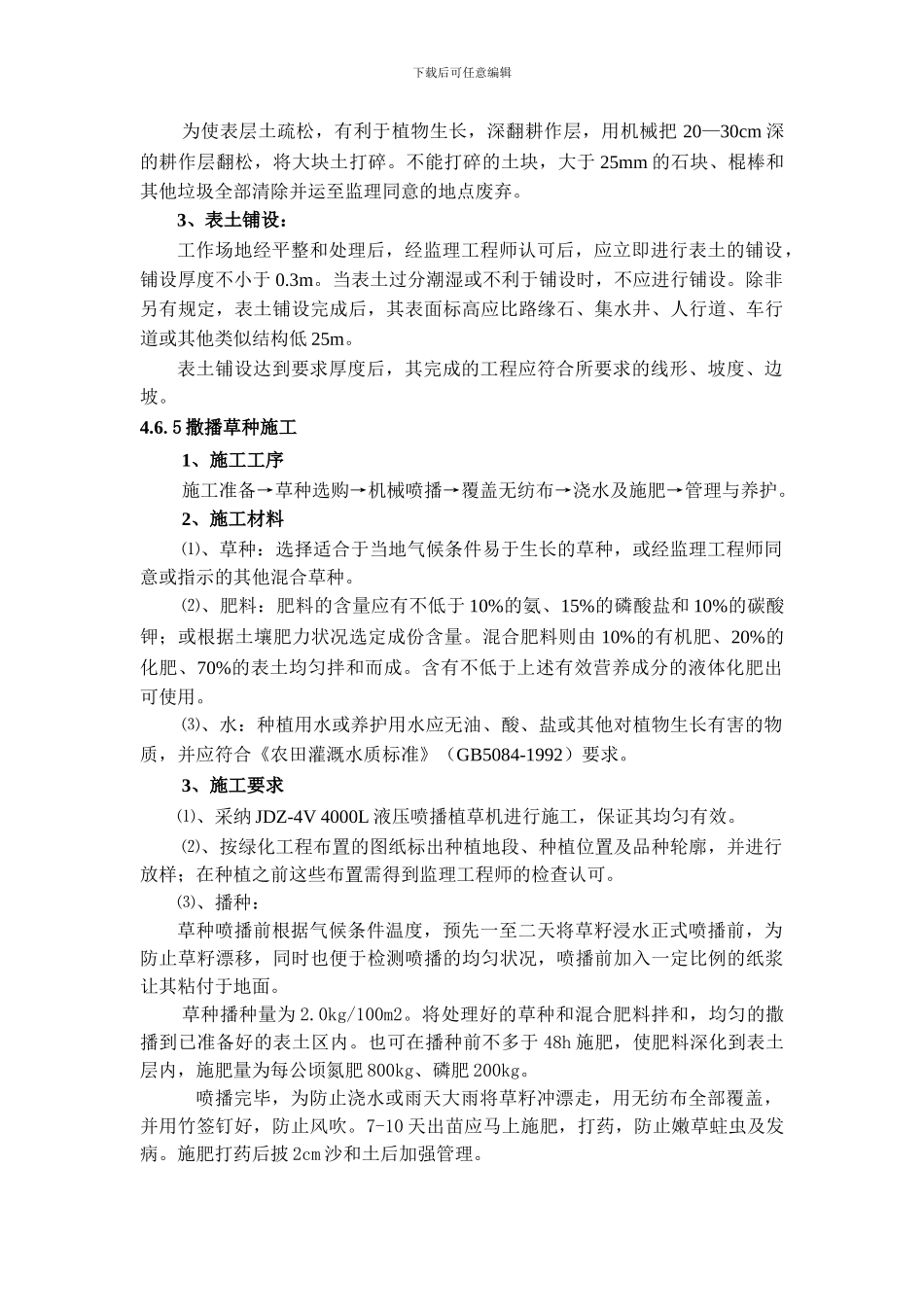

】撒播草种施工草皮护坡施工严格根据 SL260-98《堤防工程施工法律规范》、SL239-1999《堤防工程施工质量评定预验收规程》等
1 施工工序工程施工分以下工序进行:施工淮备→测量放样→场地整理→表土预备、铺设→草皮铺设(撒播草种)→完工清理→管理与养护→交工验收4
2 测量放样施工测量放样根据《水利水电工程施工测量法律规范》(SL52-93)实施
1、测量仪器采纳先进的经纬仪、水准仪
2、在具体的测量放线以前,先要根据施工平面图,布设方格网,方格网距以 20 米为宜,打好控制桩并做好保护
3、整个放样测量工作遵守“从整体到局部,先控制后碎部”的原则
3 场地平整1、清理施工区内的建筑垃圾、废物,以及不利于草皮生长或影响景观的杂物等
2、按施工图平面等高线尺寸形状和剖面图的要求进行地面的整平
本着“高铲低填”的原则进行整理
施工机械采纳 0
4 斗容量小型挖掘机、小型推耙机
在缓坡部位不能使用机械施工的,进行整理的采纳人工整理
4 表土铺设:1、表土质量要求:表土应为松散的、具有透水作用并含有有机物质的土壤,能助长植物生长,不含有盐、碱土,且无有害物质以及大于 25mm 的石块、棍棒、垃圾等;采集时,表土上生长茂盛农作物、草或其他植物时,则证明该土质是好的
2、表土的提供:根据现场踏勘情况及招标文件,填筑区及料场清基土满足表土质量要求,不足部分表土从施工用地范围内解决
下载后可任意编辑为使表层土疏松,有利于植物生长,深翻耕作层,用机械把 20—30cm 深的耕作层翻松,将大块土打碎
不能打碎的土块,大于 25mm 的石块、棍棒和其他垃圾全部清除并运至监理同意的地点废弃
3、表土铺设:工作场地经平整和处理后,经监理工程师认可
