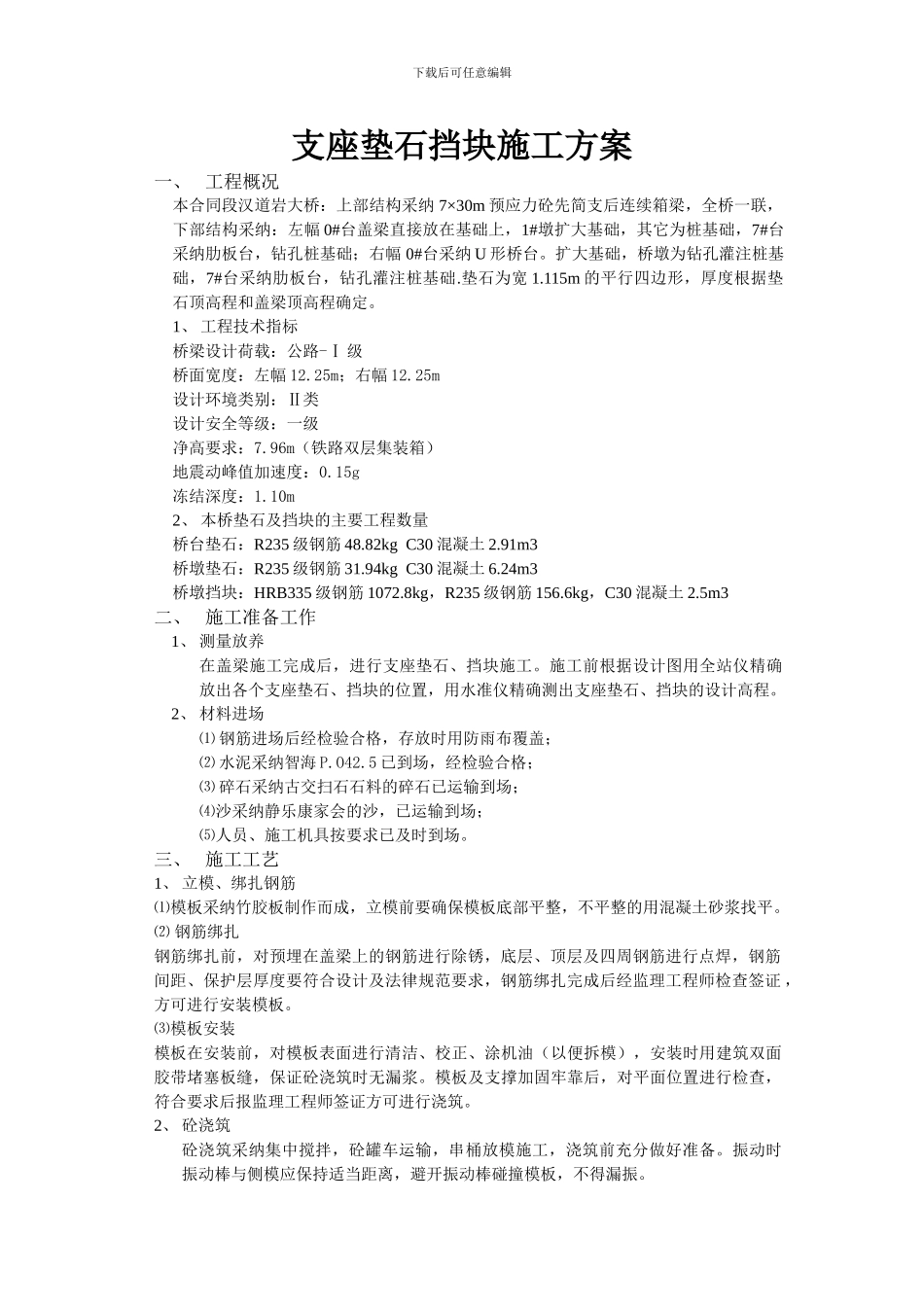

下载后可任意编辑支座垫石挡块施工方案一、 工程概况本合同段汉道岩大桥:上部结构采纳 7×30m 预应力砼先简支后连续箱梁,全桥一联,下部结构采纳:左幅 0#台盖梁直接放在基础上,1#墩扩大基础,其它为桩基础,7#台采纳肋板台,钻孔桩基础;右幅 0#台采纳 U 形桥台
扩大基础,桥墩为钻孔灌注桩基础,7#台采纳肋板台,钻孔灌注桩基础
垫石为宽 1
115m 的平行四边形,厚度根据垫石顶高程和盖梁顶高程确定
1、 工程技术指标桥梁设计荷载:公路-Ⅰ 级桥面宽度:左幅 12
25m;右幅 12
25m设计环境类别:Ⅱ类设计安全等级:一级净高要求:7
96m(铁路双层集装箱)地震动峰值加速度:0
15g冻结深度:1
10m2、 本桥垫石及挡块的主要工程数量桥台垫石:R235 级钢筋 48
82kg C30 混凝土 2
91m3桥墩垫石:R235 级钢筋 31
94kg C30 混凝土 6
24m3桥墩挡块:HRB335 级钢筋 1072
8kg,R235 级钢筋 156
6kg,C30 混凝土 2
5m3二、 施工准备工作1、 测量放养在盖梁施工完成后,进行支座垫石、挡块施工
施工前根据设计图用全站仪精确放出各个支座垫石、挡块的位置,用水准仪精确测出支座垫石、挡块的设计高程
2、 材料进场⑴ 钢筋进场后经检验合格,存放时用防雨布覆盖;⑵ 水泥采纳智海 P
5 已到场,经检验合格;⑶ 碎石采纳古交扫石石料的碎石已运输到场;⑷沙采纳静乐康家会的沙,已运输到场;⑸人员、施工机具按要求已及时到场
三、 施工工艺1、 立模、绑扎钢筋⑴模板采纳竹胶板制作而成,立模前要确保模板底部平整,不平整的用混凝土砂浆找平
⑵ 钢筋绑扎钢筋绑扎前,对预埋在盖梁上的钢筋进行除锈,底层、顶层及四周钢筋进行点焊,钢筋间距、保护层厚度要符合设计及法律规范要求,钢筋绑扎完成后经监理工程师检查签证 ,方可进行安
