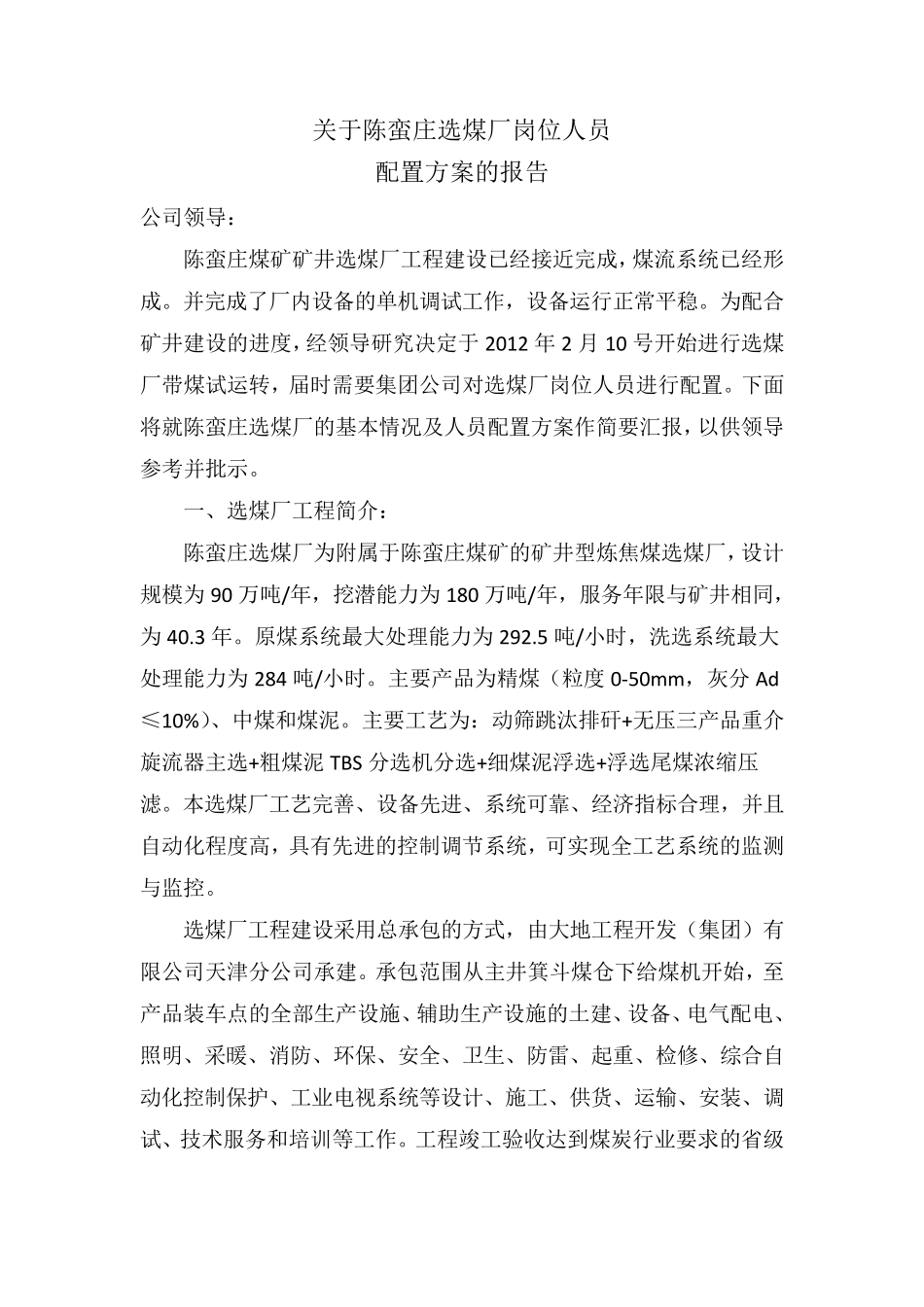

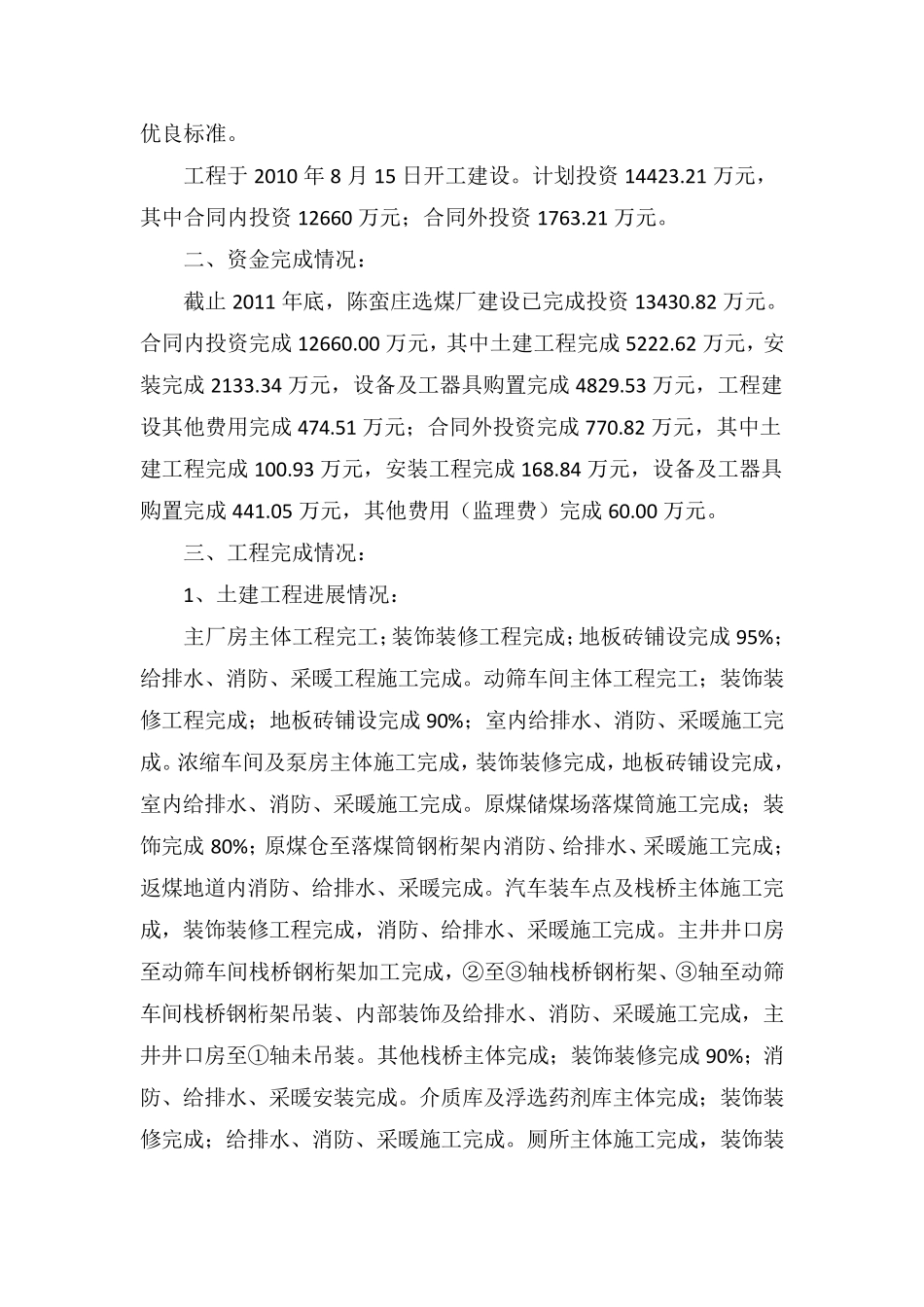

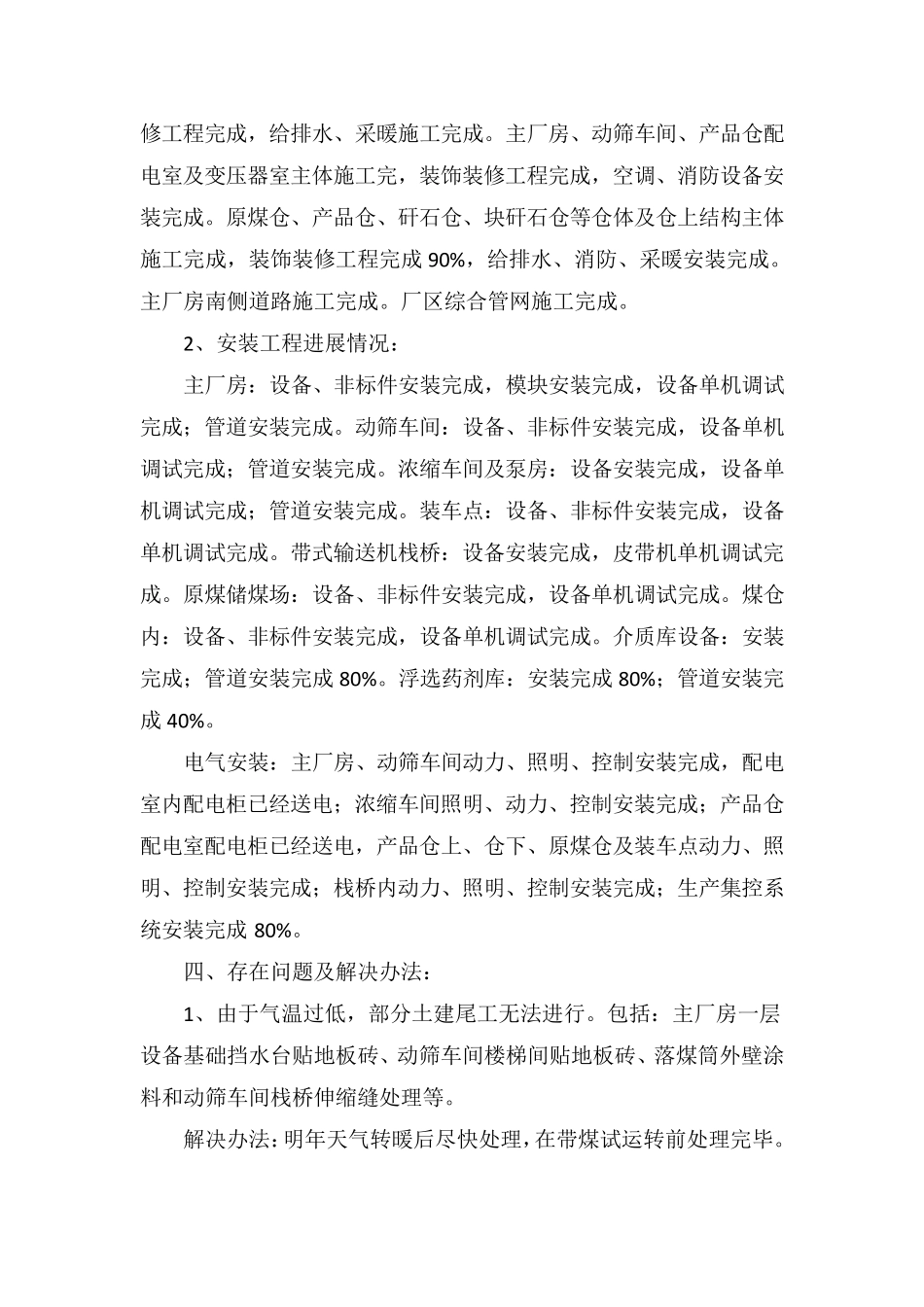

关于陈蛮庄选煤厂岗位人员 配置方案的报告 公司领导: 陈蛮庄煤矿矿井选煤厂工程建设已经接近完成,煤流系统已经形成。并完成了厂内设备的单机调试工作,设备运行正常平稳。为配合矿井建设的进度,经领导研究决定于 2012 年 2 月 10 号开始进行选煤厂带煤试运转,届时需要集团公司对选煤厂岗位人员进行配置。下面将就陈蛮庄选煤厂的基本情况及人员配置方案作简要汇报,以供领导参考并批示。 一、选煤厂工程简介: 陈蛮庄选煤厂为附属于陈蛮庄煤矿的矿井型炼焦煤选煤厂,设计规模为 90 万吨/年,挖潜能力为 180 万吨/年,服务年限与矿井相同,为 40.3 年。原煤系统最大处理能力为 292.5 吨/小时,洗选系统最大处理能力为 284 吨/小时。主要产品为精煤(粒度 0-50m m ,灰分Ad≤10%)、中煤和煤泥。主要工艺为:动筛跳汰排矸+无压三产品重介旋流器主选+粗煤泥 TBS 分选机分选+细煤泥浮选+浮选尾煤浓缩压滤。本选煤厂工艺完善、设备先进、系统可靠、经济指标合理,并且自动化程度高,具有先进的控制调节系统,可实现全工艺系统的监测与监控。 选煤厂工程建设采用总承包的方式,由大地工程开发(集团)有限公司天津分公司承建。承包范围从主井箕斗煤仓下给煤机开始,至产品装车点的全部生产设施、辅助生产设施的土建、设备、电气配电、照明、采暖、消防、环保、安全、卫生、防雷、起重、检修、综合自动化控制保护、工业电视系统等设计、施工、供货、运输、安装、调试、技术服务和培训等工作。工程竣工验收达到煤炭行业要求的省级 优良标准。 工程于2010 年8 月15 日开工建设。计划投资14423.21 万元,其中合同内投资12660 万元;合同外投资1763.21 万元。 二、资金完成情况: 截止2011 年底,陈蛮庄选煤厂建设已完成投资13430.82 万元。合同内投资完成12660.00 万元,其中土建工程完成5222.62 万元,安装完成2133.34 万元,设备及工器具购置完成4829.53 万元,工程建设其他费用完成474.51 万元;合同外投资完成770.82 万元,其中土建工程完成100.93 万元,安装工程完成168.84 万元,设备及工器具购置完成441.05 万元,其他费用(监理费)完成60.00 万元。 三、工程完成情况: 1、土建工程进展情况: 主厂房主体工程完工;装饰装修工程完成;地板砖铺设完成95%;给排水、消防、采暖工程施工完成。动筛车间主体工程完工;装饰装修工程完成;地板砖铺设完成90%;室内给排水、消防、采暖施工完成。浓...
