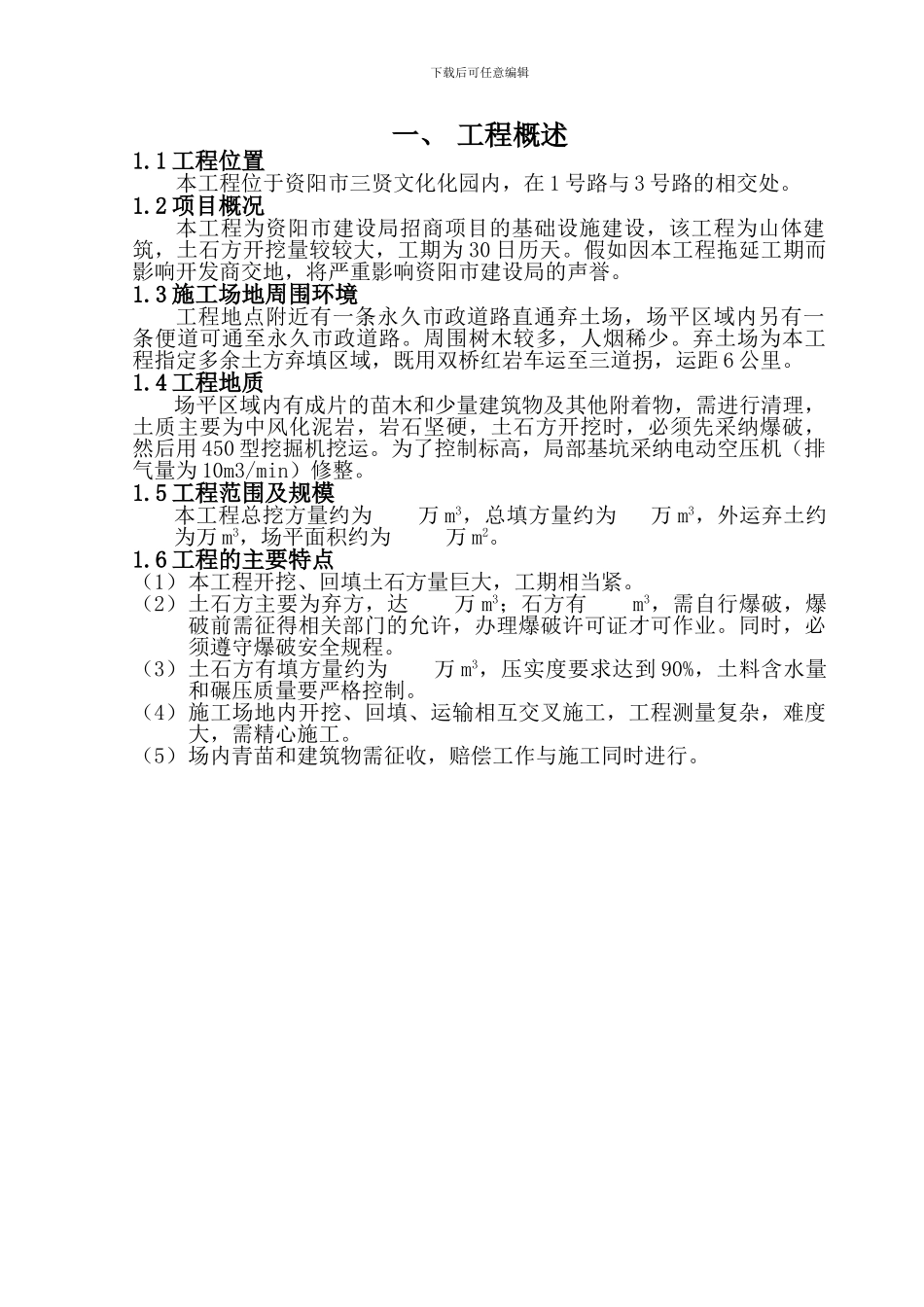

下载后可任意编辑一、 工程概述1
1 工程位置本工程位于资阳市三贤文化化园内,在 1 号路与 3 号路的相交处
2 项目概况本工程为资阳市建设局招商项目的基础设施建设,该工程为山体建筑,土石方开挖量较较大,工期为 30 日历天
假如因本工程拖延工期而影响开发商交地,将严重影响资阳市建设局的声誉
3 施工场地周围环境工程地点附近有一条永久市政道路直通弃土场,场平区域内另有一条便道可通至永久市政道路
周围树木较多,人烟稀少
弃土场为本工程指定多余土方弃填区域,既用双桥红岩车运至三道拐,运距 6 公里
4 工程地质场平区域内有成片的苗木和少量建筑物及其他附着物,需进行清理,土质主要为中风化泥岩,岩石坚硬,土石方开挖时,必须先采纳爆破,然后用 450 型挖掘机挖运
为了控制标高,局部基坑采纳电动空压机(排气量为 10m3/min)修整
5 工程范围及规模本工程总挖方量约为 万 m3,总填方量约为 万 m3,外运弃土约为万 m3,场平面积约为 万 m2
6 工程的主要特点(1)本工程开挖、回填土石方量巨大,工期相当紧
(2)土石方主要为弃方,达 万 m3;石方有 m3,需自行爆破,爆破前需征得相关部门的允许,办理爆破许可证才可作业
同时,必须遵守爆破安全规程
(3)土石方有填方量约为 万 m3,压实度要求达到 90%,土料含水量和碾压质量要严格控制
(4)施工场地内开挖、回填、运输相互交叉施工,工程测量复杂,难度大,需精心施工
(5)场内青苗和建筑物需征收,赔偿工作与施工同时进行

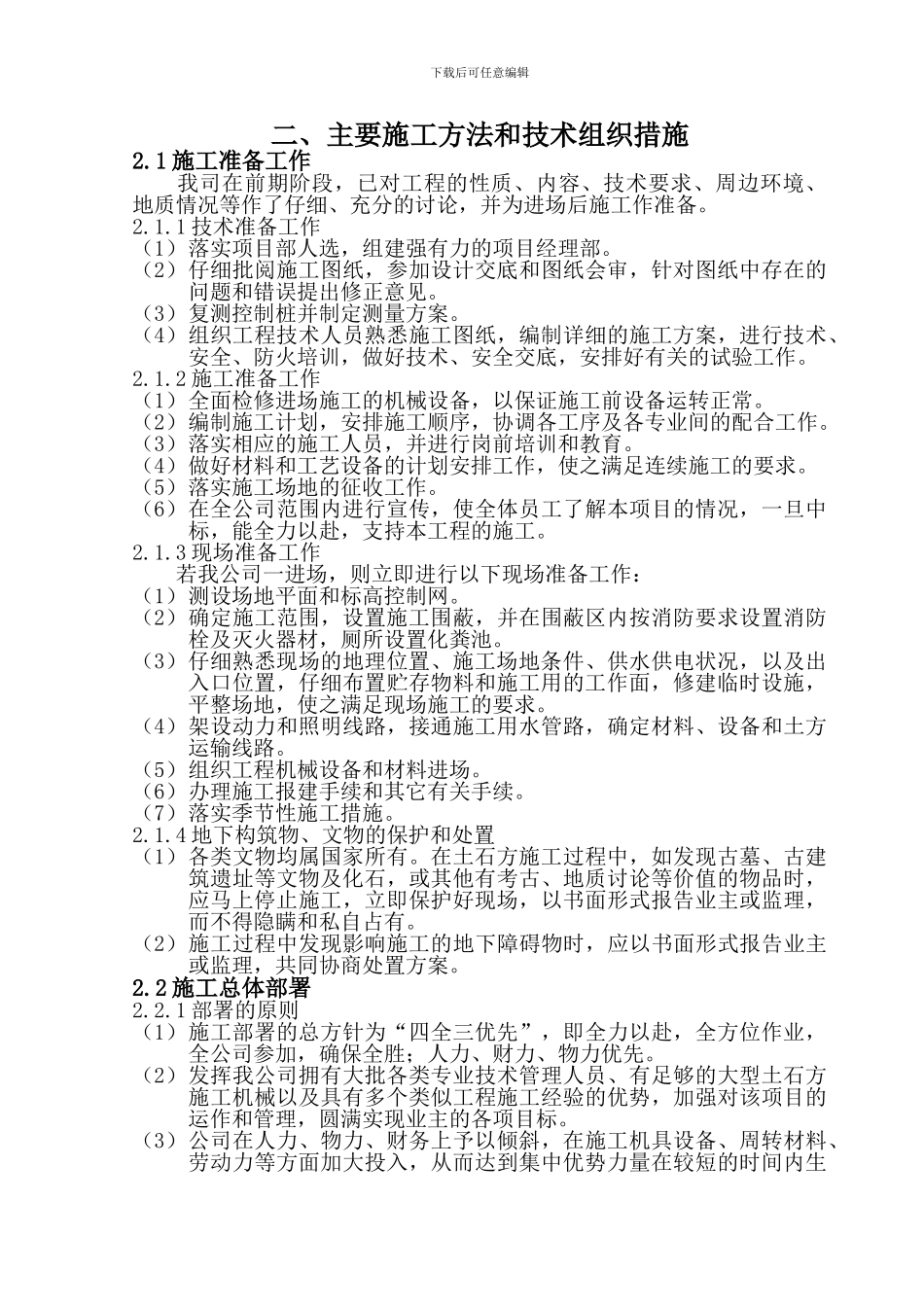

下载后可任意编辑二、主要施工方法和技术组织措施2
1 施工准备工作 我司在前期阶段,已对工程的性质、内容、技术要求、周边环境、地质情况等作了仔细、充分的讨论,并为进场后施工作准备
1 技术准备工作(1)落实项目部人选,组建强有力的项目经理部
(2)仔细批阅施工图纸,参加设计交底和
