】技术交底记录表编号: 项目名称斜井进洞施工技术交底主持人交底人交底时间交底地点交底内容摘要1下载后可任意编辑斜井进洞施工、双层小导管、导拱参加人员签名书面资料附件目录1、《斜井进洞施工技术交底》
记录人记录时间年 月 日中铁二局宝兰客专 BLTJ-12 标斜井进洞施工技术交底斜井进洞采纳双层超前小导管支护进洞
进洞后改为按设计 VH-DM 围岩支护方式(即单层超前小导管支护)
预留沉降设置为20cm

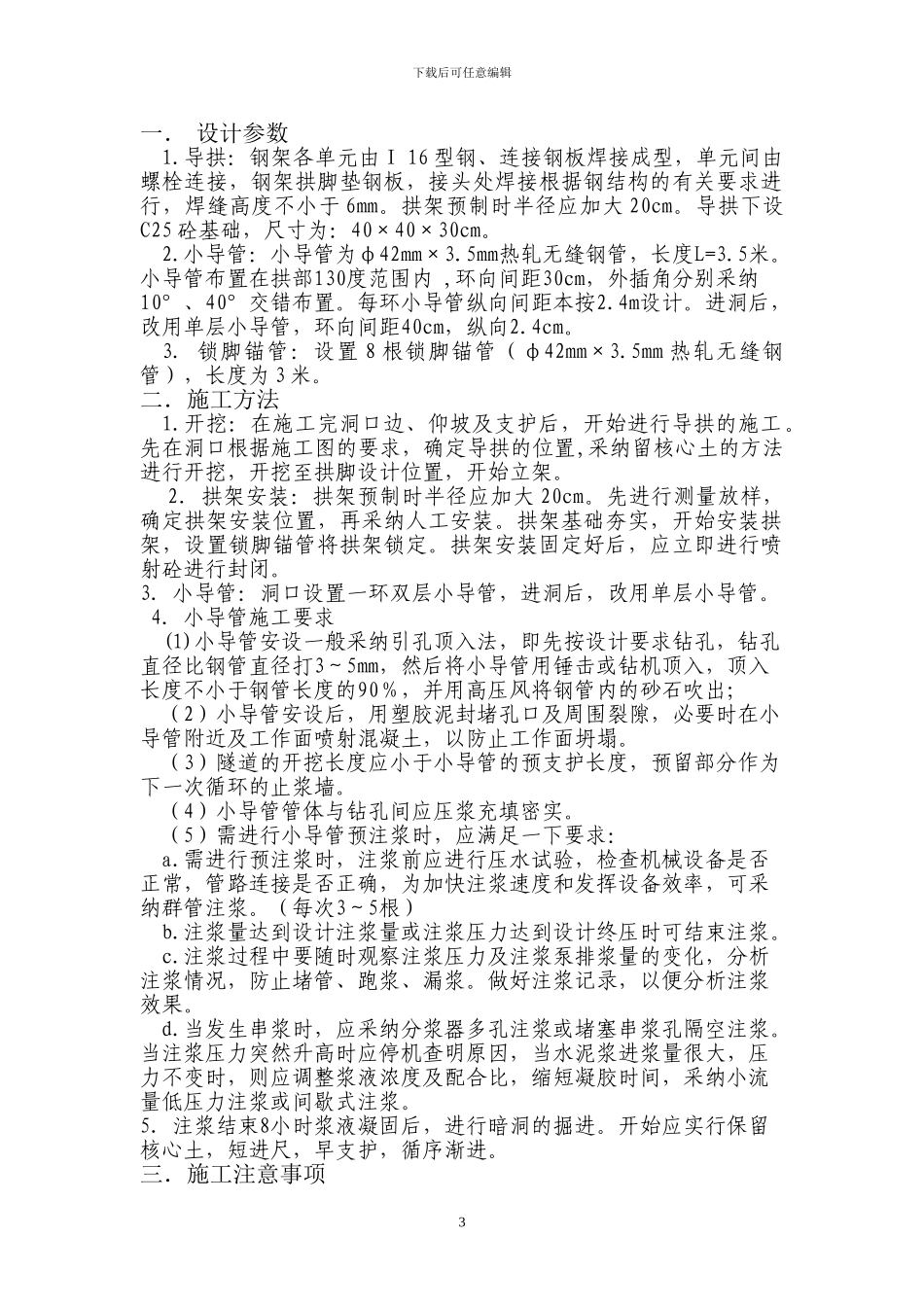

2下载后可任意编辑一. 设计参数1
导拱:钢架各单元由Ⅰ 16 型钢、连接钢板焊接成型,单元间由螺栓连接,钢架拱脚垫钢板,接头处焊接根据钢结构的有关要求进行,焊缝高度不小于 6mm
拱架预制时半径应加大 20cm
导拱下设C25 砼基础,尺寸为:40×40×30cm
小导管:小导管为φ42mm×3
5mm热轧无缝钢管,长度L=3
小导管布置在拱部130度范围内 ,环向间距30cm,外插角分别采纳10°、40°交错布置
每环小导管纵向间距本按2
进洞后,改用单层小导管,环向间距40cm,纵向2
锁脚锚管:设置 8 根锁脚锚管(φ42mm×3
5mm 热轧无缝钢管),长度为 3 米
二.施工方法1
开挖:在施工完洞口边、仰坡及支护后,开始进行导拱的施工
先在洞口根据施工图的要求,确定导拱的位置,采纳留核心土的方法进行开挖,开挖至拱脚设计位置,开始立架
2.拱架安装:拱架预制时半径应加大 20cm
先进行测量放样,确定拱架安装位置,再采纳人工安装
拱架基础夯实,开始安装拱架,设置锁脚锚管将拱架锁定
拱架安装固定好后,应立即进行喷射砼进行封闭
3.小导管:洞口设置一环双层小导管,进洞后,改用单层小导管
4.小导管施工要求 (1
