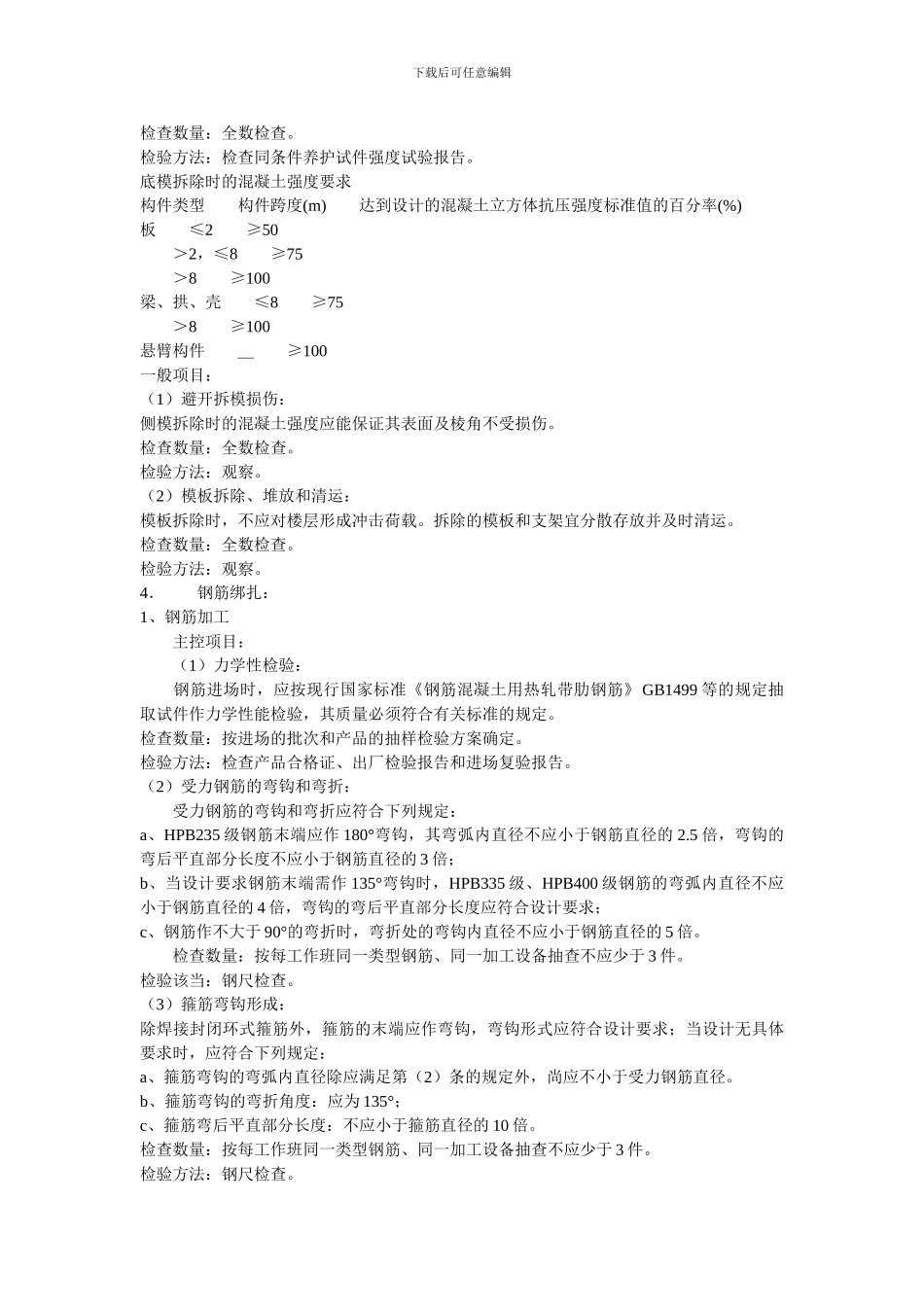

下载后可任意编辑一、总 则:为了提高工程质量,保障“屋面工程的使用功能性良好”的原则,依照国家现行施工质量验收法律规范的标准和 asdf 企业标准,进行斜屋面的施工;每道施工工序,严格的在监理人员的监督下进行,并对每道工序进行检查验收、评审,作出检验记录,报监理人员签证备案。本工程 33、34、3、29、32、21 楼仍各按原施工分段分为两个作业段进行施工。二、斜屋面施工领导小组:组 长: 副组长:成 员: 三、施工准备:1. 人员准备:抽调技术水平较高的技术工人进行操作;其中:测量工 人、木工 人、钢筋工 人、混凝土工 人、防水工人、装饰工 人、普工 人;2. 材料准备:按施工要求及施工顺序和用料计划,及时按施工材料管理制度进料,现场材料可满足需要;所有主材必须有出厂合格证,钢材、水泥、砂石料、防水材料等必须经宜昌市建筑工程质量检测站检验合格,屋面瓦必须经业主、监理单位外观检查认可,并签证许可证方可使用;模板材,能保证满足同时施工需要;3. 施工设施准备: a. 安全设施:斜屋面施工,安全保障是第一位,在施工前,必须保证脚手架的操作层有满铺脚手板、维护栏杆(板)、密目网、安全网,并经安全负责人检验合格。b. 施工机械:塔式起重机必须保证有足够的安全高度且运行良好。c. 小型施工机具:轻型手提式震动器,D15 插入式震动器机械性能良好。四、施工工艺及质量标准:1.施工工序:施工准备 模板支撑(脚手架) 模板铺设 钢筋绑扎 屋面砼浇筑 砼养护 屋面找平屋面防水 砂浆防护层 斜屋面盖瓦 2. 模板支撑:模板支撑必须牢固,钢管脚手架不允许支撑在砖块和砼块上,必须支撑在稳固的平面或木楔子上;钢管的各交点扣件必须紧固,斜平面支撑及水平面支撑必须平直;3. 模板铺设:模板支撑经“三检及交接检”检验合格后,即可进行梁、板模板安装,模板安装、拆除的技术标准为:1、模板安装:主控项目:(1)、模板支撑、立柱位置和垫板:安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。检查数量:全数检查。检验方法:对比模板设计文件和施工技术方案观察。(2)、避开隔离剂沾污:在涂刷模板离剂时,不得沾污钢筋和混凝土接搓处。检查数量:全数检查。检查该当:观察。一般项目:(1)模板安装的一般要求:a、模板的接缝不应漏浆。浇筑混凝土前,木模板应浇水湿润,但模板内不应有...
