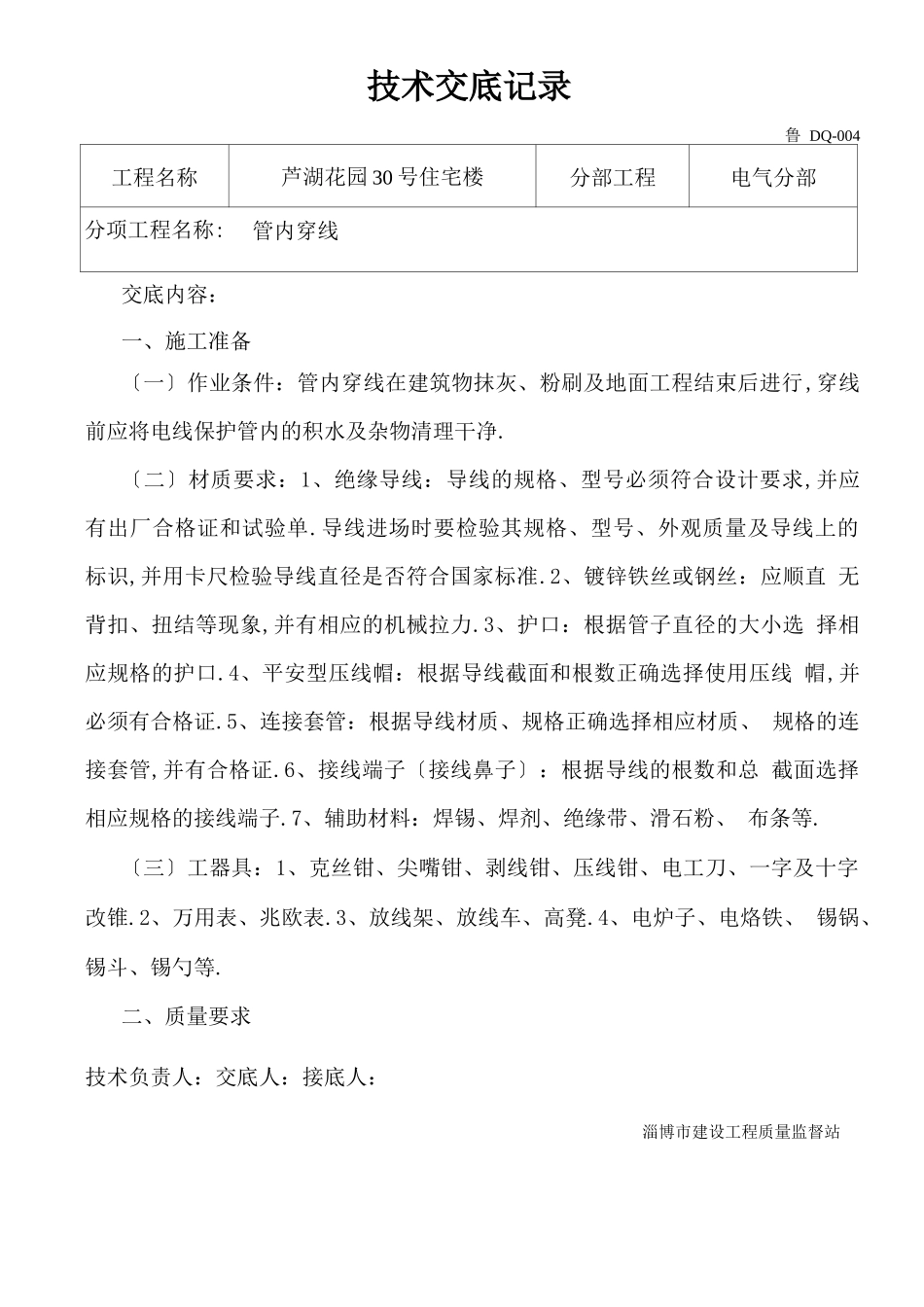

技术交底记录鲁 DQ-004工程名称芦湖花园 30 号住宅楼分部工程电气分部分项工程名称:管内穿线交底内容:一、施工准备〔一〕作业条件:管内穿线在建筑物抹灰、粉刷及地面工程结束后进行,穿线 前应将电线保护管内的积水及杂物清理干净
〔二〕材质要求:1、绝缘导线:导线的规格、型号必须符合设计要求,并应 有出厂合格证和试验单
导线进场时要检验其规格、型号、外观质量及导线上的 标识,并用卡尺检验导线直径是否符合国家标准
2、镀锌铁丝或钢丝:应顺直 无背扣、扭结等现象,并有相应的机械拉力
3、护口:根据管子直径的大小选 择相应规格的护口
4、平安型压线帽:根据导线截面和根数正确选择使用压线 帽,并必须有合格证
5、连接套管:根据导线材质、规格正确选择相应材质、 规格的连接套管,并有合格证
6、接线端子〔接线鼻子〕:根据导线的根数和总 截面选择相应规格的接线端子
7、辅助材料:焊锡、焊剂、绝缘带、滑石粉、 布条等
〔三〕工器具:1、克丝钳、尖嘴钳、剥线钳、压线钳、电工刀、一字及十字 改锥
2、万用表、兆欧表
3、放线架、放线车、高凳
4、电炉子、电烙铁、 锡锅、锡斗、锡勺等

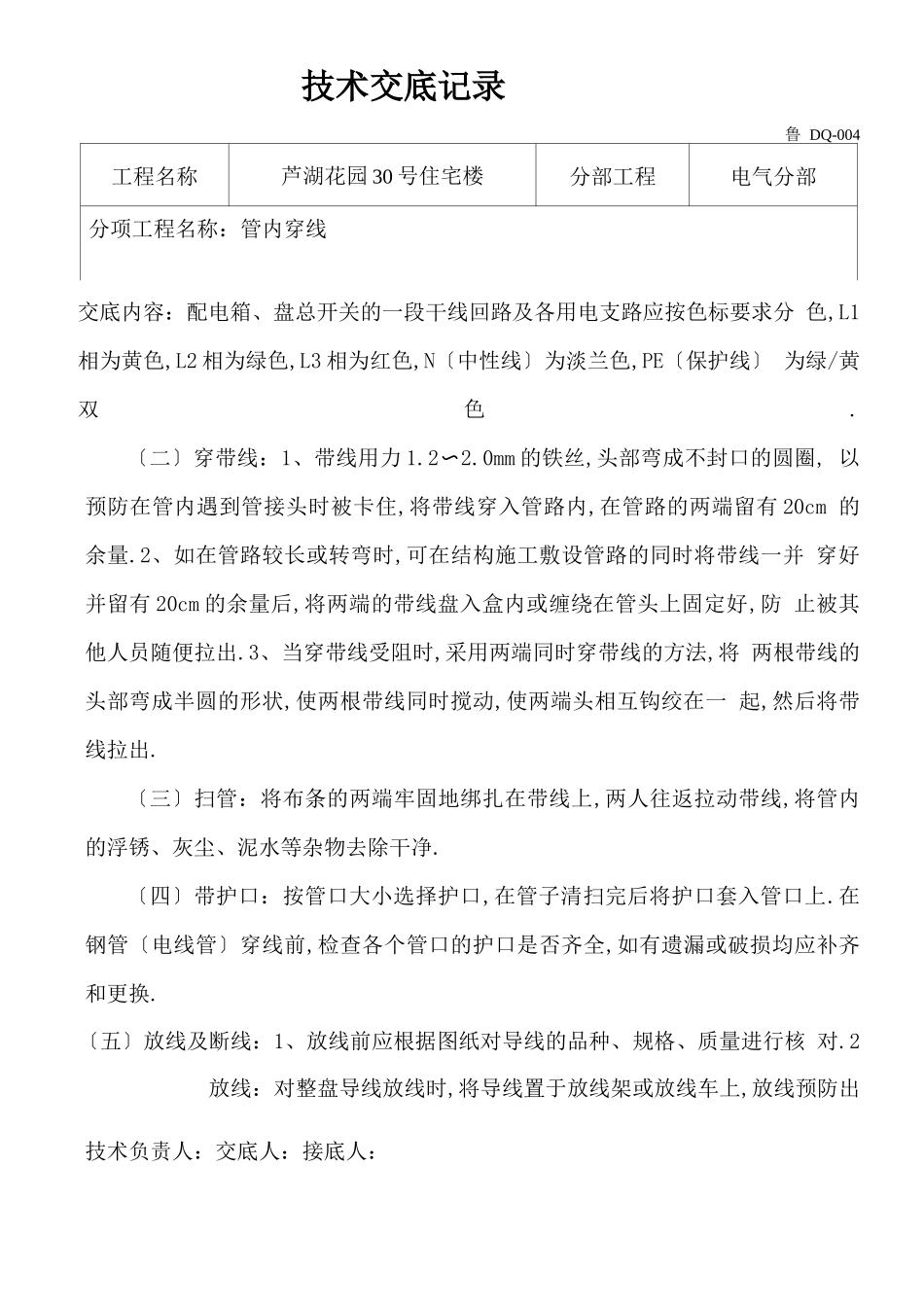

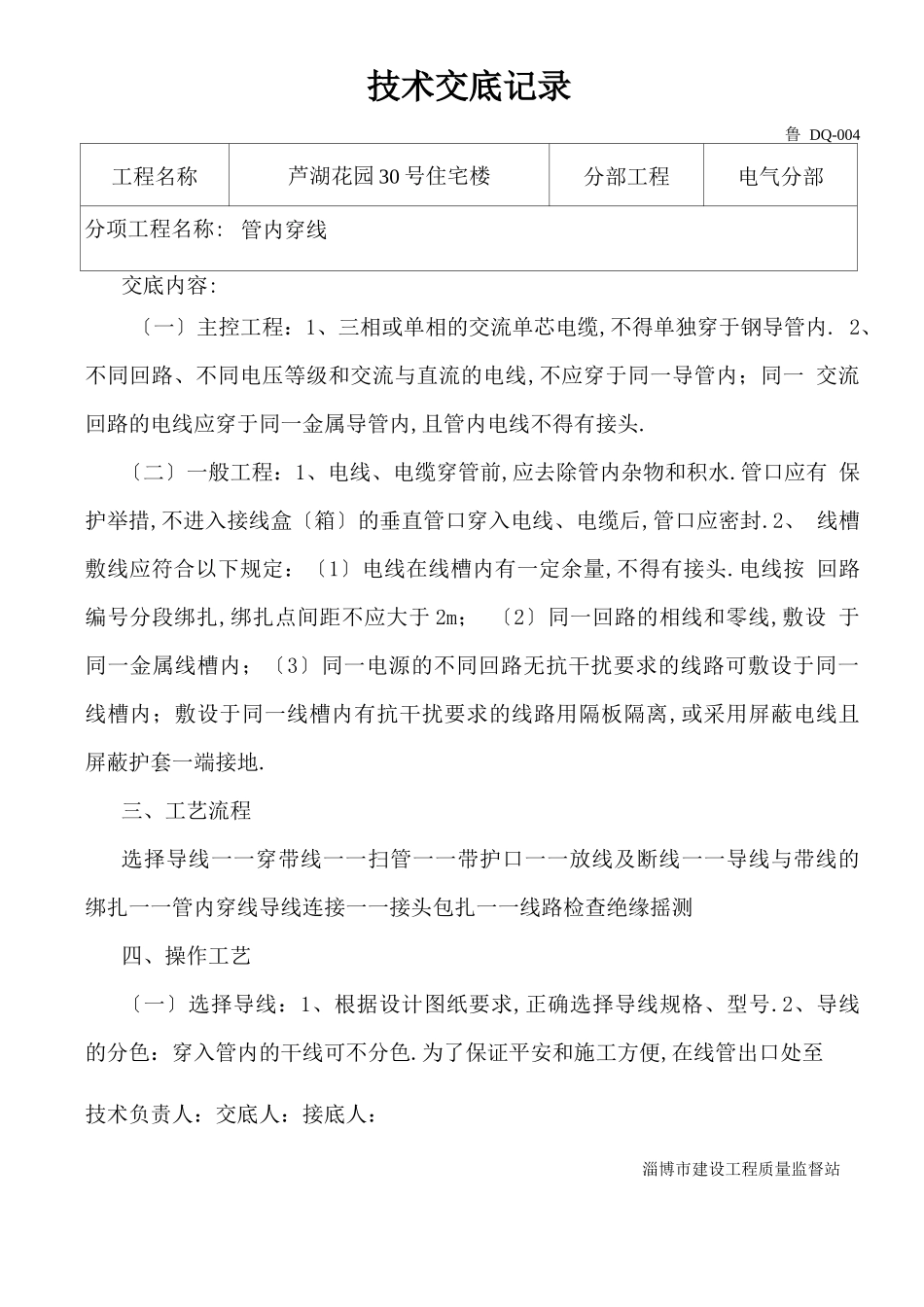

二、质量要求技术负责人:交底人:接底人:淄博市建设工程质量监督站技术交底记录鲁 DQ-004工程名称芦湖花园 30 号住宅楼分部工程电气分部分项工程名称: 管内穿线交底内容:〔一〕主控工程:1、三相或单相的交流单芯电缆,不得单独穿于钢导管内
2、不同回路、不同电压等级和交流与直流的电线,不应穿于同一导管内;同一 交流回路的电线应穿于同一金属导管内,且管内电线不得有接头
〔二〕一般工程:1、电线、电缆穿管前,应去除管内杂物和积水
管口应有 保护举措,不进入接线盒〔箱〕的垂直管口穿入电线、电缆后,管口应密封
2、 线槽敷线应符合以下规定:〔1〕电线在线槽内有一定余量,不得有接头
电线按 回路编号分段绑扎,绑扎点间距不
