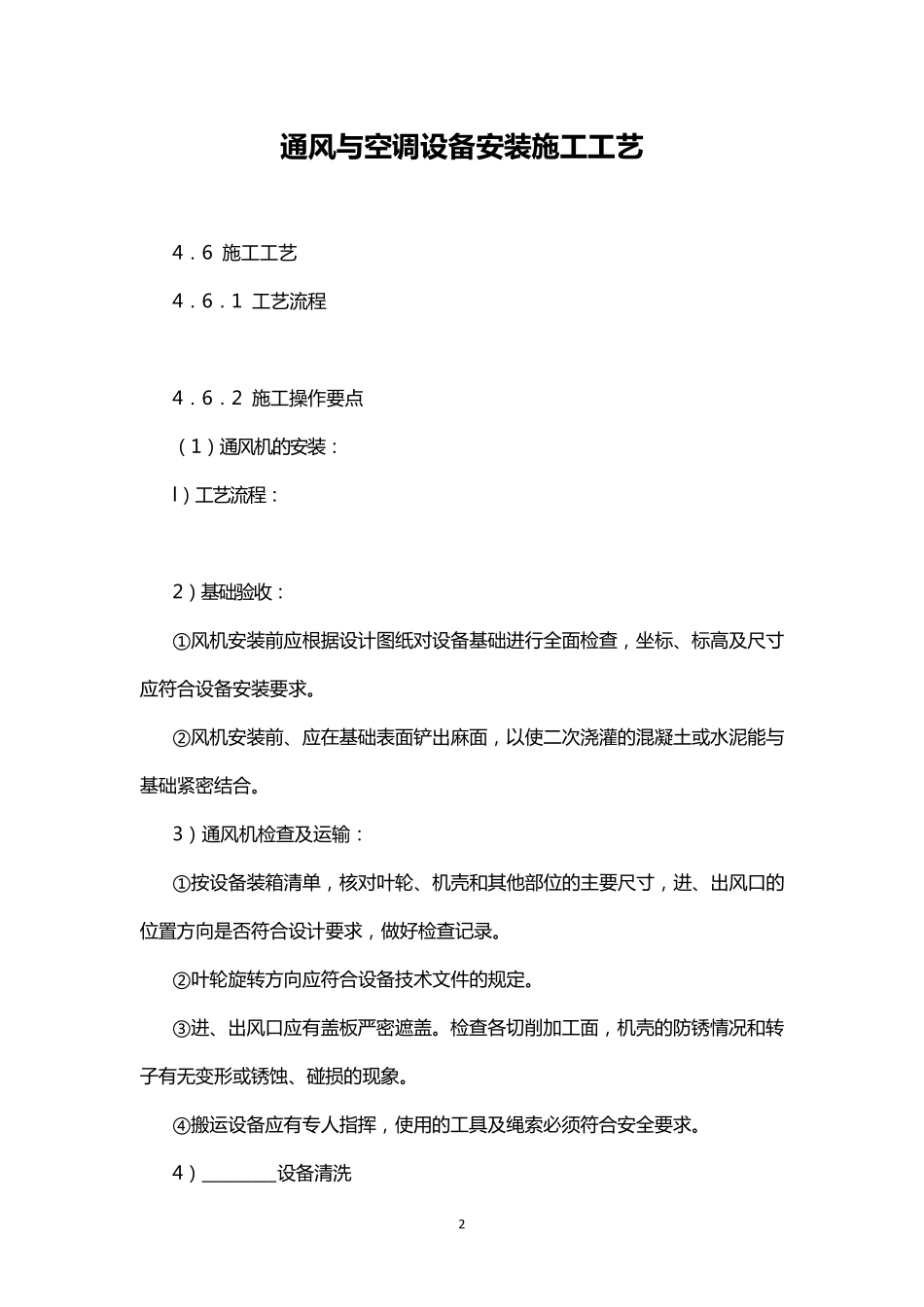

1 在此输入你的公司名称 LOGO 通风与空调设备安装 施工工艺 2 通 风 与空调设备安装施工工艺 4. 6 施 工 工 艺 4. 6. 1 工 艺 流 程 4. 6. 2 施 工 操 作 要 点 ( 1) 通 风 机 的 安 装 : l) 工 艺 流 程 : 2) 基 础 验 收 : ①风 机 安 装 前应根据设计图纸对设备基 础 进行全面检查,坐标、标高及尺寸应符合设备安 装 要 求
②风 机 安 装 前、应在基 础 表面铲出麻面,以使二次浇灌的 混凝土或水泥能与基 础 紧密结合
3) 通 风 机 检查及运输: ①按设备装 箱清单,核对叶轮、机 壳和其他部位的 主要 尺寸,进、出风 口的位置方向是否符合设计要 求,做好检查记录
②叶轮旋转方向应符合设备技术文件的 规定
③进、出风 口应有盖板严密遮盖
检查各切削加工 面,机 壳的 防锈情况和转子有无变形或锈蚀、碰损的 现象
④搬运设备应有专人指挥,使用的 工 具及绳索必须符合安 全要 求

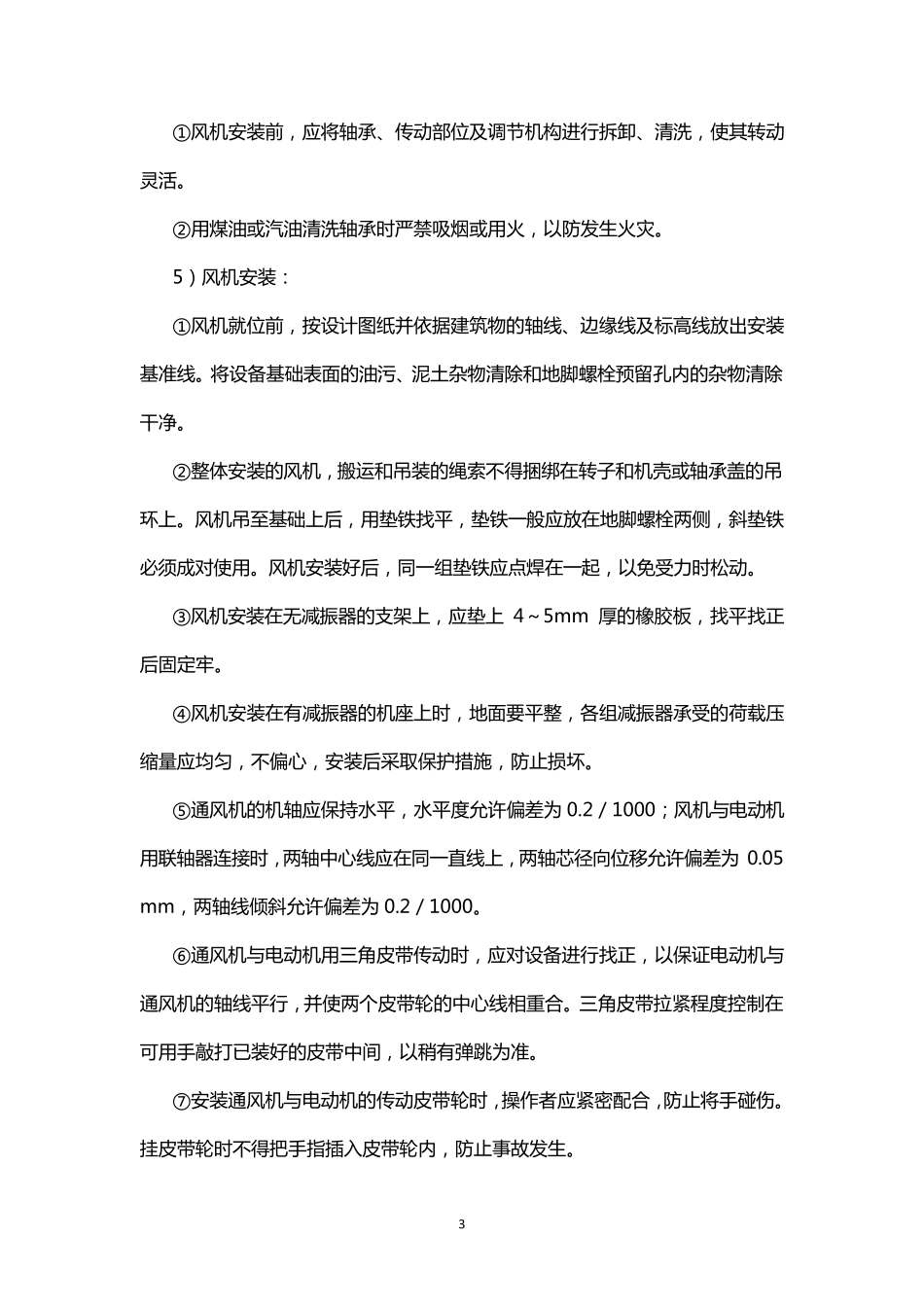

4) _________设备清洗 3 ①风机安装前,应将轴承、传动部位及调节机构进行拆卸、清洗,使其转动灵活
②用煤油或汽油清洗轴承时严禁吸烟或用火,以防发生火灾
5)风机安装: ①风机就位前,按设计图纸并依据建筑物的轴线、边缘线及标高线放出安装基准线
将设备基础表面的油污、泥土杂物清除和地脚螺栓预留孔内的杂物清除干净
②整体安装的风机,搬运和吊装的绳索不得捆绑在转子和机壳或轴承盖的吊环上
风机吊至基础上后,用垫铁找平,垫铁一般应放在地脚螺栓两侧,斜垫铁必须成对使用
风机安装好后,同一组垫铁应点 焊 在一起 ,以免 受 力 时松 动
③ 风机安装在无 减 振 器 的支 架 上,应垫上 4~ 5mm 厚 的橡 胶 板 ,找平找正后固 定 牢
④ 风机安装在有 减 振 器 的机座 上时,地面要 平整,各 组减 振
