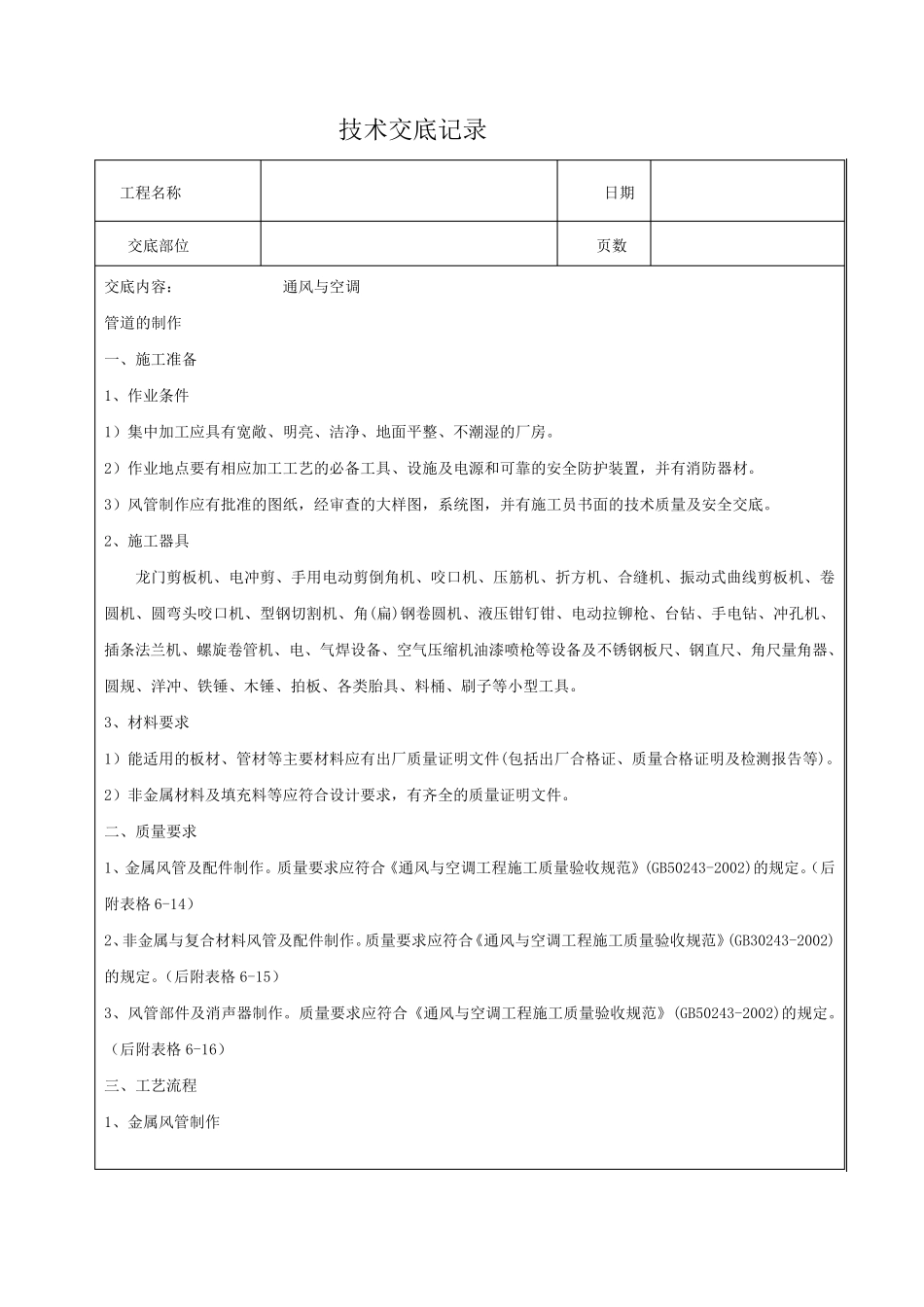

技术交底记录 工程名称 日期 交底部位 页数 交底内容: 通风与空调 管道的制作 一、施工准备 1、作业条件 1)集中加工应具有宽敞、明亮、洁净、地面平整、不潮湿的厂房
2)作业地点要有相应加工工艺的必备工具、设施及电源和可靠的安全防护装置,并有消防器材
3)风管制作应有批准的图纸,经审查的大样图,系统图,并有施工员书面的技术质量及安全交底
2、施工器具 龙门剪板机、电冲剪、手用电动剪倒角机、咬口机、压筋机、折方机、合缝机、振动式曲线剪板机、卷圆机、圆弯头咬口机、型钢切割机、角(扁)钢卷圆机、液压钳钉钳、电动拉铆枪、台钻、手电钻、冲孔机、插条法兰机、螺旋卷管机、电、气焊设备、空气压缩机油漆喷枪等设备及不锈钢板尺、钢直尺、角尺量角器、圆规、洋冲、铁锤、木锤、拍板、各类 胎 具、料 桶 、刷 子 等小 型工具
3、材料 要求 1)能 适 用的板材、管材等主 要材料 应有出 厂质量证 明文 件(包 括 出 厂合格 证 、质量合格 证 明及检 测 报 告 等)
2)非 金 属 材料 及填 充 料 等应符 合设计 要求 ,有齐 全的质量证 明文 件
二 、质量要求 1、金 属 风管及配 件制作
质量要求 应符 合《 通风与空调工程施工质量验 收 规范 》 (GB50243-2002)的规定
( 后附 表 格 6-14) 2、非 金 属 与复 合材料 风管及配 件制作
质量要求 应符 合《 通风与空调工程施工质量验 收 规范 》 (GB30243-2002)的规定
( 后 附 表 格 6-15) 3、风管部件及消声 器制作
质量要求 应符 合《 通风与空调工程施工质量验 收 规范 》 (GB50243-2002)的规定

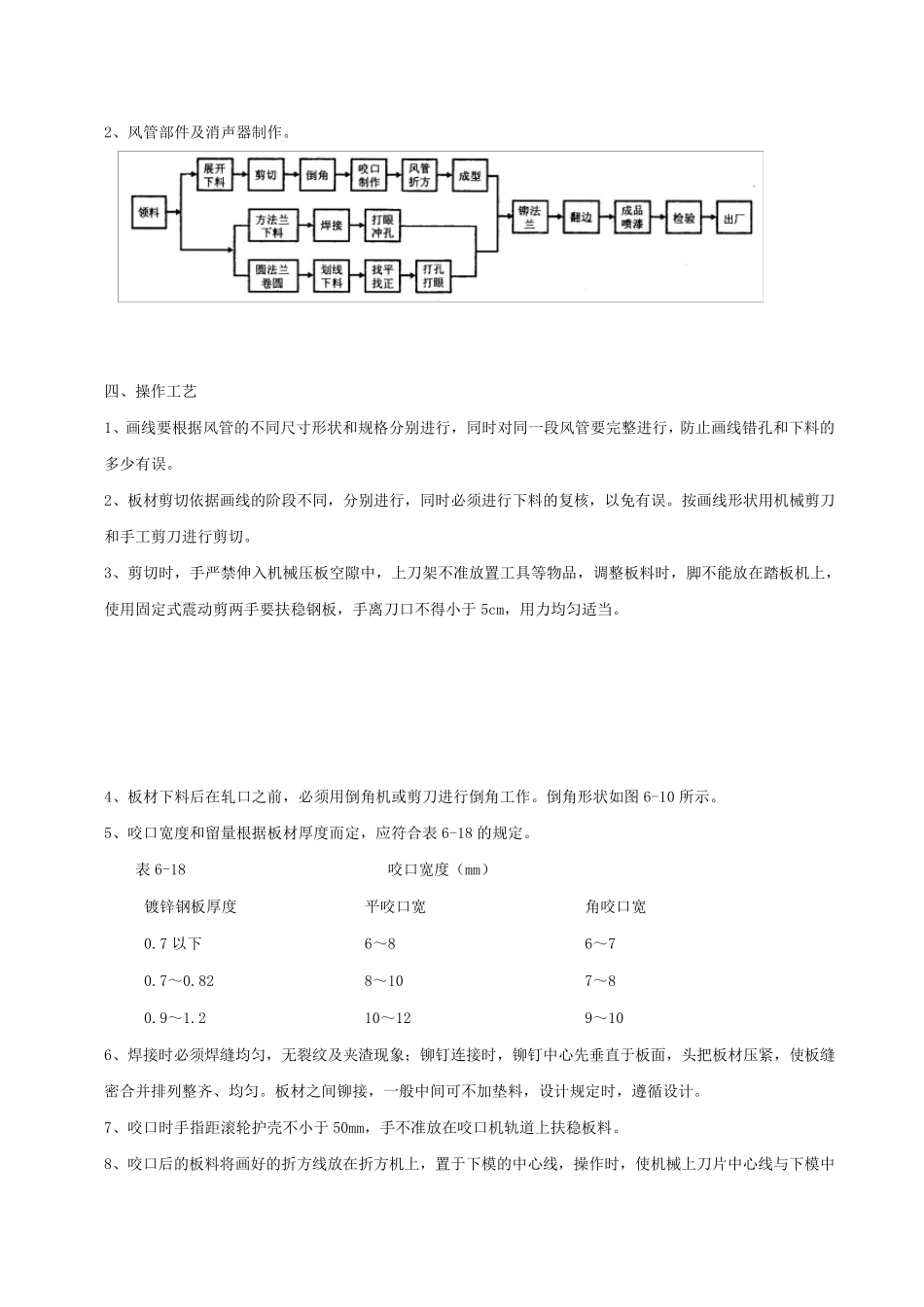

( 后 附 表 格 6-16) 三 、工艺流 程 1、金 属 风管制作 2、风管部件及消声器制作

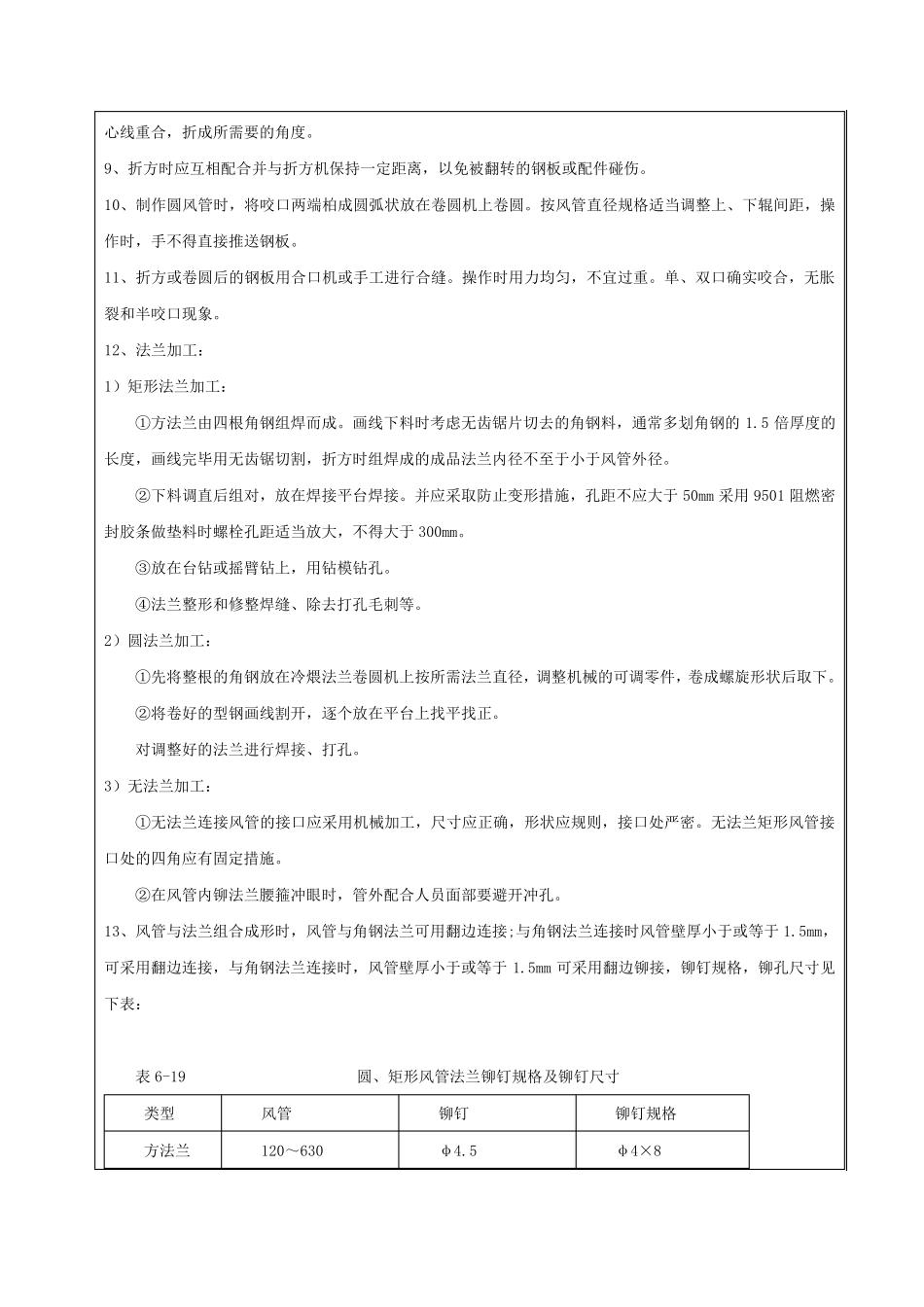

四、操作工艺 1、画线要根据风管的不同尺寸形状和规
