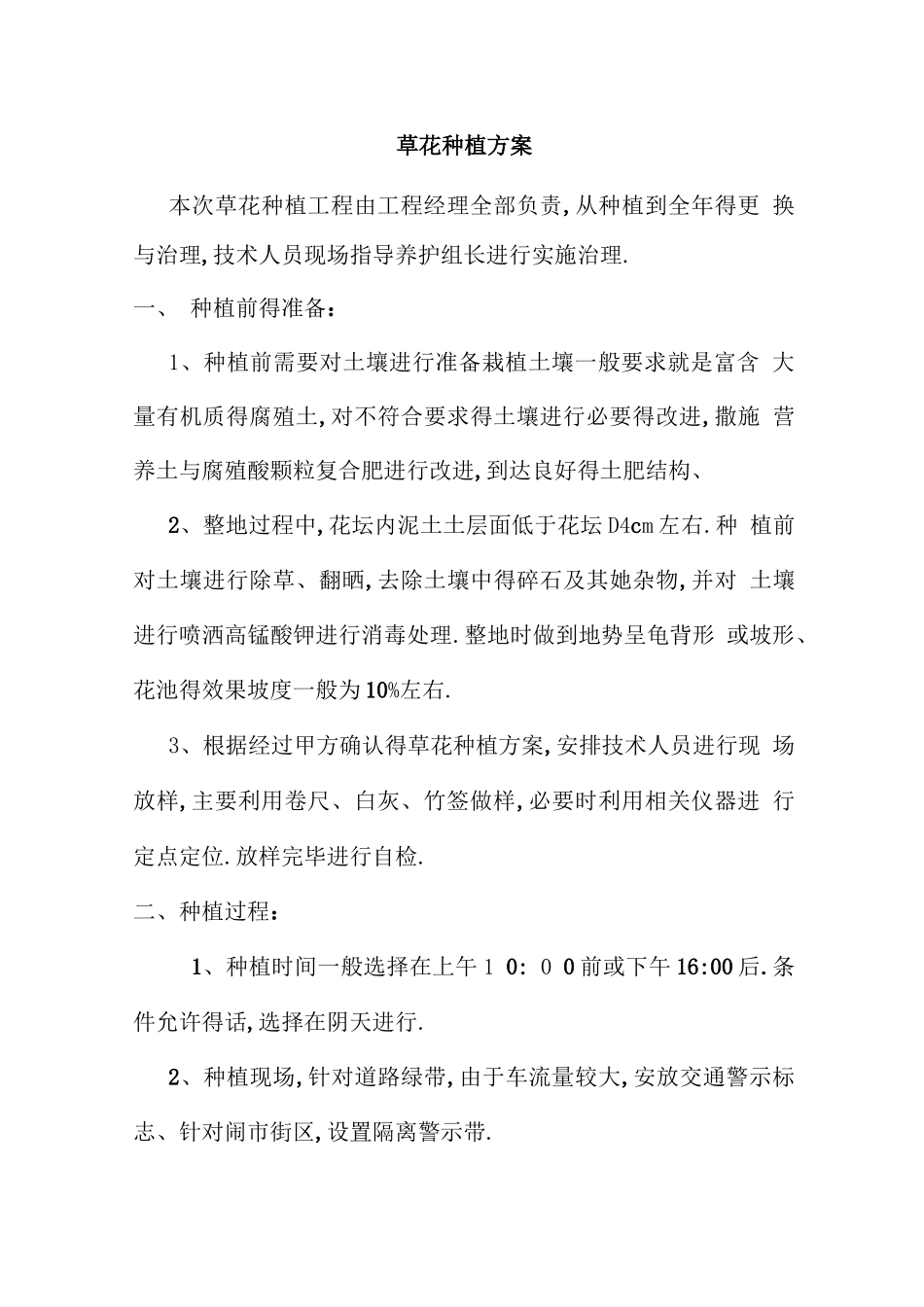

草花种植方案本次草花种植工程由工程经理全部负责,从种植到全年得更 换与治理,技术人员现场指导养护组长进行实施治理.一、 种植前得准备:1、种植前需要对土壤进行准备栽植土壤一般要求就是富含 大量有机质得腐殖土,对不符合要求得土壤进行必要得改进,撒施 营养土与腐殖酸颗粒复合肥进行改进,到达良好得土肥结构、2、整地过程中,花坛内泥土土层面低于花坛 D4cm 左右.种 植前对土壤进行除草、翻晒,去除土壤中得碎石及其她杂物,并对 土壤进行喷洒高锰酸钾进行消毒处理.整地时做到地势呈龟背形 或坡形、花池得效果坡度一般为 10%左右.3、根据经过甲方确认得草花种植方案,安排技术人员进行现 场放样,主要利用卷尺、白灰、竹签做样,必要时利用相关仪器进 行定点定位.放样完毕进行自检.二、种植过程:1、种植时间一般选择在上午 1 0: 0 0 前或下午 16:00 后.条 件允许得话,选择在阴天进行.2、种植现场,针对道路绿带,由于车流量较大,安放交通警示标 志、针对闹市街区,设置隔离警示带.3、针对运到现场得草花,选取颜色艳丽、花无损坏、无枯叶、 无焦边得草花进行种植.4、种植时,种植深度将新土覆盖原土球 2 — 3 cm,种植后无 裸露得根部,覆土平整、尽量不将草花原土球弄散,以防伤根.严 格按设计图案〔图纸〕种植草花,预防品种及色彩混淆.5、草花种植得顺序:一般花坛应从中央向外得顺序种植,坡 式花坛应由上向下种植,图案花坛应先种植图案得轮廓线,后种植 内部填充局部,预防种植完毕后发生踩踏情况.6、草花种植完毕后,及时清理现场杂物以及多余土壤与残花 残叶.并及时安排水泵或者水车淋水,采用梅花枪头细喷,预防水 流过大,造成所栽草花倒伏,并保持植株清洁.二天内再浇水一次, 并做到浇透与浇到位、四、保洁方案:1、施工以及清场时保护周边环境得卫生整洁,无垃圾随意丢 放、抛洒,产生得废弃物、包装物及时收集去除,清退场后及时恢 复周边得市政设施,2、保证周边硬质铺地得美观整洁,在景点下铺设一层薄膜纸, 保证不污染铺地.草花种植方案根据招标文件要求,在满足元旦、春节、五一、十一等节假日得情况下,结合本地区各种草花得生长习性、做出如下安排:次数安排拟定更换时间品种备注第一次3 月初矮牵牛一串红鼠尾草 金盏菊 三色堇角堇柳叶马鞭草 夏堇金鱼草 报春花 香彩雀紫罗兰 孔雀草 四季海棠具体采用品种以甲方通知为准第二次4 月底第三次7 月上旬第四次9 月下旬第五次11 月上旬第六次12 月第七次1 月格...
