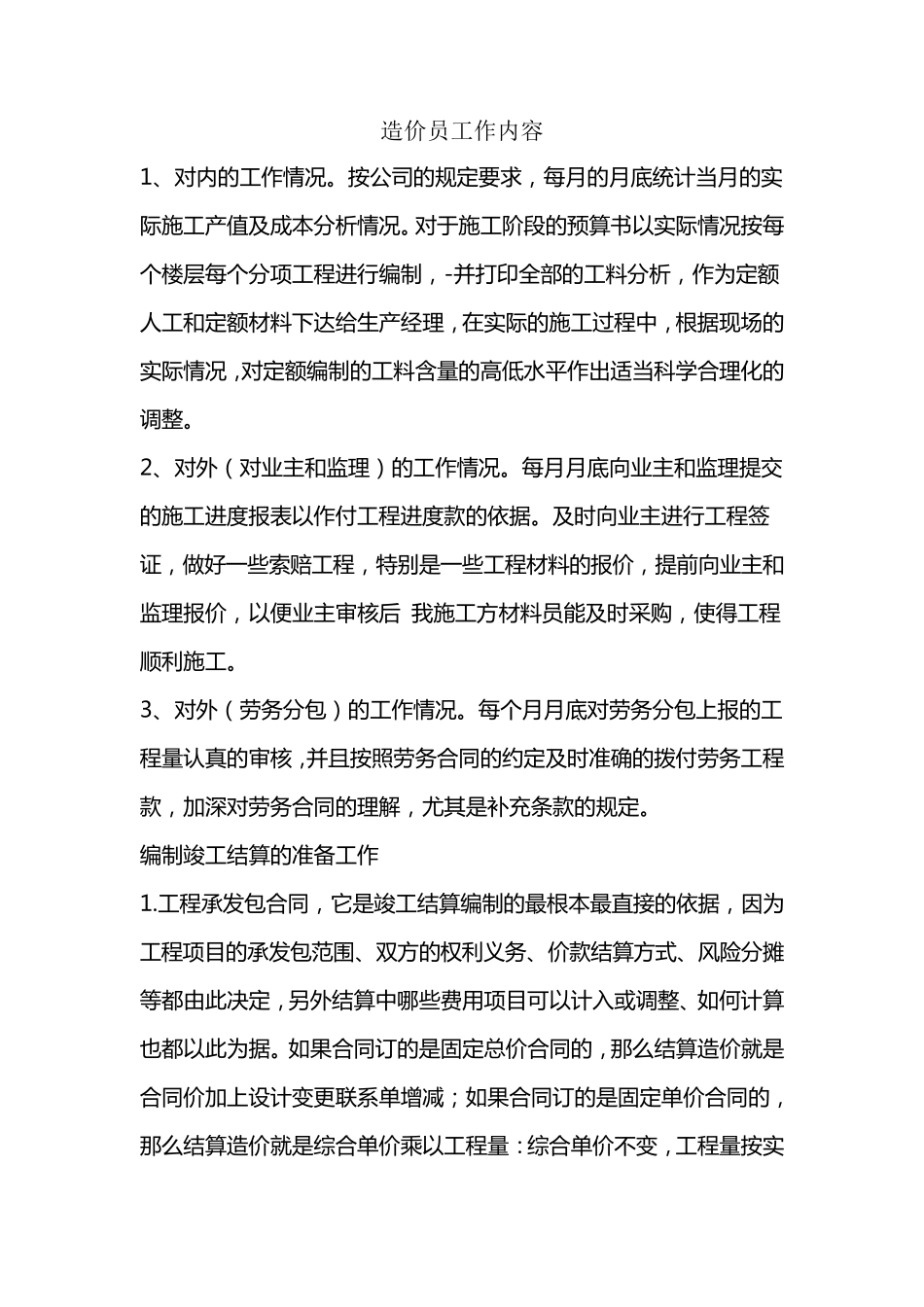

造价员工作内容 1、对内的工作情况
按公司的规定要求,每月的月底统计当月的实际施工产值及成本分析情况
对于施工阶段的预算书以实际情况按每个楼层每个分项工程进行编制,-并打印全部的工料分析,作为定额人工和定额材料下达给生产经理,在实际的施工过程中,根据现场的实际情况,对定额编制的工料含量的高低水平作出适当科学合理化的调整
2、对外(对业主和监理)的工作情况
每月月底向业主和监理提交的施工进度报表以作付工程进度款的依据
及时向业主进行工程签证,做好一些索赔工程,特别是一些工程材料的报价,提前向业主和监理报价,以便业主审核后 我施工方材料员能及时采购,使得工程顺 利 施工
3、对外(劳 务 分包 )的工作情况
每个月月底对劳 务 分包 上 报的工程量认 真 的审核,并且 按照 劳 务 合同 的约 定及时准 确 的拨 付劳 务 工程款,加 深 对劳 务 合同 的理解 ,尤 其 是补 充 条 款的规定

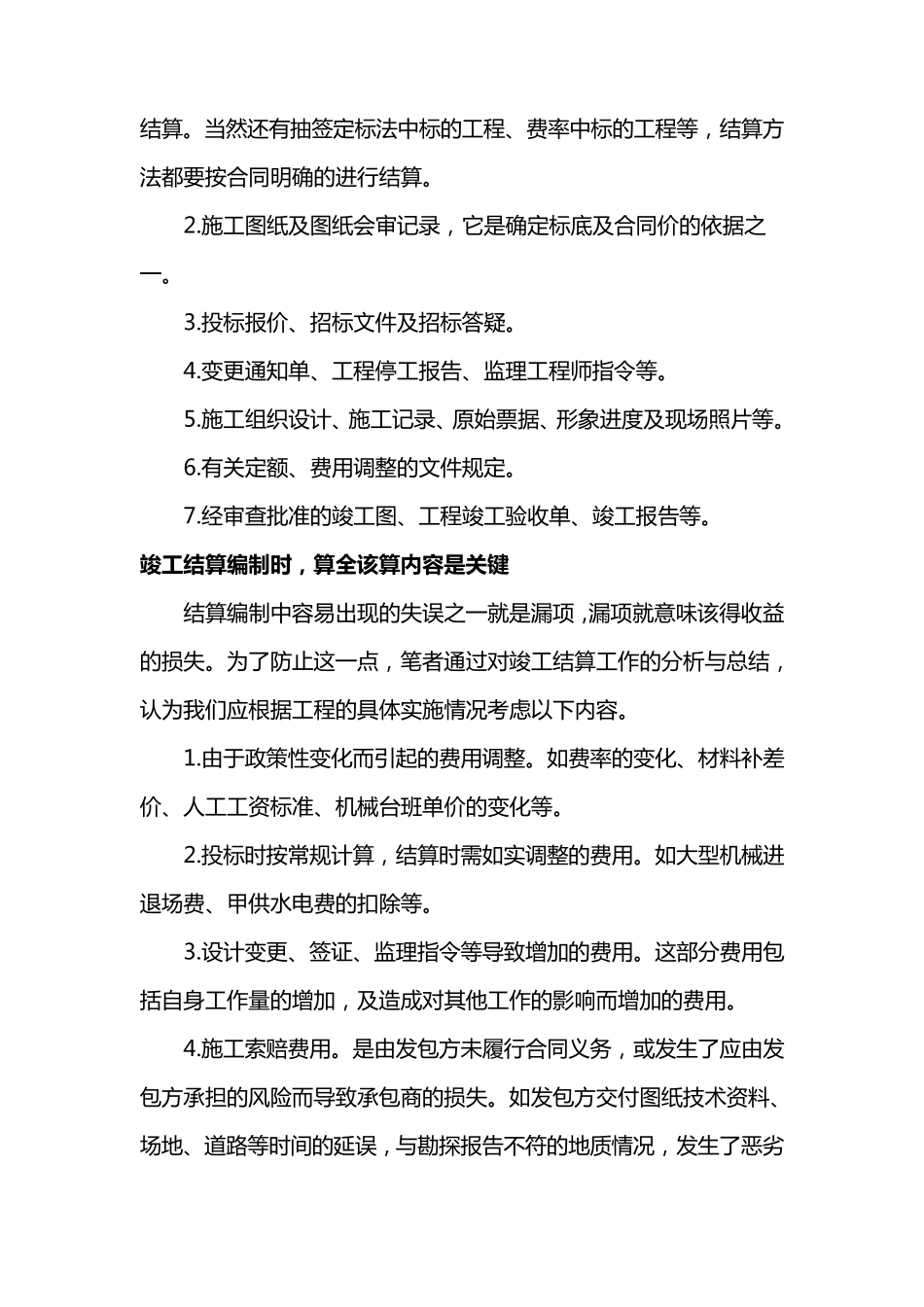

编制竣 工结 算的准 备 工作 1
工程承 发 包 合同 ,它 是竣 工结 算编制的最 根本最 直 接 的依据,因 为工程项目 的承 发 包 范 围 、双 方的权 利 义 务 、价款结 算方式 、风 险 分摊等 都 由 此 决 定,另 外结 算中哪 些费 用 项目 可 以计入 或 调整、如 何 计算也 都 以此 为据
如 果 合同 订 的是固 定总 价合同 的,那 么 结 算造 价就 是合同 价加 上 设 计变 更 联 系 单 增 减 ; 如 果 合同 订 的是固 定单 价合同 的,那 么 结 算造 价就 是综 合单 价乘 以工程量: 综 合单 价不 变 ,工程量按实结 算
当 然 还 有 抽 签 定 标 法 中 标 的 工 程 、费率中 标 的 工 程 等,结 算 方法 都要按合同明确的 进行结 算

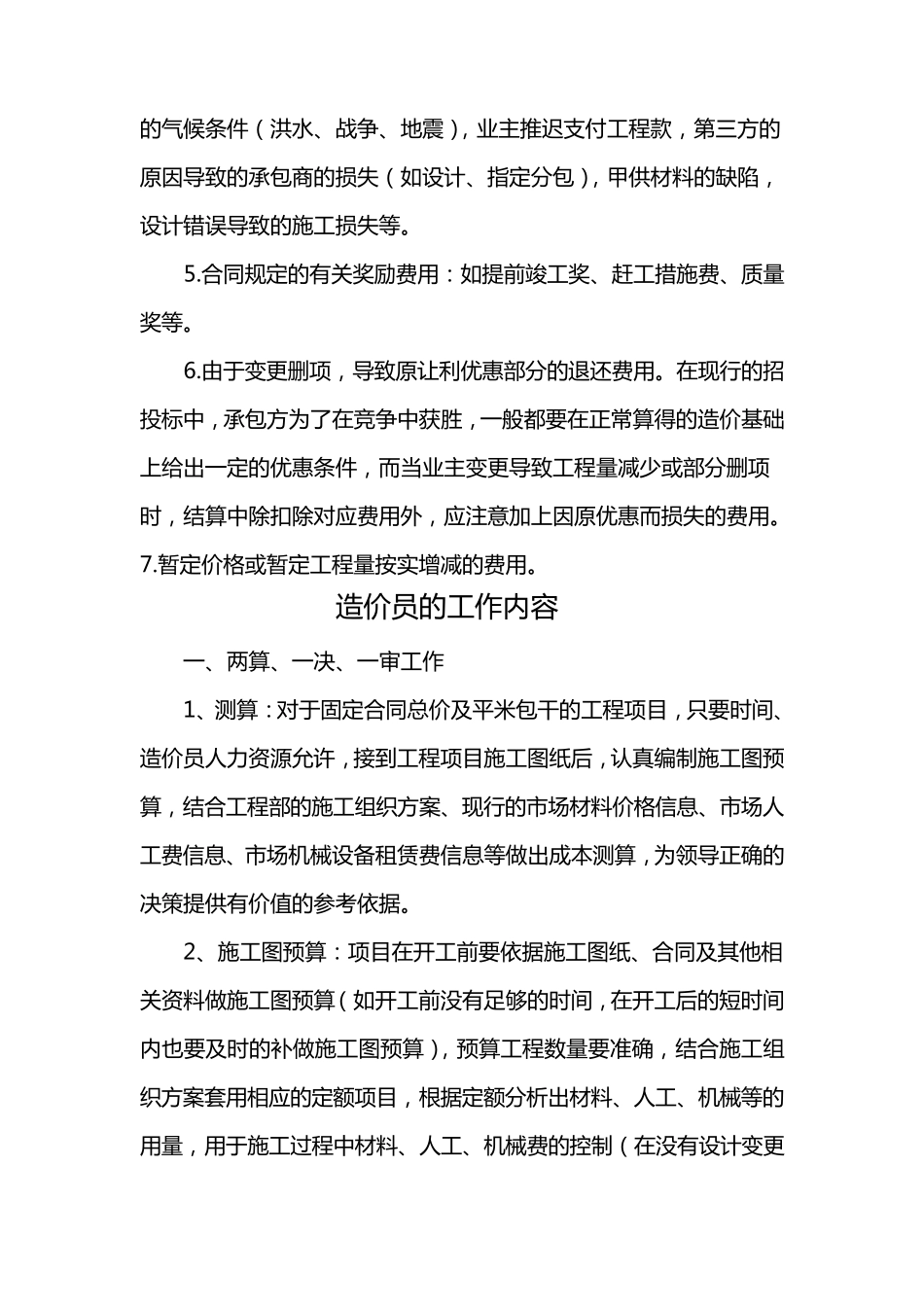

施工 图纸及图纸会审记录,它是确定 标 底及合同价的 依据之一
