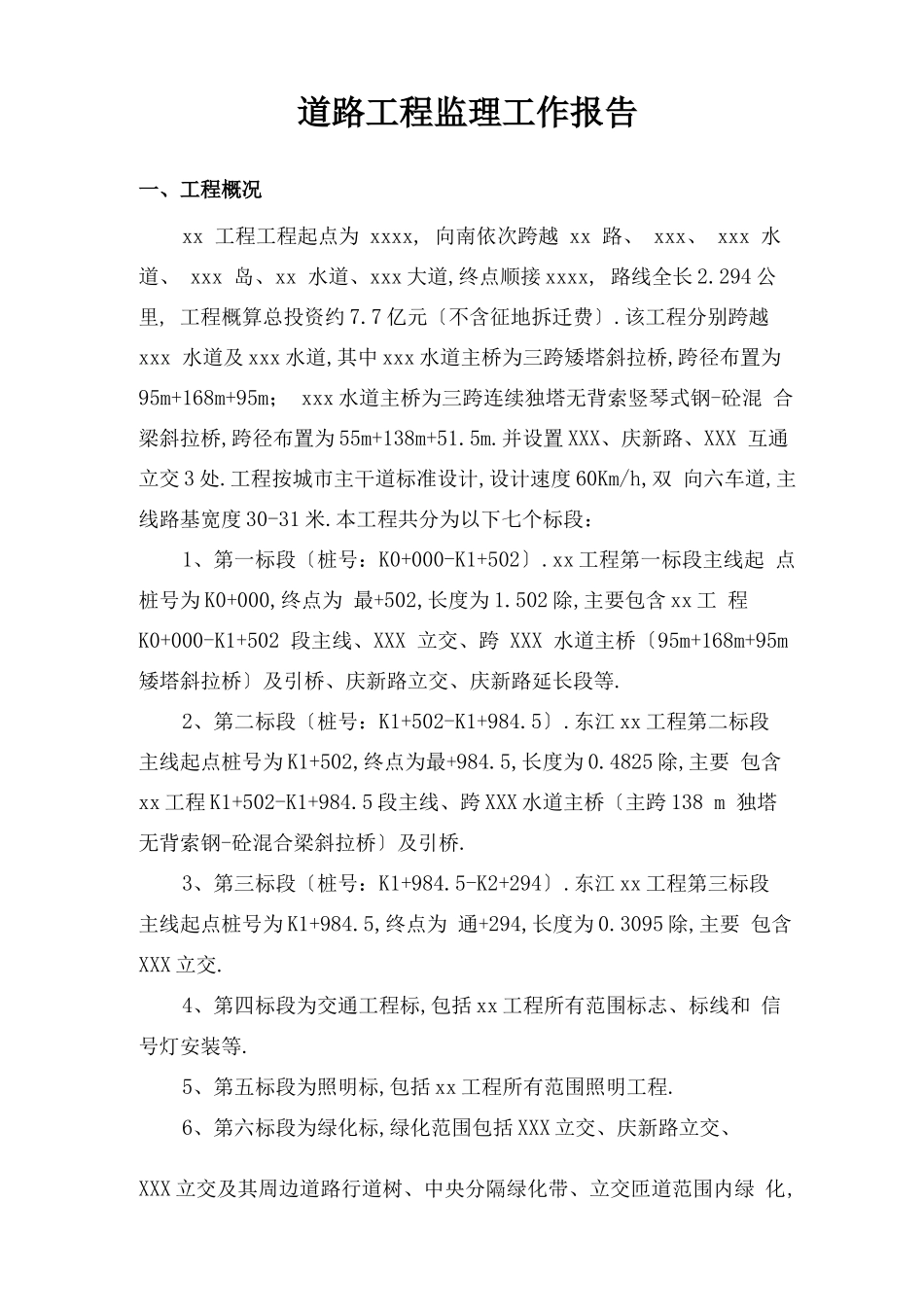

道路工程监理工作报告一、工程概况xx 工程工程起点为 xxxx, 向南依次跨越 xx 路、 xxx、 xxx 水道、 xxx 岛、xx 水道、xxx 大道,终点顺接 xxxx, 路线全长 2.294 公里, 工程概算总投资约 7.7 亿元〔不含征地拆迁费〕.该工程分别跨越xxx 水道及 xxx 水道,其中 xxx 水道主桥为三跨矮塔斜拉桥,跨径布置为 95m+168m+95m; xxx 水道主桥为三跨连续独塔无背索竖琴式钢-砼混 合梁斜拉桥,跨径布置为 55m+138m+51.5m.并设置 XXX、庆新路、XXX 互通立交 3 处.工程按城市主干道标准设计,设计速度 60Km/h,双 向六车道,主线路基宽度 30-31 米.本工程共分为以下七个标段:1、第一标段〔桩号:K0+000-K1+502〕.xx 工程第一标段主线起 点桩号为 K0+000,终点为 最+502,长度为 1.502 除,主要包含 xx 工 程 K0+000-K1+502 段主线、XXX 立交、跨 XXX 水道主桥〔95m+168m+95m 矮塔斜拉桥〕及引桥、庆新路立交、庆新路延长段等.2、第二标段〔桩号:K1+502-K1+984.5〕.东江 xx 工程第二标段 主线起点桩号为 K1+502,终点为最+984.5,长度为 0.4825 除,主要 包含xx 工程 K1+502-K1+984.5 段主线、跨 XXX 水道主桥〔主跨 138 m 独塔无背索钢-砼混合梁斜拉桥〕及引桥.3、第三标段〔桩号:K1+984.5-K2+294〕.东江 xx 工程第三标段 主线起点桩号为 K1+984.5,终点为 通+294,长度为 0.3095 除,主要 包含XXX 立交.4、第四标段为交通工程标,包括 xx 工程所有范围标志、标线和 信号灯安装等.5、第五标段为照明标,包括 xx 工程所有范围照明工程.6、第六标段为绿化标,绿化范围包括 XXX 立交、庆新路立交、XXX 立交及其周边道路行道树、中央分隔绿化带、立交匝道范围内绿 化,绿化总面积为 66909 平方米.7、第七标段为环评标,包括声屏障安装和隔油池施工.二、监理组织机构设置本工程规模较大,具有跨既有公路的立交桥、又有跨河流的特大 桥,施工技术含量高、施工难度大,施工专业种类较多等特点.针对 这些特点,同时为了保证监理工作的有效开展,保证实现各项监理目 标,我公司非常重视,对此进行了屡次研究,选派知名的专家组成专 家参谋组,解决重大技术方案问题.根据工程特点,本工程的监理工 作实行总监负责制,设总监办和驻地办二级监理组织,监理组织采用 直线职能式,总监办为 xx 工程监理工作的最高权力机构,设工程部、 合约部、中央试验室和行政办公室四个部门,下设 3 个驻地办.总监 办租...
