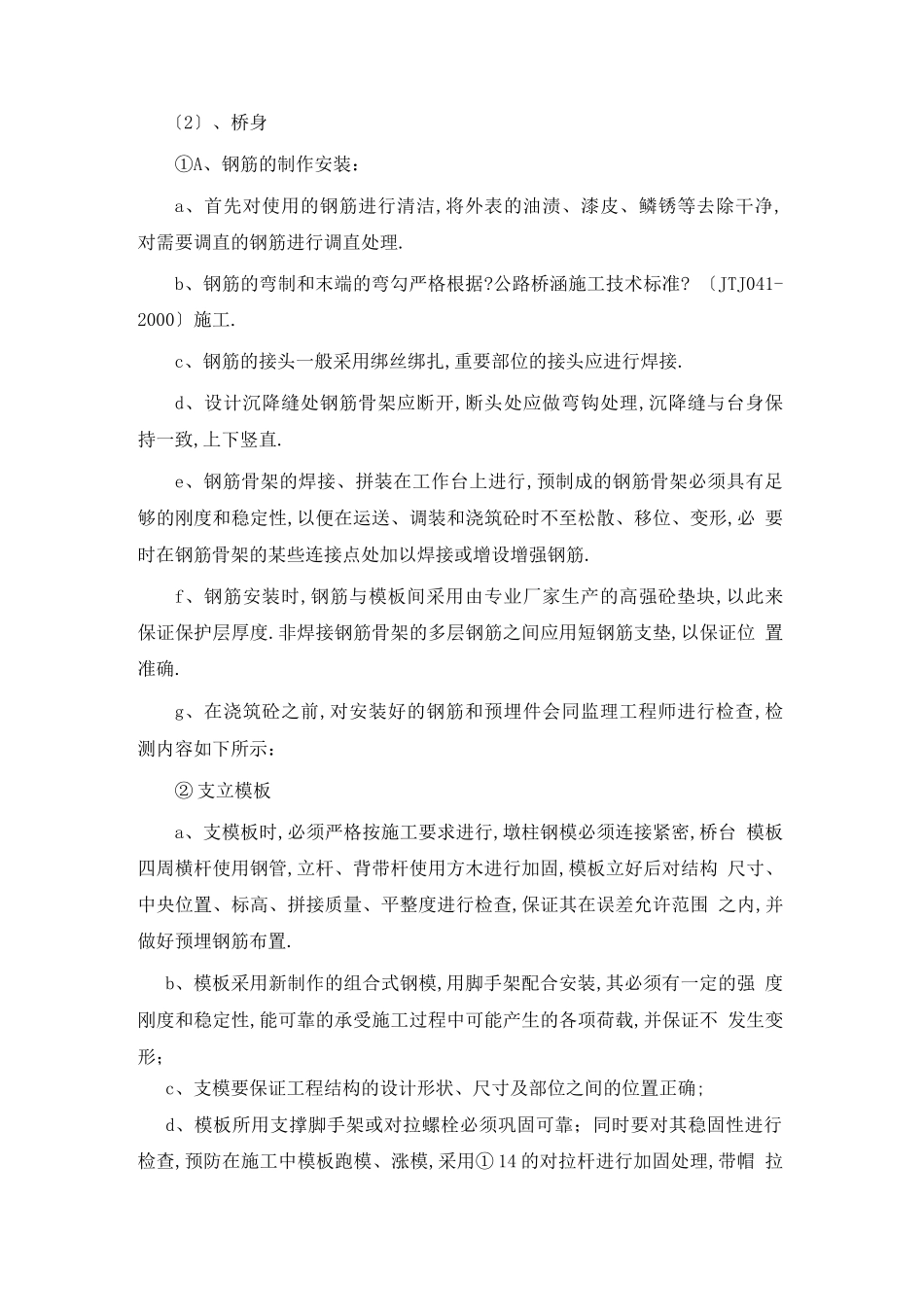

钢筋混凝土板桥1、施工工艺 测量放线 f 基坑开挖 f 墩柱、台身根底 f 墩柱、台身钢筋及钢筋砼 f 台帽 f 盖 梁 f 支座〔垫石、挡块、支座安装〕f 现浇盖板 f 面层及防撞栏杆等附属工程.2、测量放线:用全站仪复测导线点闭合后,进行桥台、桥墩的根底测量定位.首先准确定 出桥台、墩柱中央位置,再确定出开挖轮廓线,一般基底比设计平面尺寸各边 增宽 0.5m;基坑四周设置限制桩限制基坑方位、尺寸、标高限制桩设在比拟稳 固的位置,预防毁坏,便于施工过程进行复位.同时测量出开挖深度.4、墩柱、台身根底,墩柱、台身钢筋及钢筋砼、台帽施工:〔1〕根底①、基坑开挖基坑采用人工配合机械开挖,先用机械开挖至岩石,由于周边房屋和电杆间 隔比拟近,故采用机械凿石.离基底标高、根底位置边线位置 10 — 20cm 处,然 后改用人工开挖至基底位置,根据桥台、桥墩根底的土质施工开挖边坡为 1: 1 〜 1:1.5,开挖过程中必须随挖随支护〔采取钢管支撑木板围挡方式〕;开挖过 程中,通过限制桩保证基坑方位、尺寸、符合设计要求,并通过测定标高限制 好开挖深度,开挖后泥土不得堆放在基坑顶面,预防塌方,并且及时运至指定 地点.在基坑顶面也要做好排水设施,预防基坑顶面水流倒流,基坑严禁超挖. 基底应预防超挖,已经超挖或松动局部,将松动局部去除.基坑挖至标高后, 不得长时间暴露、扰动或浸泡.②、基底处理基坑挖到设计标高后,如果仍然是土体,必须请监理业主现场确认,确定 方案进行基底处理,根底需全部嵌入中风化岩层,不得爆破开挖,基坑壁尽可 能垂直,原槽浇筑.基坑及扩大根底:浇筑完成后采用 M7.5 浆砌片石回填. 假设垫层底面不在一个层面,应设 1:1 斜坡搭接.桥台基坑开挖后需甲方、监理、 地勘、设计及施工单位共同验槽前方可进入下道工序.③、搭设钢管支架前地面的处理〔压实后浇筑 20 厘米厚的 C20 砼〕.采取 满堂支架方式搭接.〔2〕、桥身①A、钢筋的制作安装:a、首先对使用的钢筋进行清洁,将外表的油渍、漆皮、鳞锈等去除干净, 对需要调直的钢筋进行调直处理.b、钢筋的弯制和末端的弯勾严格根据?公路桥涵施工技术标准? 〔JTJ041-2000〕施工.c、钢筋的接头一般采用绑丝绑扎,重要部位的接头应进行焊接.d、设计沉降缝处钢筋骨架应断开,断头处应做弯钩处理,沉降缝与台身保 持一致,上下竖直.e、钢筋骨架的焊接、拼装在工作台上进行,预制成的钢筋骨架必须具有足 够的刚度和稳定性,以便在运送、调装和浇筑砼时不至松...
