天津忠旺铝业 1#中厚板车间〔二区〕构件运输方案一、编制说明1
编制目的:A
组织和指导钢构件运输2
编制原那么:A
保证构件运输平安
科学合理的安排运输路线和运输工具的选择
编制依据:A
本工程的施工方案
综合成品包装,运输队设备人员情况及运输经验
考虑运输及安装现场实际情况
二、构件形式及特点介绍我单位制作 1#线中厚板车间二区钢结构,即 2-D 轴至 2-G 轴,2-1 线至 2-67 线的钢结构,二区厂房长 804
18 米、宽 102 米、高 19
325 米,占地面 积 82026 平方米
二区厂房分为三跨 2-口至 2-E 跨宽 33 米,2-E 至 2-F 跨宽 33 米,2-F 至 2-G 跨宽 36 米,制作内容为钢柱及钢梁、垂直支撑、吊车梁、 辅助桁架、制动板、屋面梁、屋面及墙皮围护系统等,总工程量约 10000 吨
钢柱最大截面为 2
86 米 X0
86 米,长 21
3 米,重量约 11 吨
箱型吊车梁采 用 Q345C钢制作,其中长度为 30
86 米的吊车梁四台,分布在 2-64 线至 2-66 线,2-D 轴至 2-G 轴之间;长度 36
86 米的吊车梁三台,分布在 2-D 轴至 2-F 轴之间,箱型吊车梁分为三段,30
86 米吊车梁中间段长度为 12 米,两端长 度为 9
43 米,箱体高度为 3 米;36
86 米吊车梁中间段长度为 14 米,两端长 度为 11
43 米,箱体高度 3
箱型吊车梁上盖板宽度为 2
05 米或 2
4 米, 下盖板宽度为 1
95米或 2
35 米,最重的箱型吊车梁约 106 吨

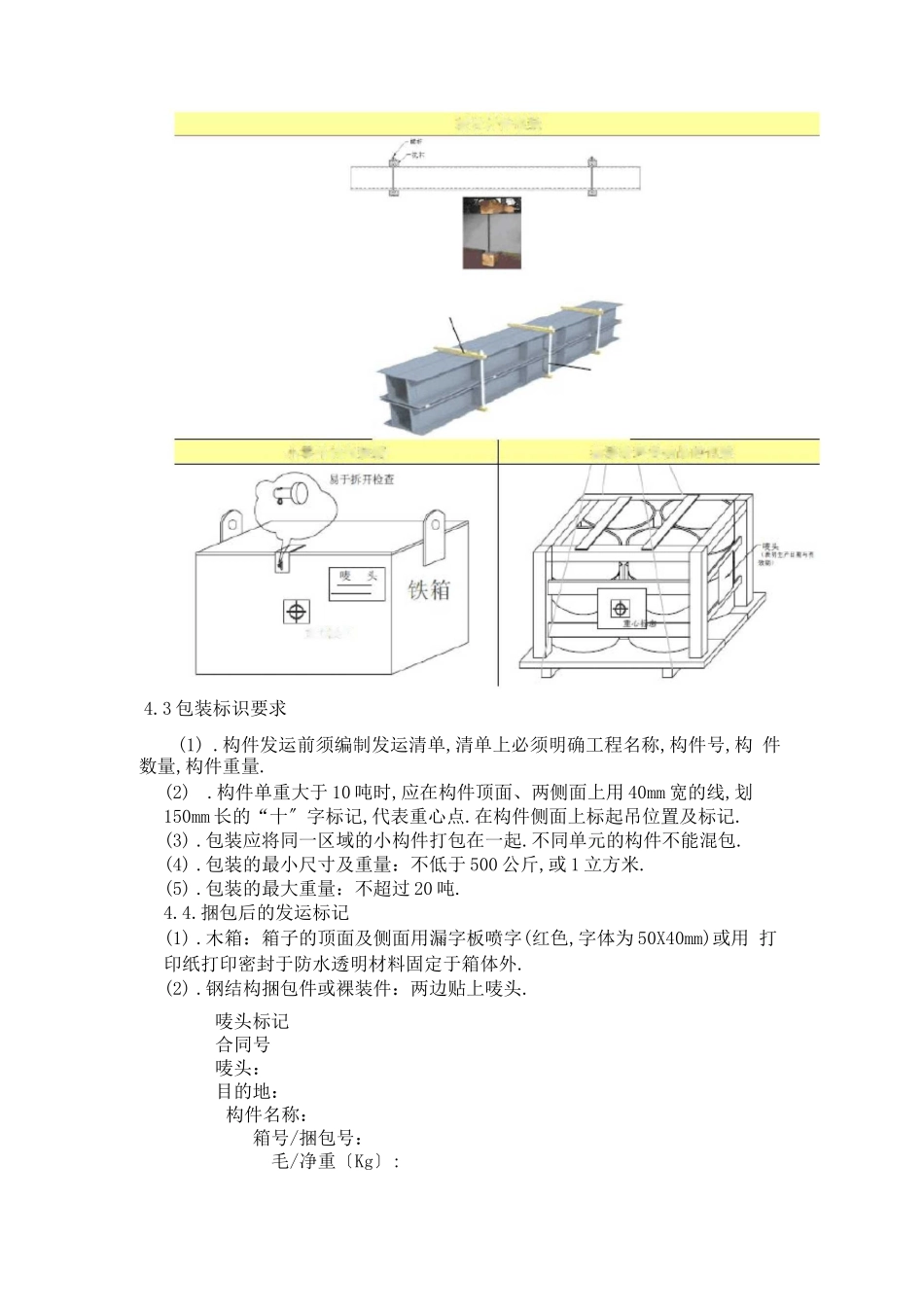

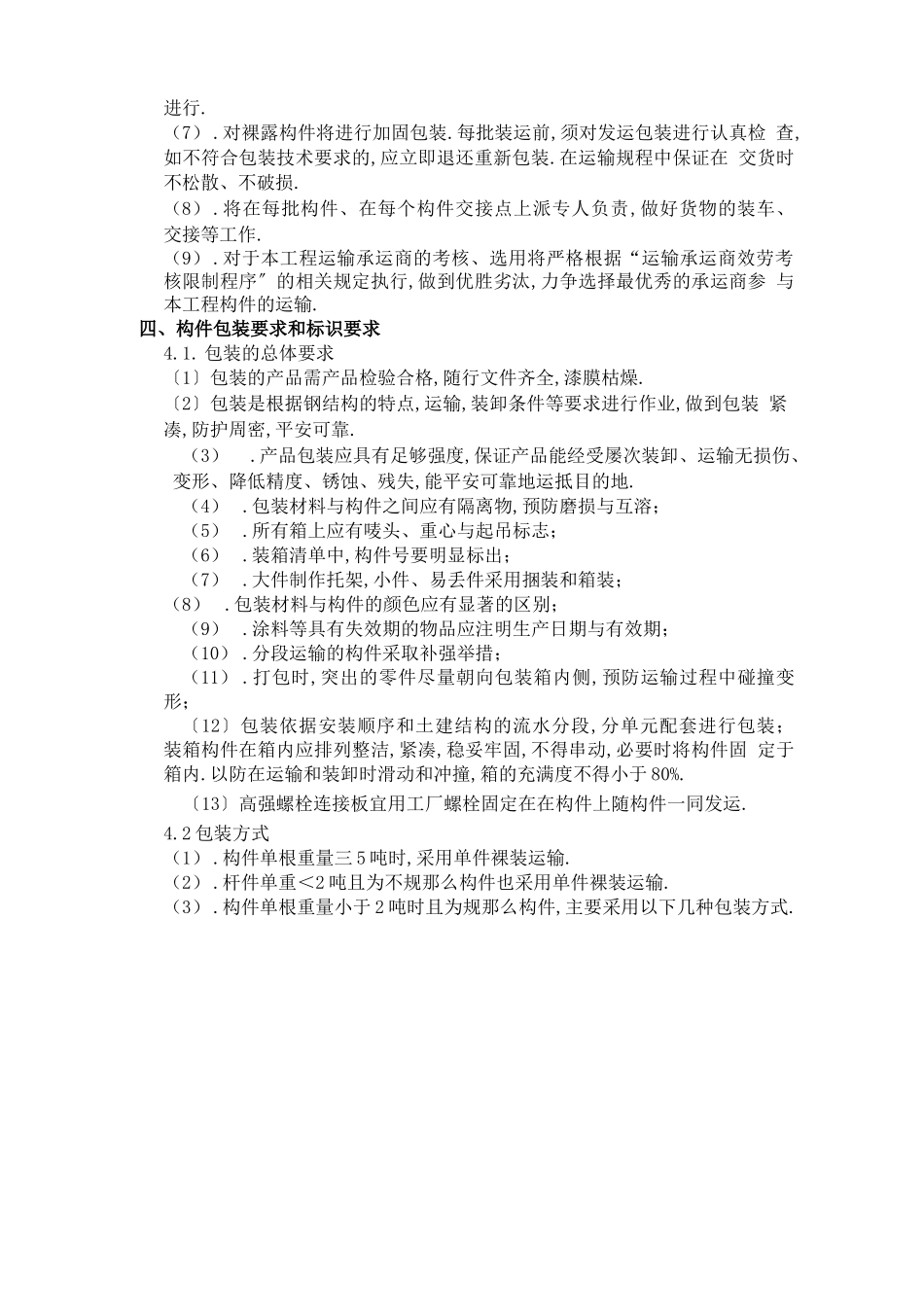

三、构件运输总体部署(1)
根据工程进度的需要,构件原那么上将按运输方案,分批、分节地进行, 对于超长、超宽或者超重的构件,应进行合理的分段划分,满足最大运输限 制,保证运输平安
