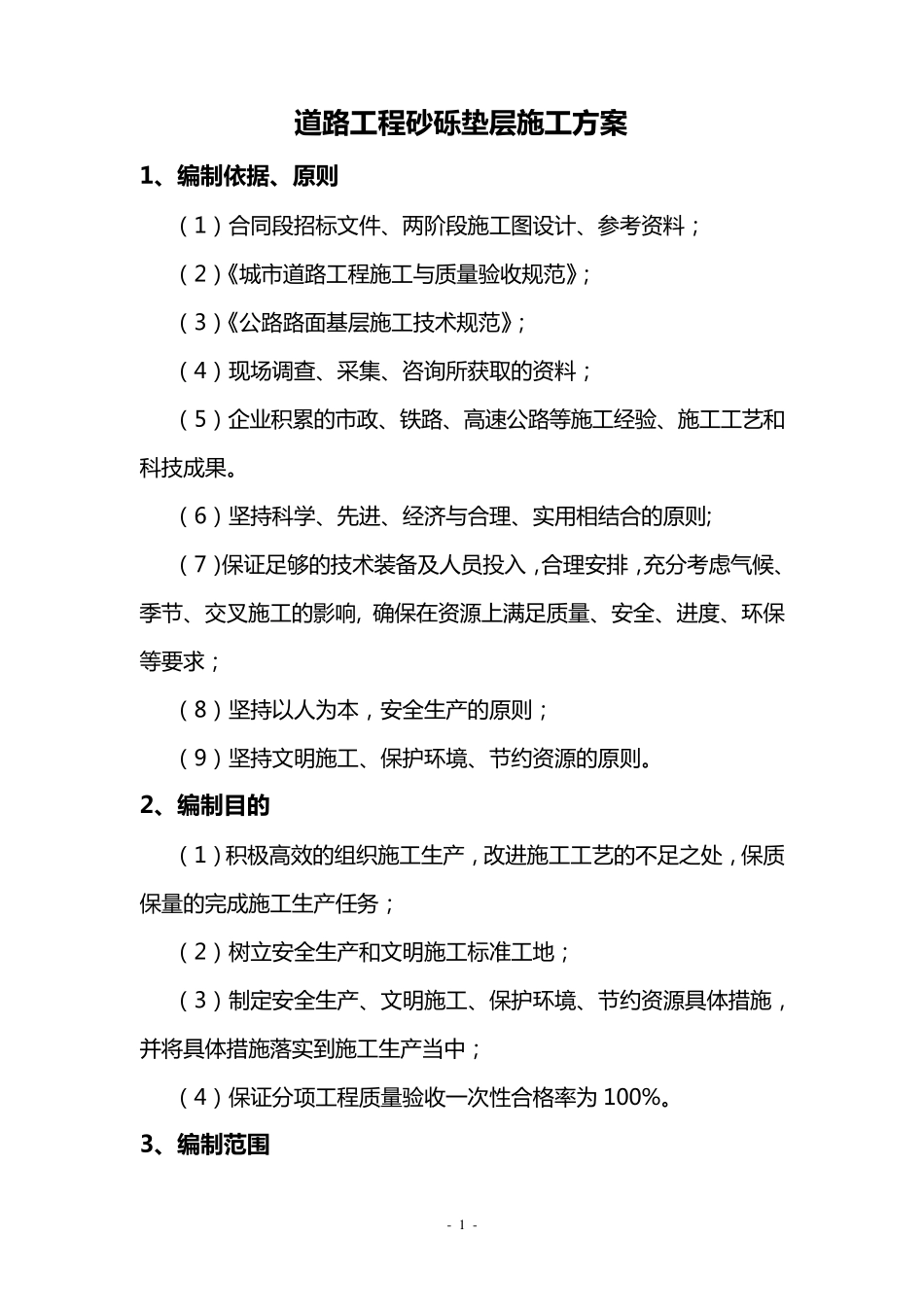

- 1 - 道 路 工 程 砂 砾 垫 层 施 工 方 案 1、编制依据、原则 ( 1) 合 同 段 招 标 文 件 、两阶段 施工图设计、参考资料; ( 2)《城市道路工程施工与质量验收规范》; ( 3)《公路路面基层施工技术规范》; ( 4) 现场调查、采集、咨询所获取的资料; ( 5) 企业积累的市政、铁路、高速公路等施工经验、施工工艺和科技成果
( 6) 坚持科学、先进、经济与合 理、实用相结合 的原则; ( 7) 保证足够的技术装备及人员投入,合 理安排,充分考虑气候、季节、交叉施工的影响, 确保在资源上满足质量、安全、进度、环保等要求; ( 8) 坚持以人为本,安全生产的原则; ( 9) 坚持文 明施工、保护环境、节约资源的原则
2、编制目的 ( 1) 积极高效的组织施工生产,改进施工工艺的不足之处,保质保量的完成施工生产任务; ( 2) 树立安全生产和文 明施工标 准工地; ( 3) 制定安全生产、文 明施工、保护环境、节约资源具体措施,并将具体措施落实到施工生产当中; ( 4) 保证分项工程质量验收一次性合 格率为 100%

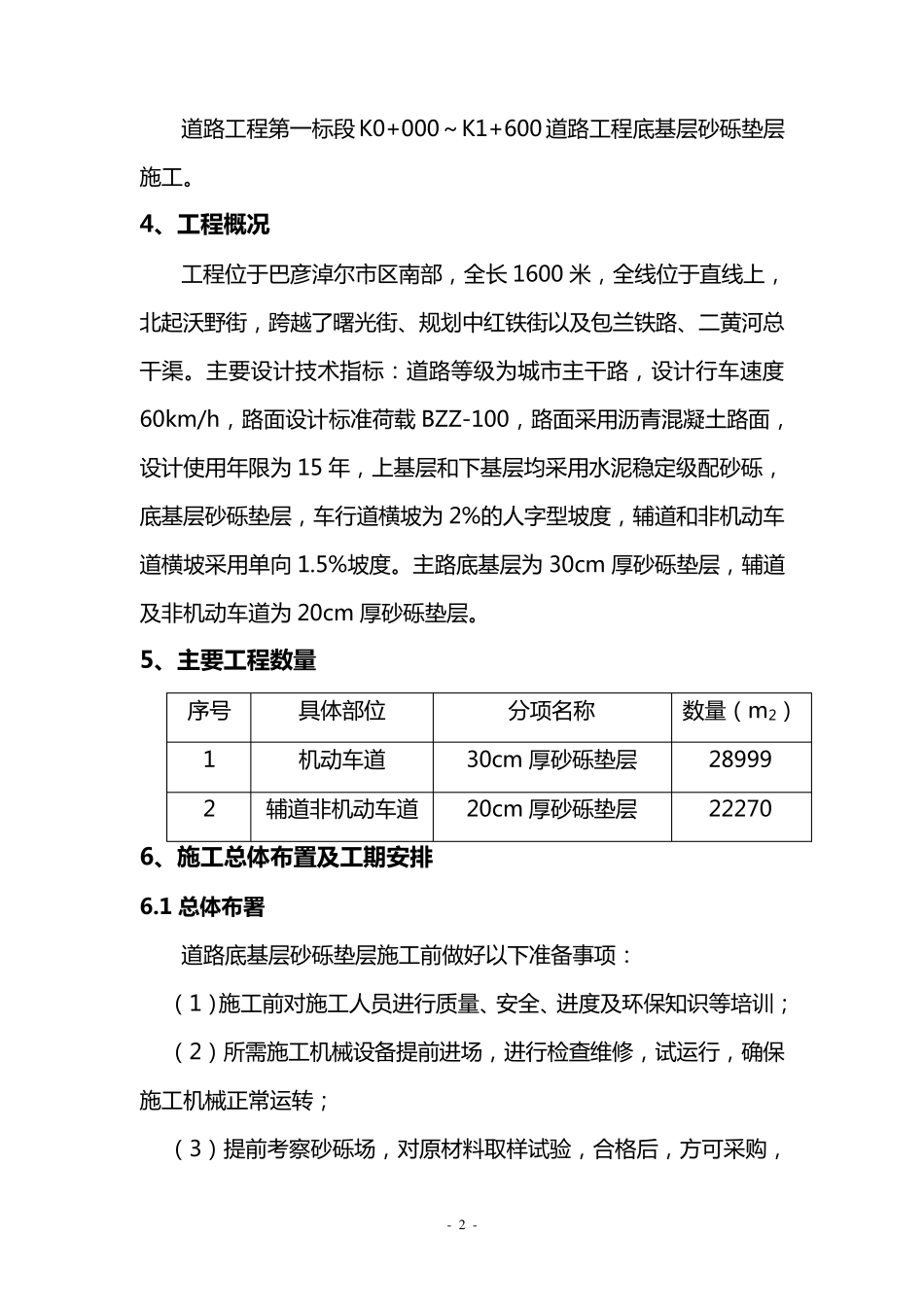

3、编制范围 - 2 - 道 路 工 程 第 一 标 段 K0+000~ K1+600 道 路 工 程 底 基 层 砂 砾 垫 层施 工
4、工程概况 工 程 位 于 巴 彦 淖 尔 市 区 南 部 , 全 长 1600 米 , 全 线 位 于 直 线 上 ,北 起 沃 野 街 , 跨 越 了 曙 光 街 、规划中红铁街 以及包兰铁路 、二黄河总干渠
主要设计技术指标 :道 路 等级为城市 主干路 , 设计行车速度60km/h, 路 面设计标 准荷载 BZZ-100, 路 面采用沥青混凝土路 面,设计使用年限为 15 年, 上 基 层 和下基 层 均采用水泥稳定级配砂 砾 ,底 基 层 砂 砾 垫 层 , 车行道 横坡为 2
