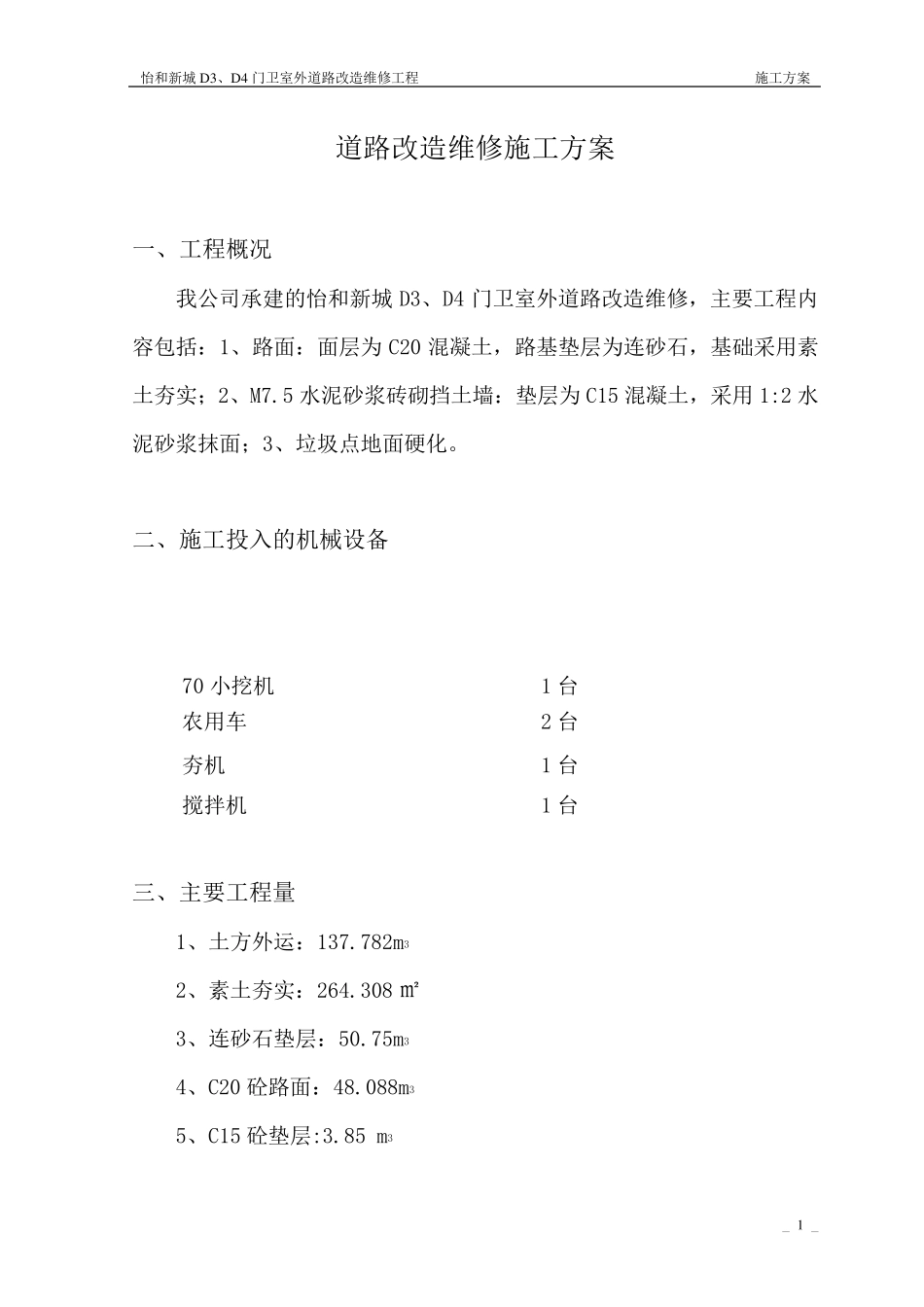

怡和新城D 3、D 4 门卫室外道路改造维修工程 施工方案 — 1 — 道路改造维修施工方案 一、工程概况 我公司承建的怡和新城D3、D4 门卫室外道路改造维修,主要工程内容包括:1、路面:面层为 C20 混凝土,路基垫层为连砂石,基础采用素土夯实;2、M7.5 水泥砂浆砖砌挡土墙:垫层为 C15 混凝土,采用 1:2 水泥砂浆抹面;3、垃圾点地面硬化。 二、施工投入的机械设备 70 小挖机 1 台 农用车 2 台 夯机 1 台 搅拌机 1 台 三、主要工程量 1、土方外运:137.782m3 2、素土夯实:264.308 ㎡ 3、连砂石垫层:50.75m3 4、C20 砼路面:48.088m3 5、C15 砼垫层:3.85 m3 怡和新城D 3、D 4 门卫室外道路改造维修工程 施工方案 — 2 — 6、砖砌体:14.57 m3 7、1:2 水泥砂浆抹面:81 ㎡ 8、人工挖基础管槽土方:15.569 m3 9、安装PUCΦ110×3 排污水管:10m 10、安装PUCΦ55.9×2 排污水管:14.95m 10、彩钢打围四方封闭:100m 四、水泥混凝土路面施工要求 1、施工准备工作 施工前的准备工作包括选择混凝土拌和场地,材料准备及质量检查,混合料配合比检验与调整,基层的检验与整修等项工作。 (1)选择混凝土拌和场地 根据施工路线的长短和所采用的运输运工具,混凝土可集中在一个场地拌制,也可以在沿线选择几个场地,随工程进展情况迁移。拌和场地的选择首先要考虑使运送混合料的运距最短。同时拌和场还要接近水源和电源。此外,拌和场应有足够的面积,以供堆放砂石材料和搭建水泥库房之用。 (2)材料准备及其性能检验 根据施工进度计划,在施工前分批备好所需要的各种材料(包括水泥、砂、石料及必 要的外加 剂 ),并 在实 际 使用时核 对 调整对 已 选备的砂和石料抽 样 检测 含 泥量、级 配、有害 物 质含 量、坚 固 性; 对 石子 还应抽 检其强 度、针 片 状 颗 粒 含 量和磨 耗 等。如 含 泥量超 过 允 许 值 ,应提 前 1~ 2d怡和新城D 3、D 4 门卫室外道路改造维修工程 施工方案 — 3 — 冲洗或过筛至符合规定为止,若其它项不符合规定时,应另先料或采取有效的补救措施。 已备水泥除应查验其出厂质量报告单外,还应逐批抽验其细度、凝结时间、安定性及 3d、7d 和28d 的强度等是否符合要求。为节省时间,可采用 2h压蒸快速测定方法测定推算。受潮结块的水泥禁止使用,另外,新出厂的水泥至少要存放一周后可使用。外加...
