施工主要工序 1、施工测量 施工方法中,着重说明施工组织方式,主要施工步骤、施工环节、重点施工工艺、操作规程、关键质量检测点的控制
对单项工程每道工序具体的施工工艺的操作流程,材质规定,质量评定,各种试验检测等
有关施工、技术、质量规范中有详细的明确规定
待中标后和施工中,按照有关施工技术规范的要求,严格遵循设计意图,照图按规范作业,并编制详尽的实施性施工组织设计,报建设单位和监理公司审批后实施
进场后,立即组织人员对地下管网进行调查,并按深1
5 mm×2
1mm 挖探坑,了解地下管网的情况,并根据实际情况向有关单位(部门)提出报告
工程技术人员在开工前要全面熟悉图纸资料、施工技术规范、复拟图表中各个数据的正确性,了解设计意图,然后按照图纸资料,施工技术规范的要求进行施工测量
测量前要求设计单位到施工现场进行技术交底,沿线等线点、路基转角桩、管道、涵洞位置及控制桩,水准基点桩以及一些其 它 重要桩橛 ,都 要交待清 楚 ,然后根据这 些桩橛 ,全面复核 无 误 后,可 照图纸放 样 施工
如 复核 与 设计误 差 较 大 者 ,用 书 面形 式报告业主、公路设计院 及监理工程师 ,得 到批准后方可 进行放样施工

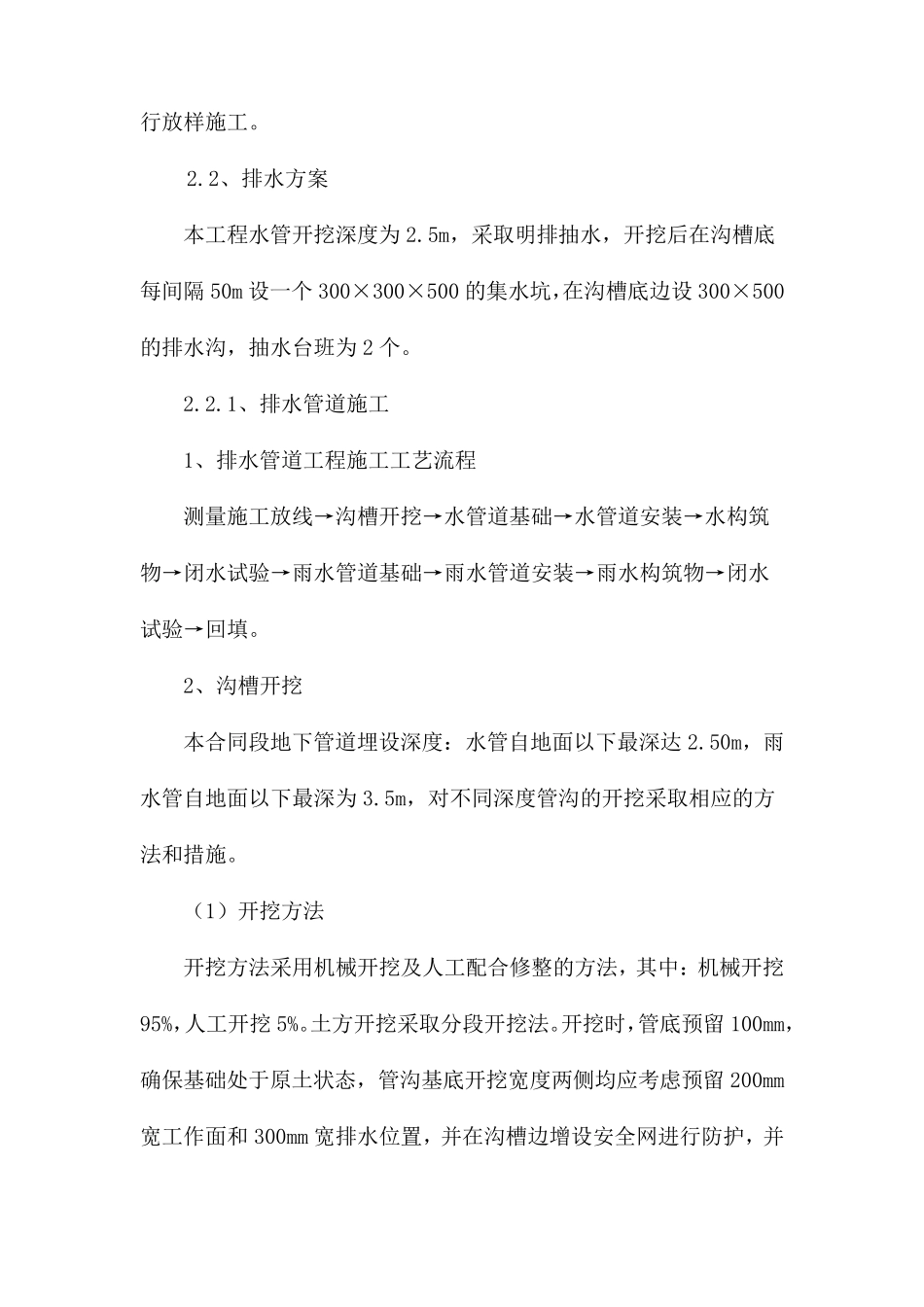

2、排水方案 本工程水管开挖深度为2
5m,采取明排抽水,开挖后在沟槽底每间隔50m 设一个300×300×500 的集水坑,在沟槽底边设300×500的排水沟,抽水台班为2 个
1、排水管道施工 1、排水管道工程施工工艺流程 测量施工放线→沟槽开挖→水管道基础→水管道安装→水构筑物→闭水试验→雨水管道基础→雨水管道安装→雨水构筑物→闭水试验→回填
2、沟槽开挖 本合同段地下管道埋设深度:水管自地面以下最深达 2
50m,雨水管自地面以下最深为3
5m,对不同深度管沟的开挖采取相应的方法和措施

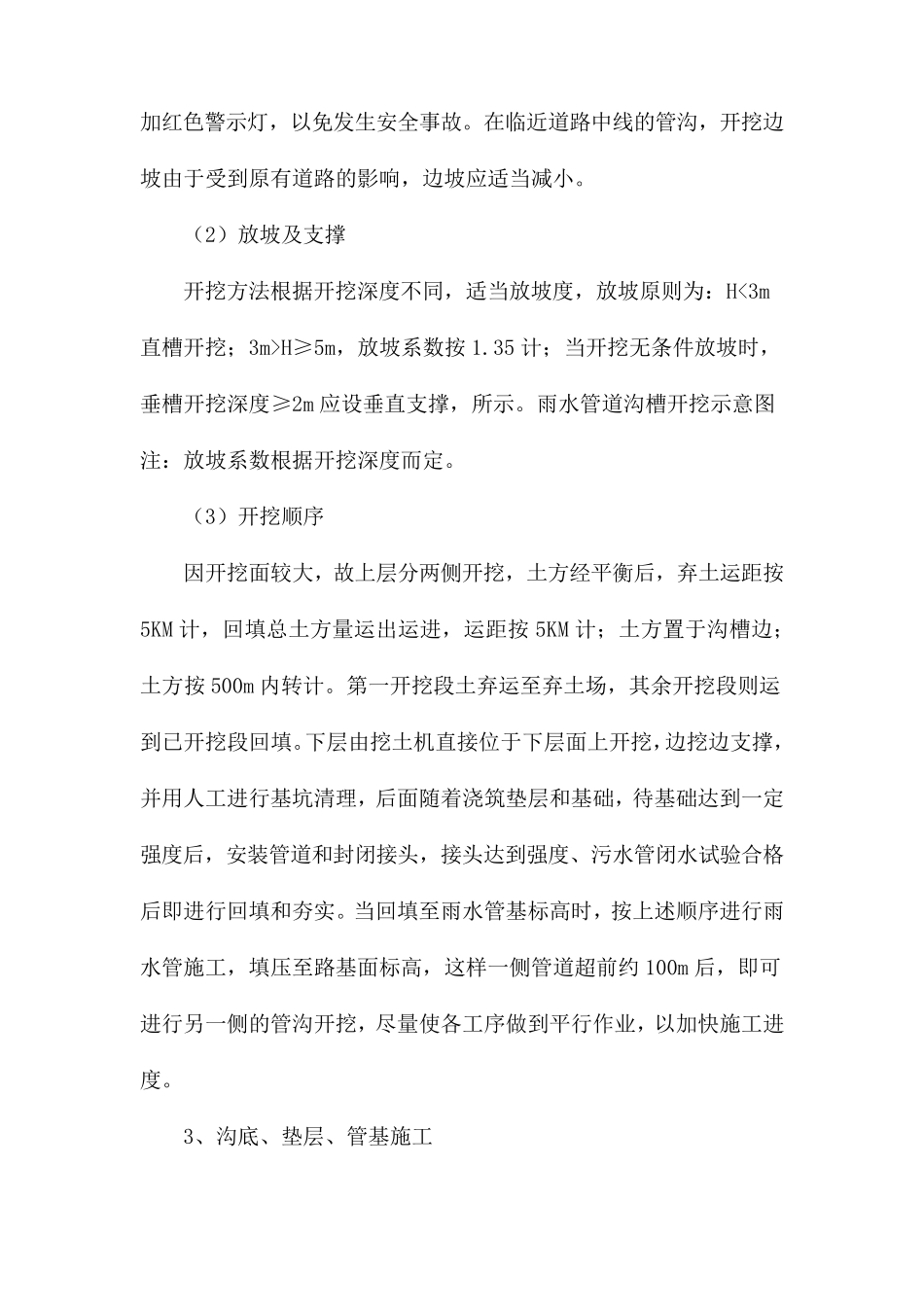

(1)开挖方法 开挖方法采用机械开挖及人工配合
