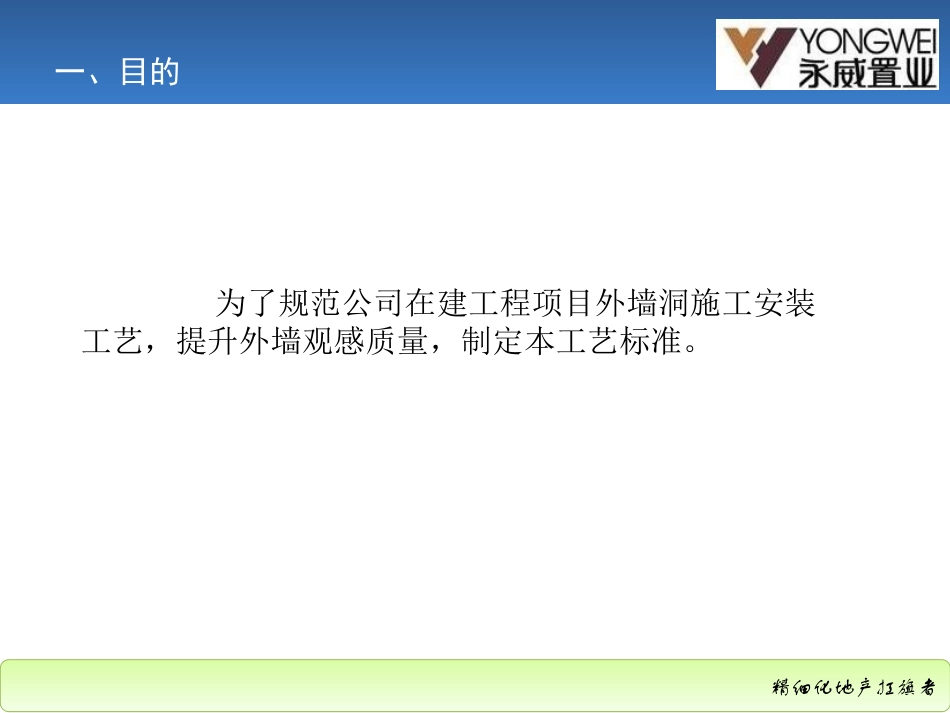

精细化地产扛旗者精细化地产扛旗者大家永威,精细致远精细化地产扛旗者一、目的为了规范公司在建工程项目外墙洞施工安装工艺,提升外墙观感质量,制定本工艺标准
精细化地产扛旗者二、适用范围公司所有在建工程项目外墙洞的施工安装(不包括百叶窗内的外墙洞)
精细化地产扛旗者三、主要施工机械设备及工具1、水钻精细化地产扛旗者三、主要施工机械设备及工具2、砌块手切割锯2
尺子、墨斗、油漆、毛笔、线坠等精细化地产扛旗者三、主要施工机械设备及工具3
排气防雨罩精细化地产扛旗者四、外墙留洞位置及规格尺寸精细化地产扛旗者五、施工工艺说明:1
具体采用在外墙或在内墙上定位开洞由项目部根据实际情况采用;2
外墙定位开洞在外脚手架上或吊篮上施工,吊线时应检查线坠通线是否自由贯通,无遮挡;3
开洞直径大于套管直径10-20mm
1)孔洞定位a
内墙上定位,内墙粉刷前根据图纸要求,在需要钻孔的内墙上进行孔洞定位
定位时必须用扫平仪、水平1米线、钢卷尺、线坠等配合进行定位,在墙上定位出孔洞中心和四个半径点
一、工艺流程:孔洞定位――试钻——钻孔――清理——安装套管——安装盖帽(防雨罩)――清理精细化地产扛旗者五、施工工艺一、工艺流程:孔洞定位――试钻——钻孔――清理——安装套管――修正——安装盖帽(防雨罩)――清理1)孔洞定位b
外墙上定位,外墙粉刷前根据图纸要求,在需要钻孔的外墙上进行孔洞定位
定位时必须用扫平仪、水平1米线、钢卷尺、线坠等配合进行定位,在墙上定位出孔洞中心和四个半径点
具体采用在外墙或在内墙上定位开洞由项目部根据实际情况采用;2
外墙定位开洞在外脚手架上或吊篮上施工,吊线时应检查线坠通线是否自由贯通,无遮挡
开洞直径大于套管直径10-20mm
精细化地产扛旗者五、施工工艺2)试钻孔洞定位完成后进行试钻,确保水钻钻孔轨道顺直、坡度正确(内高外低)
严禁未进行试钻直接钻孔,从而导致
