新开岭隧道洞口工程施工方案二 0 一一年十一月大连四方公路工程有限公司1 工程概况新 开 岭 隧 道 为 双 向 行 车 单 隧 道 , 隧 道 起 讫 桩 号 为 : K44+045 ~K44+320,设计标高进口为 327
221 米,出口为 325
986 米,纵坡采纳-0
449%单项坡,总长 275 米;本隧道位于 R=1100 米的平曲线上
下载后可任意编辑由于是段隧道及地势现状的特别性,确定单头掘进,由隧道进口掘进
隧道进口为顺向坡,坡度平缓,现状稳定

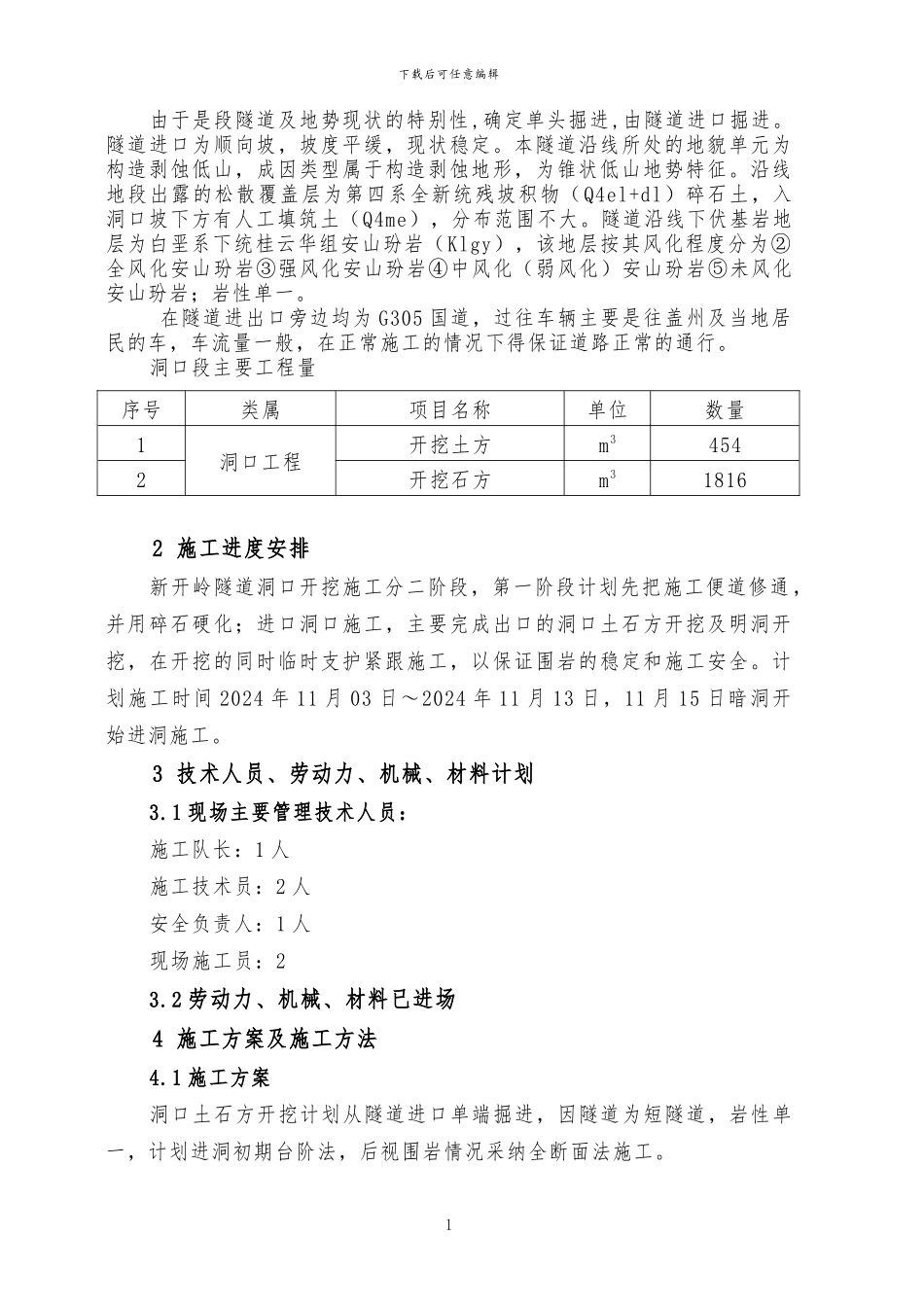

本隧道沿线所处的地貌单元为构造剥蚀低山,成因类型属于构造剥蚀地形,为锥状低山地势特征
沿线地段出露的松散覆盖层为第四系全新统残坡积物(Q4el+dl)碎石土,入洞口坡下方有人工填筑土(Q4me),分布范围不大
隧道沿线下伏基岩地层为白垩系下统桂云华组安山玢岩(Klgy),该地层按其风化程度分为②全风化安山玢岩③强风化安山玢岩④中风化(弱风化)安山玢岩⑤未风化安山玢岩;岩性单一
在隧道进出口旁边均为 G305 国道,过往车辆主要是往盖州及当地居民的车,车流量一般,在正常施工的情况下得保证道路正常的通行
洞口段主要工程量序号类属项目名称单位数量1洞口工程开挖土方m34542开挖石方m31816 2 施工进度安排新开岭隧道洞口开挖施工分二阶段,第一阶段计划先把施工便道修通,并用碎石硬化;进口洞口施工,主要完成出口的洞口土石方开挖及明洞开挖,在开挖的同时临时支护紧跟施工,以保证围岩的稳定和施工安全
计划施工时间 2024 年 11 月 03 日~2024 年 11 月 13 日,11 月 15 日暗洞开始进洞施工
3 技术人员、劳动力、机械、材料计划3
1 现场主要管理技术人员:施工队长:1 人施工技术员:2 人安全负责人:1 人现场施工员:23
2 劳动力、机械、材料已进场4 施工方案及施工方法4

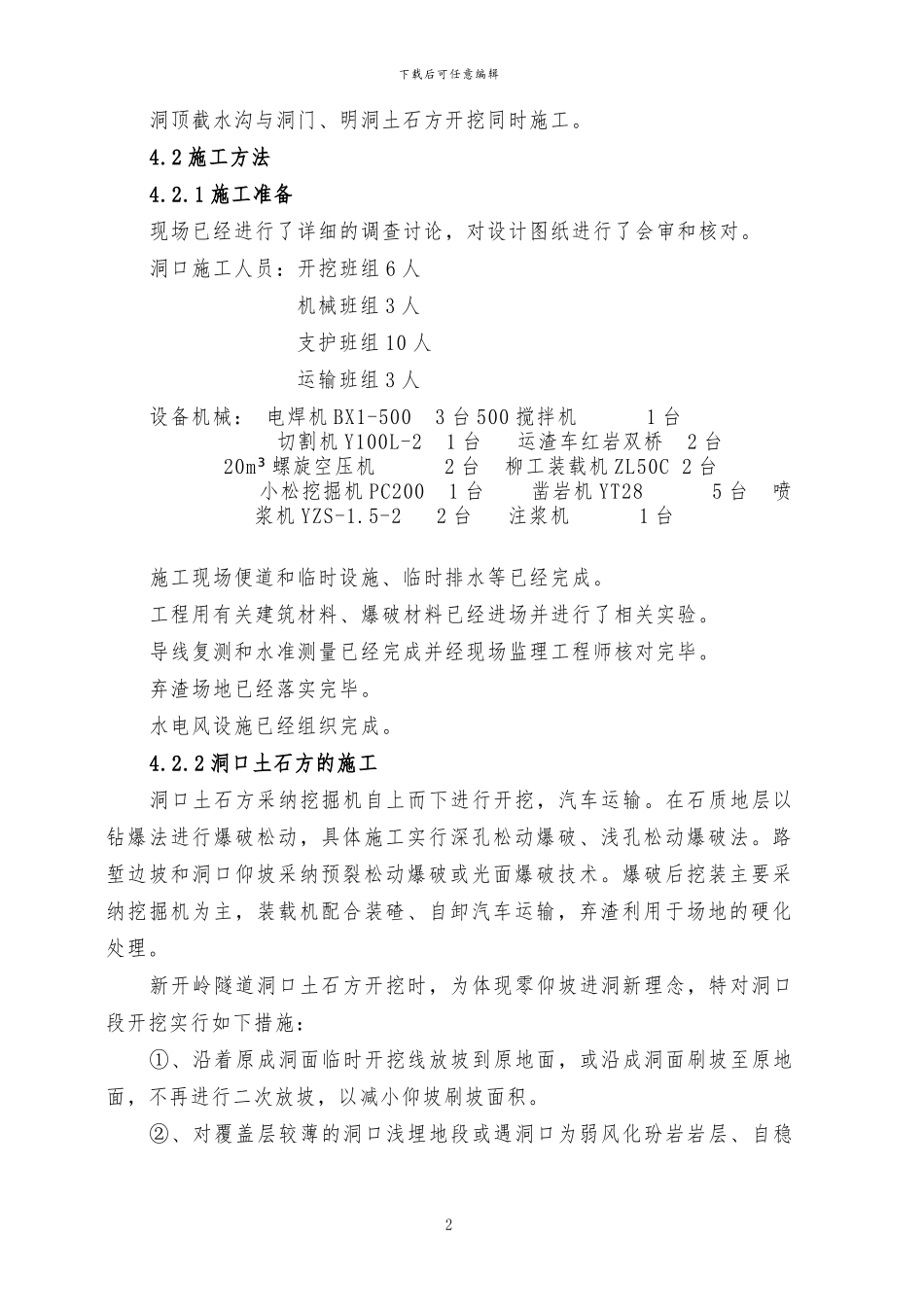

1 施工方案洞口
