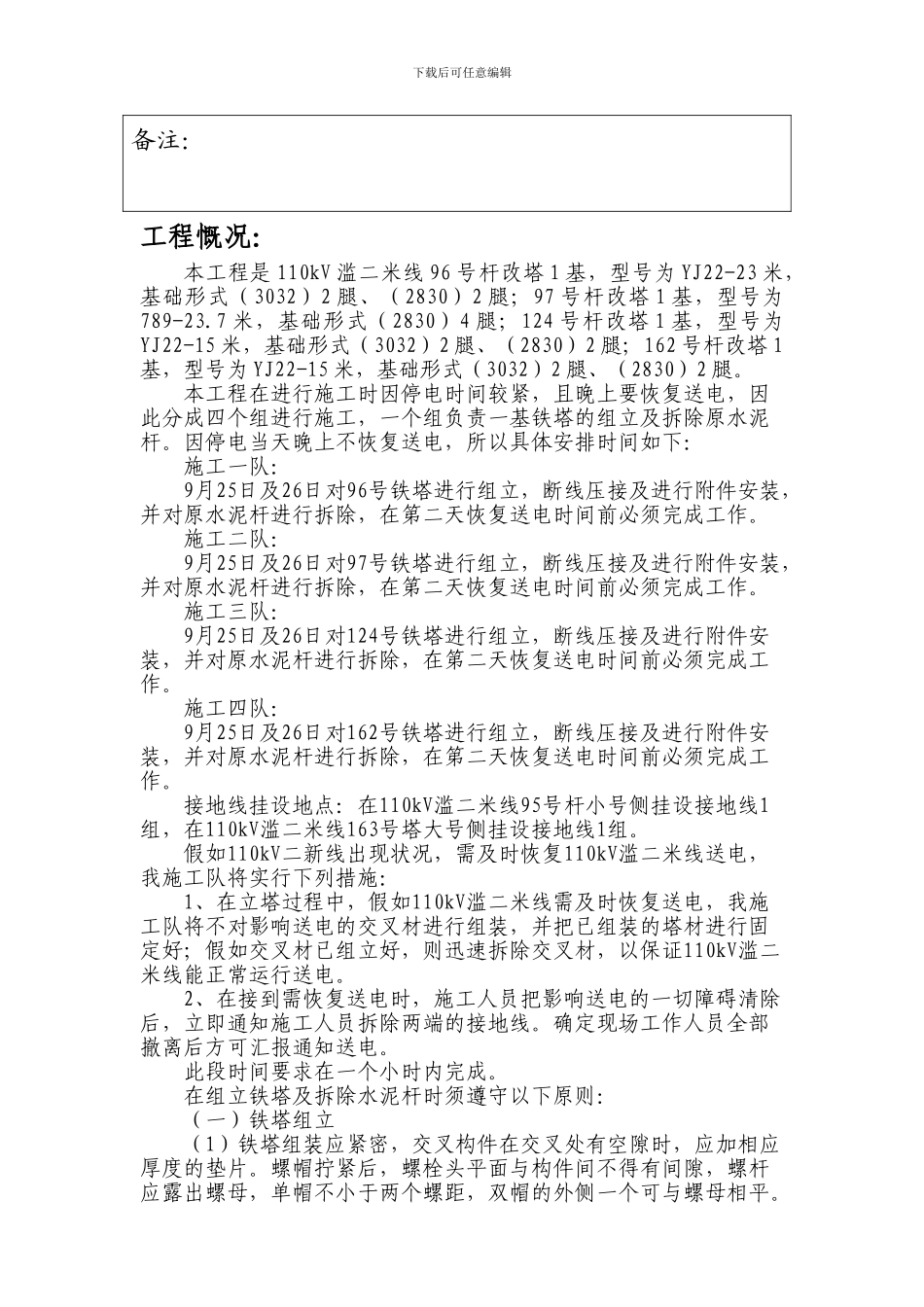

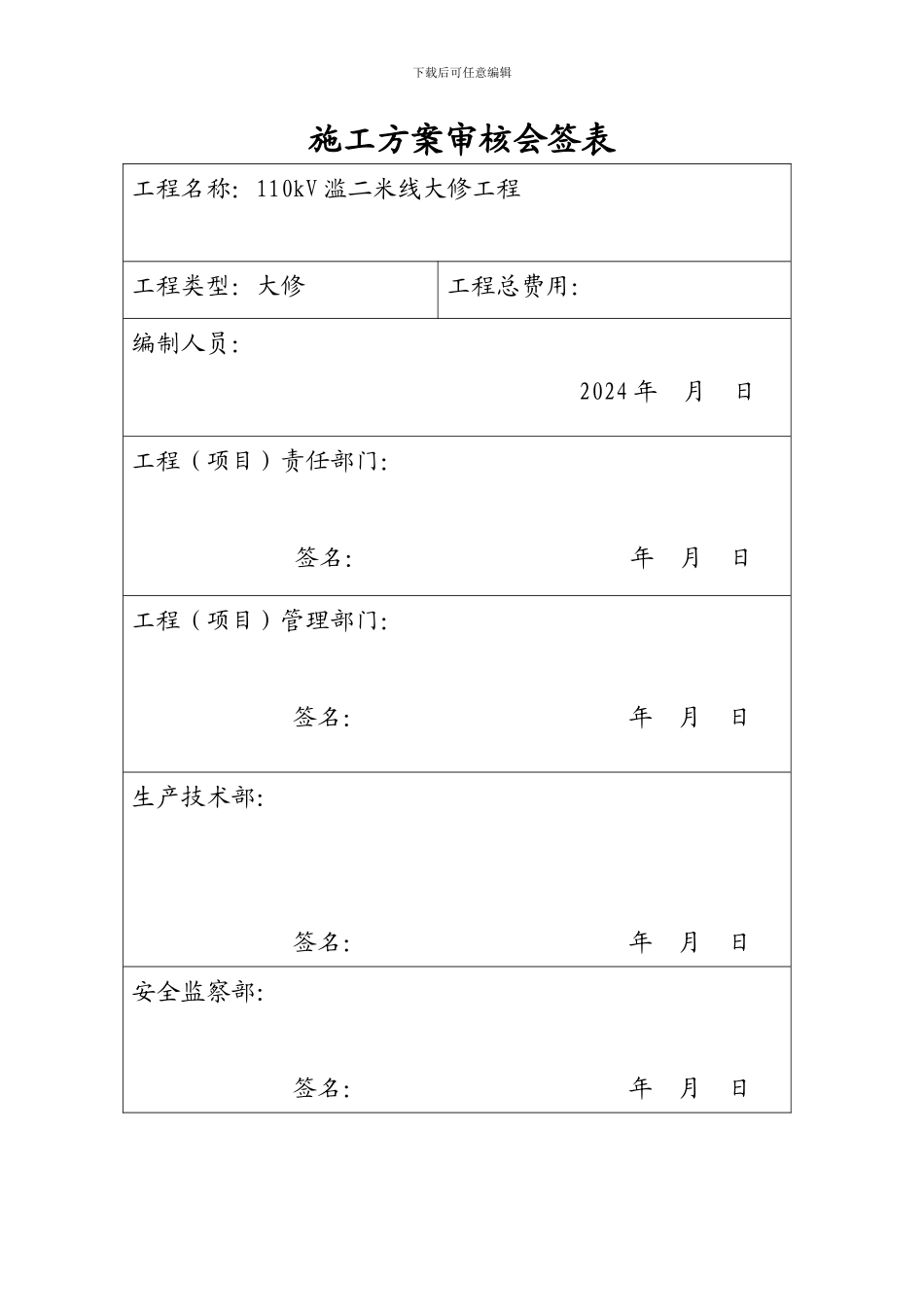

下载后可任意编辑110kV 滥二米线大修工程铁塔组立专项施工方案 四川省南充市水电工程有限公司2024-09-19 下载后可任意编辑施工方案审核会签表工程名称:110kV 滥二米线大修工程工程类型:大修工程总费用:编制人员: 2024 年 月 日工程(项目)责任部门:审核人意见: 签名: 年 月 日工程(项目)管理部门:签名: 年 月 日生产技术部:签名: 年 月 日安全监察部:签名: 年 月 日下载后可任意编辑备注:工程慨况:本工程是 110kV 滥二米线 96 号杆改塔 1 基,型号为 YJ22-23 米,基础形式(3032)2 腿、(2830)2 腿;97 号杆改塔 1 基,型号为789-23
7 米,基础形式(2830)4 腿;124 号杆改塔 1 基,型号为YJ22-15 米,基础形式(3032)2 腿、(2830)2 腿;162 号杆改塔 1基,型号为 YJ22-15 米,基础形式(3032)2 腿、(2830)2 腿
本工程在进行施工时因停电时间较紧,且晚上要恢复送电,因此分成四个组进行施工,一个组负责一基铁塔的组立及拆除原水泥杆
因停电当天晚上不恢复送电,所以具体安排时间如下:施工一队:9月25日及26日对96号铁塔进行组立,断线压接及进行附件安装,并对原水泥杆进行拆除,在第二天恢复送电时间前必须完成工作
施工二队:9月25日及26日对97号铁塔进行组立,断线压接及进行附件安装,并对原水泥杆进行拆除,在第二天恢复送电时间前必须完成工作
施工三队:9月25日及26日对124号铁塔进行组立,断线压接及进行附件安装,并对原水泥杆进行拆除,在第二天恢复送电时间前必须完成工作
施工四队:9月25日及26日对162号铁塔进行组立,断线压接及进行附件安装,并对原水泥杆进行拆除,在第二天恢复送电时间前必须完成工作
接地线挂设地点:在110kV滥二米线95号杆小号侧挂设接地线
