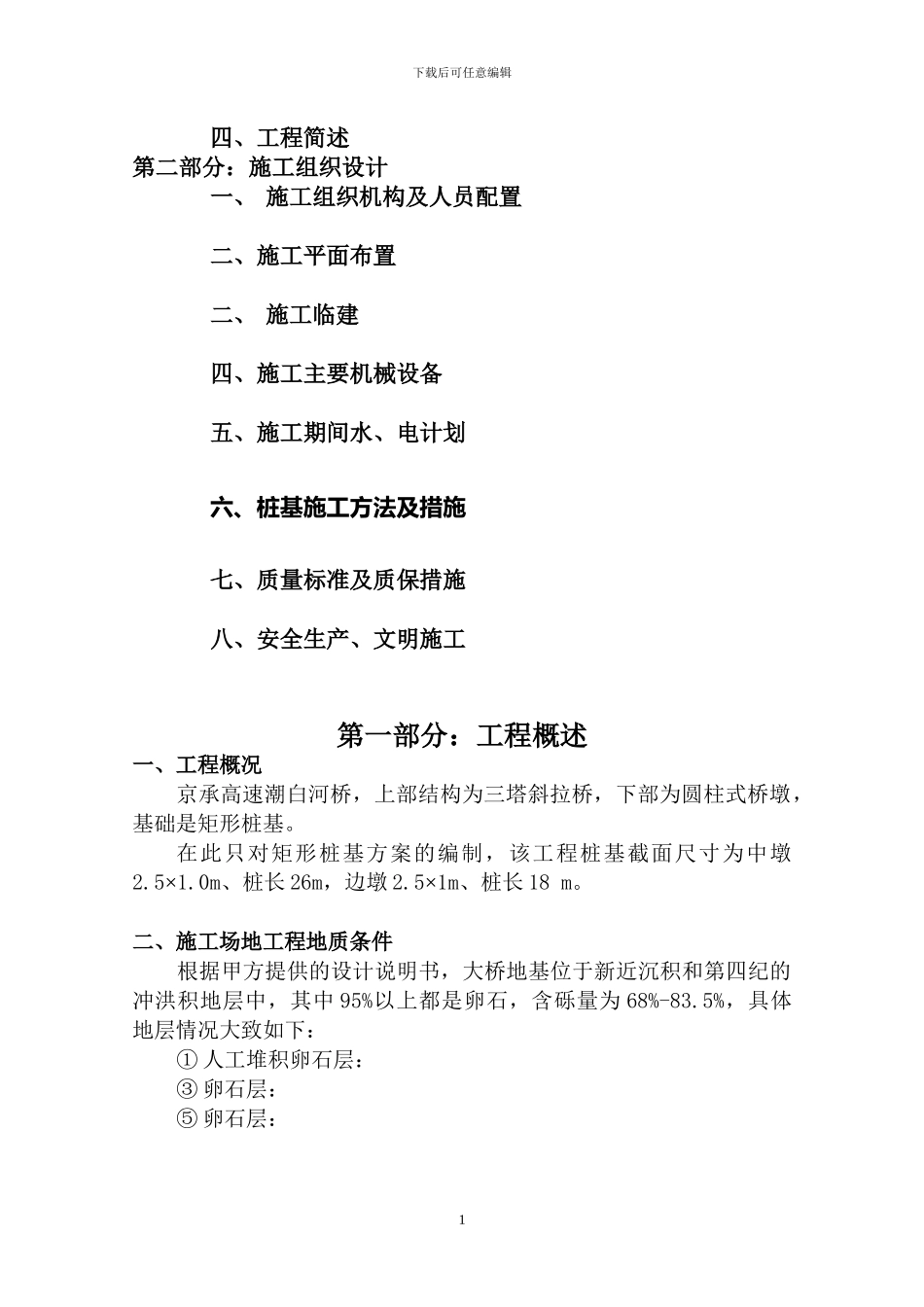

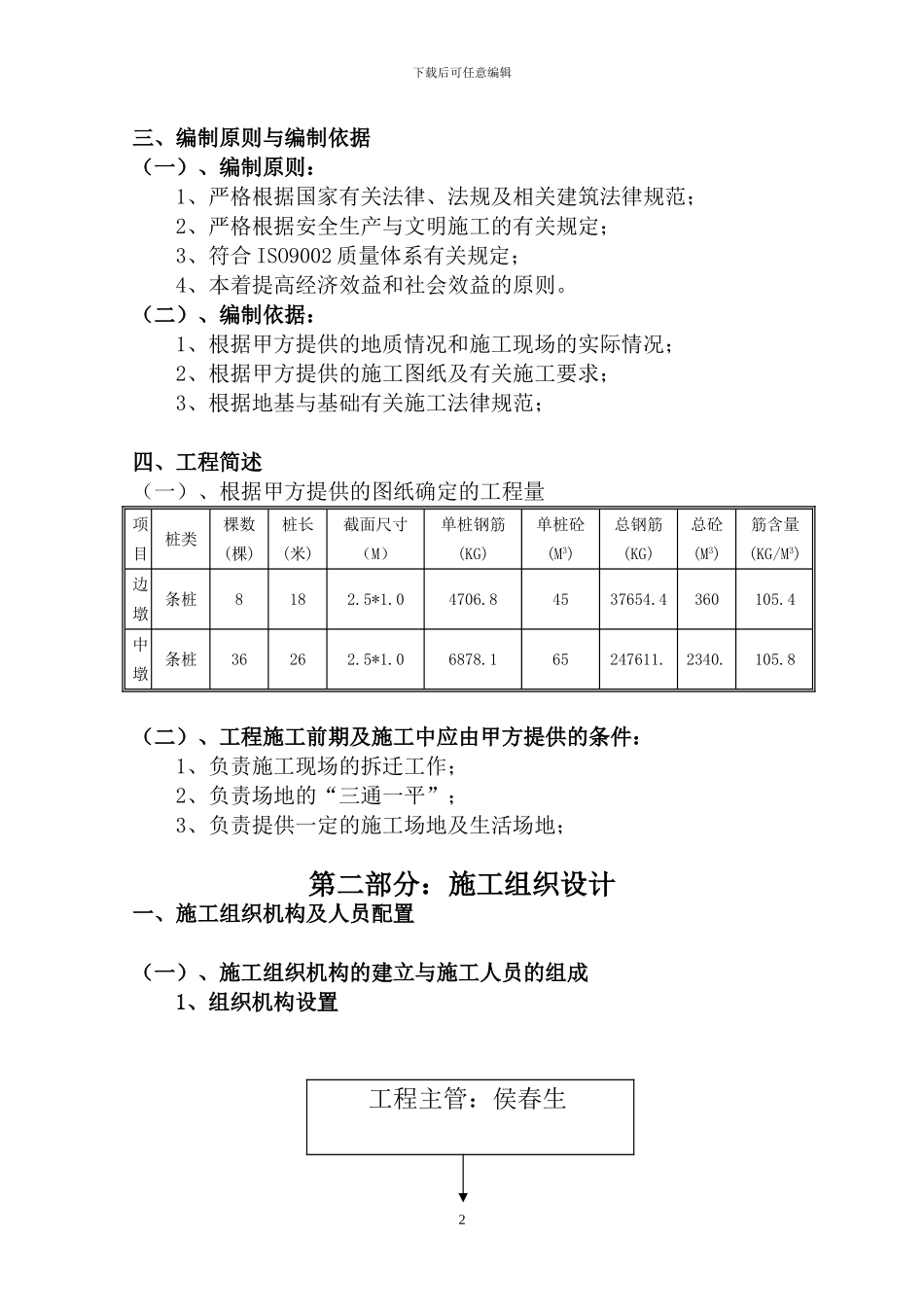

京承高速潮白河桥桩基施工方案北京乾坤基础工程有限公司2024.5目 录第一部分:工程概述一、工程概况二、施工场地工程地质条件三、编制原则与编制依据下载后可任意编辑四、工程简述第二部分:施工组织设计一、 施工组织机构及人员配置二、施工平面布置二、 施工临建四、施工主要机械设备五、施工期间水、电计划六、桩基施工方法及措施 七、质量标准及质保措施八、安全生产、文明施工第一部分:工程概述一、工程概况京承高速潮白河桥,上部结构为三塔斜拉桥,下部为圆柱式桥墩,基础是矩形桩基。在此只对矩形桩基方案的编制,该工程桩基截面尺寸为中墩2.5×1.0m、桩长 26m,边墩 2.5×1m、桩长 18 m。二、施工场地工程地质条件 根据甲方提供的设计说明书,大桥地基位于新近沉积和第四纪的冲洪积地层中,其中 95%以上都是卵石,含砾量为 68%-83.5%,具体地层情况大致如下:① 人工堆积卵石层: ③ 卵石层: ⑤ 卵石层: 1下载后可任意编辑三、编制原则与编制依据(一)、编制原则: 1、严格根据国家有关法律、法规及相关建筑法律规范; 2、严格根据安全生产与文明施工的有关规定; 3、符合 ISO9002 质量体系有关规定; 4、本着提高经济效益和社会效益的原则。(二)、编制依据: 1、根据甲方提供的地质情况和施工现场的实际情况; 2、根据甲方提供的施工图纸及有关施工要求; 3、根据地基与基础有关施工法律规范;四、工程简述(一)、根据甲方提供的图纸确定的工程量项目桩类棵数(棵)桩长(米)截面尺寸(M)单桩钢筋(KG)单桩砼(M3)总钢筋(KG)总砼(M3)筋含量(KG/M3)边墩条桩8182.5*1.04706.84537654.4360105.4中墩条桩36262.5*1.06878.165247611.2340.105.8(二)、工程施工前期及施工中应由甲方提供的条件: 1、负责施工现场的拆迁工作; 2、负责场地的“三通一平”; 3、负责提供一定的施工场地及生活场地;第二部分:施工组织设计一、施工组织机构及人员配置(一)、施工组织机构的建立与施工人员的组成 1、组织机构设置2工程主管:侯春生下载后可任意编辑 2、施工人员组成 施工人员组成表序号岗位人数备 注1经 理 部 3经理 1 人、现场、技术负责各 1 人2工程技术 2测量及质检各 1 人3项目经理:王学文常务经理:卓纪柱工程技术:卓纪柱现场施工:沈少明文明施工:杨永通实验金树会资料卢伟成孔张德炎钢筋尹江北浇注郭玉丛后勤支忠奎现场沈少明下载后可任意编辑3液压抓斗54钢筋制安20 5砼 浇 筑8 6...
