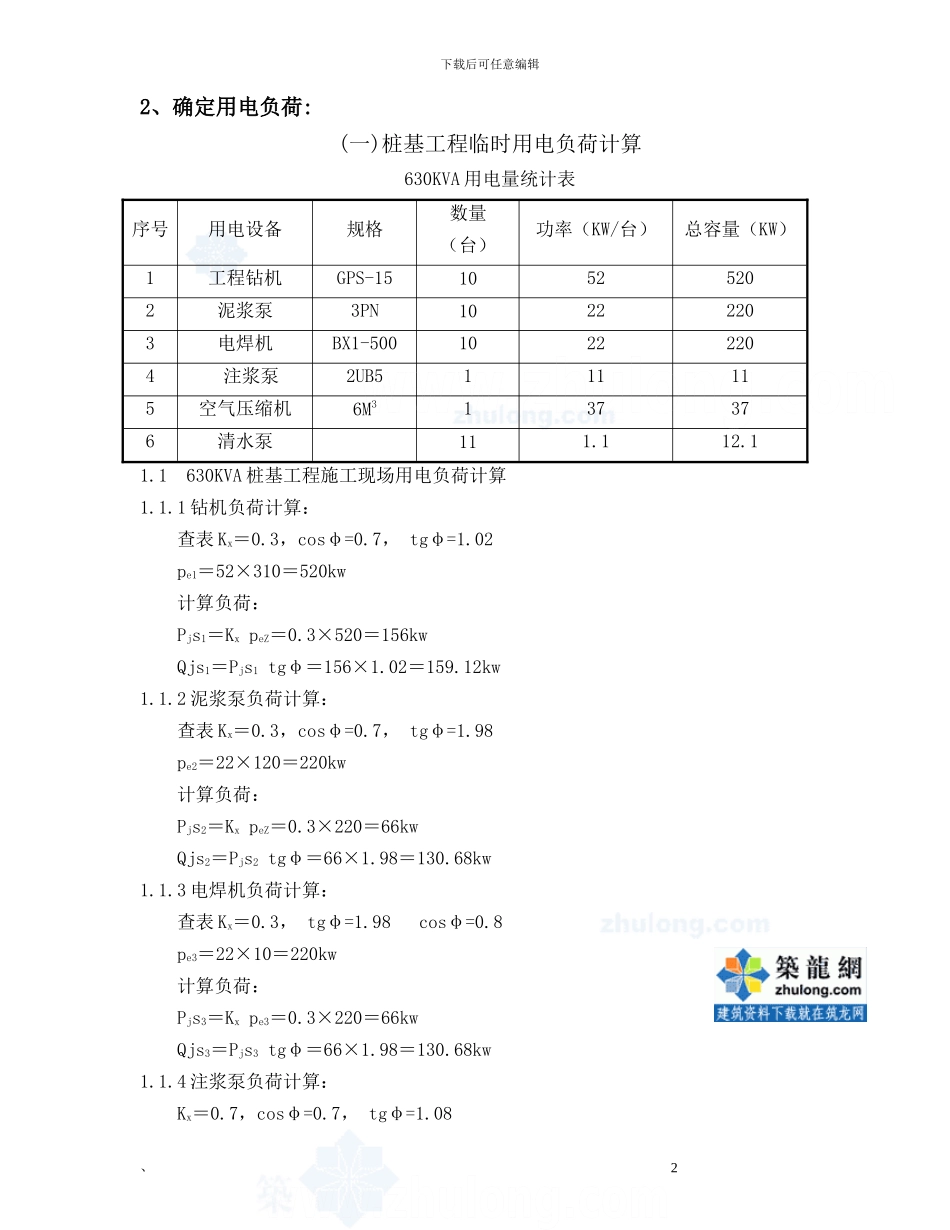

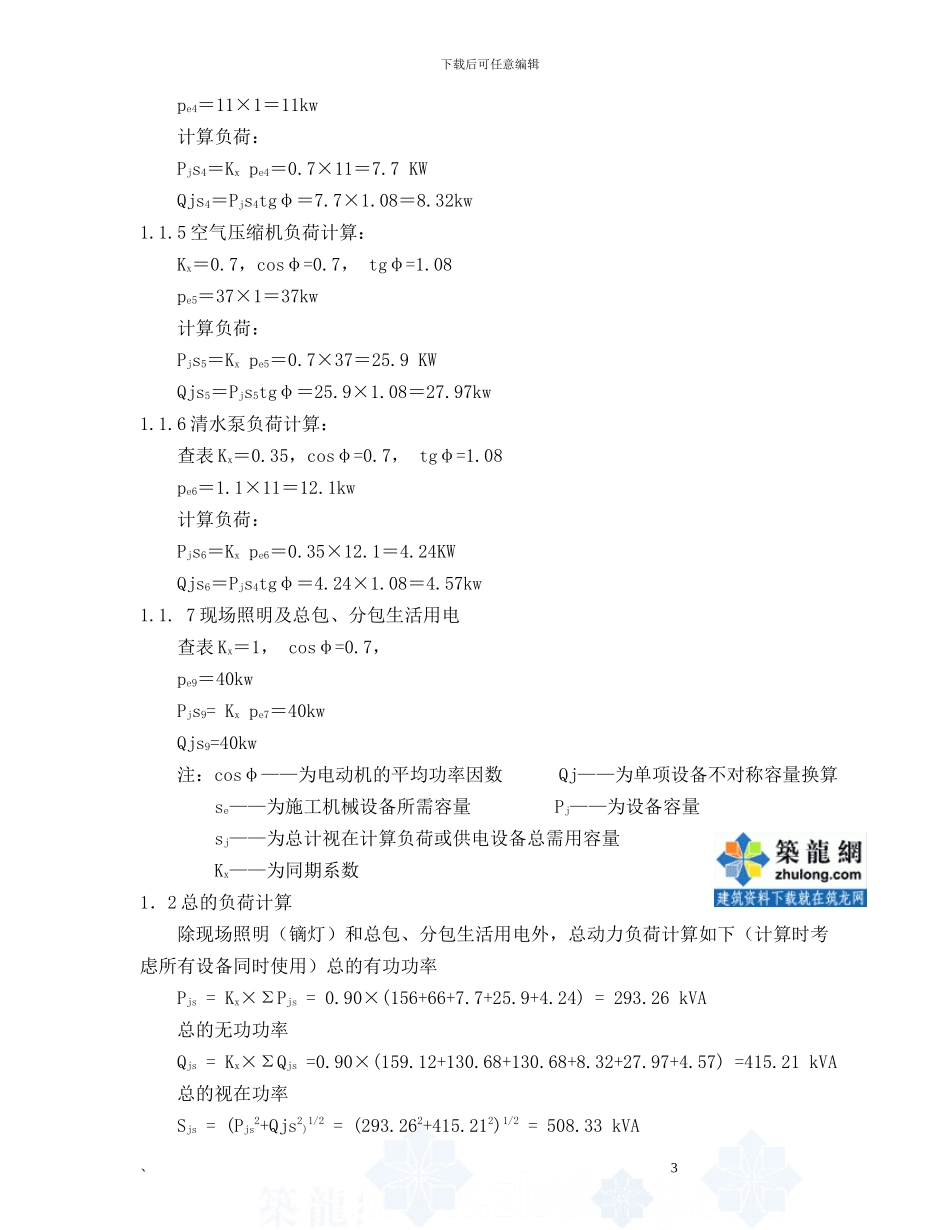

下载后可任意编辑施工现场临时用电专项方案一、编制依据《低压配电设计法律规范》GB50054-95---中华人民共和国建设部发布《建筑工程施工现场供电安全法律规范》GB50194-93---中华人民共和国建设部发布《通用用电设备配电设计法律规范》GB50055-93---中华人民共和国建设部发布《供配电系统设计法律规范》GB50052-95---中华人民共和国建设部发布《施工现场临时用电安全技术法律规范》JGJ46-2024---中华人民共和国建设部发布《施工现场临时用电安全技术法律规范有用手册》---中国建筑工业出版社《建筑施工计算手册》(江正荣著)---中国建筑工业出版社《建筑工程临时用电设计手册》---中国电力出版社建设单位提供的现场电源资料二、施工条件 1、工程概况某大酒店工程位于龙湾行政中心区 E-01 地块,由温州市某房地产开发有限公司筹建,浙江省某建筑设计讨论院设计,某工程勘察院有限公司地质勘察,北京某建设工程管理有限公司监理,由我温州某建设集团有限公司总承建施工。总建筑面积 57675M2(其中地下室 17177.46M2)。地下二层,地上 19 层,均为现浇钢筋砼框架剪力墙结构。 三、设计内容和步骤 1、现场勘探及初步设计: (1)本工程所在施工现场范围内无各种埋地管线。 (2)现场采纳380V低压供电,设二个配电总柜,内有计量设备,采纳TN-S系统供电。 (3)根据施工现场用电设备布置情况,采纳导线穿钢管埋地敷设,布置位置及线路走向参见临时配电系统图及现场平面图,采纳三级配电,两极防护。 (4)根据《JGJ46-2024》规定制定施工组织设计,接地电阻R≤4Ω。 、1下载后可任意编辑2、确定用电负荷:(一)桩基工程临时用电负荷计算630KVA 用电量统计表序号用电设备规格数量(台)功率(KW/台)总容量(KW)1工程钻机GPS-1510525202泥浆泵3PN10222203电焊机BX1-50010222204 注浆泵2UB5111115空气压缩机6M3137376清水泵111.112.11.1 630KVA 桩基工程施工现场用电负荷计算1.1.1 钻机负荷计算:查表 Kx=0.3,cosφ=0.7, tgφ=1.02 pe1=52×310=520kw计算负荷:Pjs1=Kx peZ=0.3×520=156kwQjs1=Pjs1 tgφ=156×1.02=159.12kw1.1.2 泥浆泵负荷计算:查表 Kx=0.3,cosφ=0.7, tgφ=1.98pe2=22×120=220kw计算负荷:Pjs2=Kx peZ=0.3×220=66kwQjs2=Pjs2 tgφ=66×1.98=130.68kw1.1.3 电焊机负荷计算:查表 Kx=0.3, tgφ=1.98 cosφ=0.8pe3=22×10=220kw计算负荷:Pjs3=Kx pe3=0.3×220=66kwQjs3=Pjs3...
