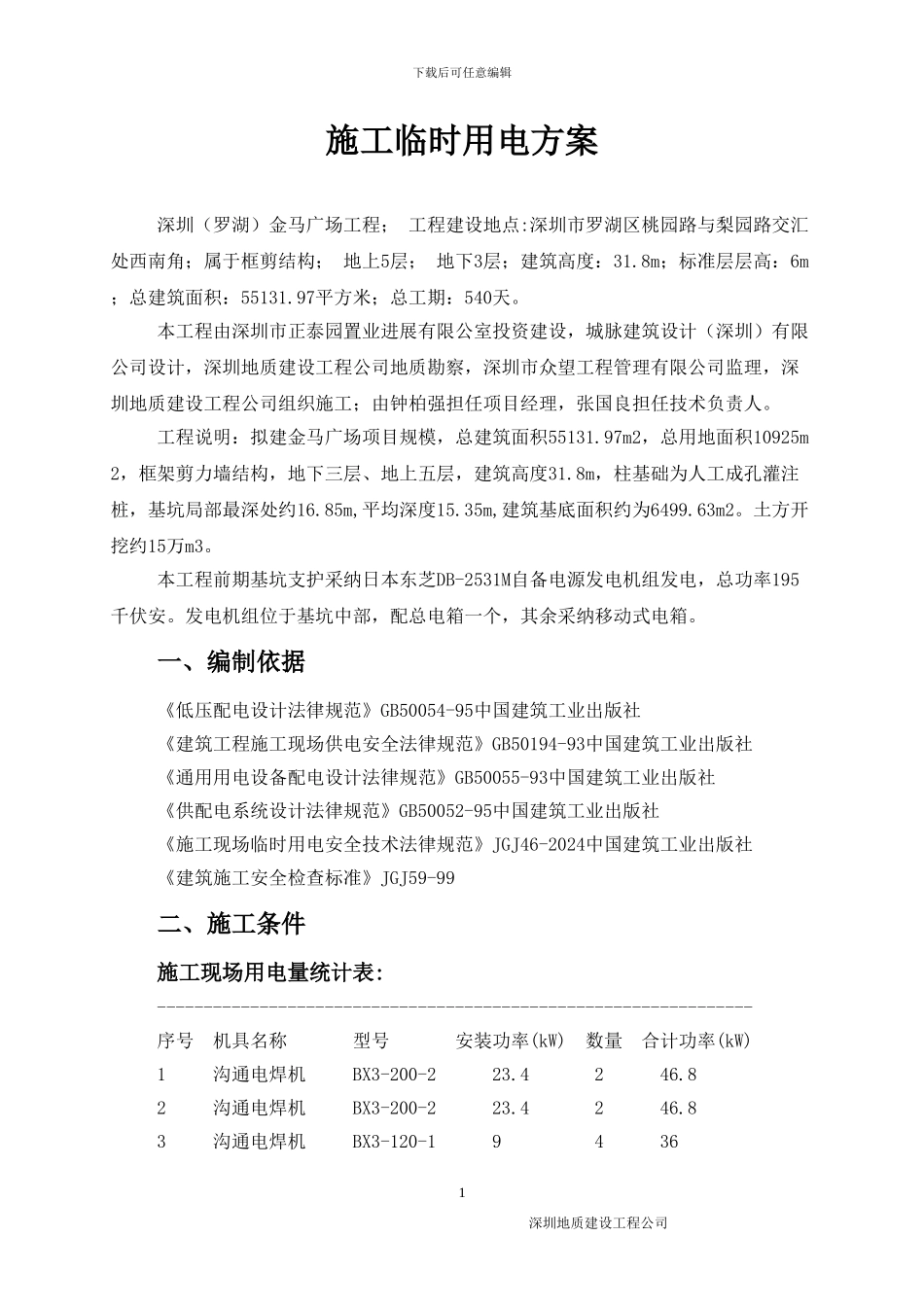

下载后可任意编辑施工临时用电方案深圳(罗湖)金马广场工程; 工程建设地点:深圳市罗湖区桃园路与梨园路交汇处西南角;属于框剪结构; 地上5层; 地下3层;建筑高度:31
8m;标准层层高:6m ;总建筑面积:55131
97平方米;总工期:540天
本工程由深圳市正泰园置业进展有限公室投资建设,城脉建筑设计(深圳)有限公司设计,深圳地质建设工程公司地质勘察,深圳市众望工程管理有限公司监理,深圳地质建设工程公司组织施工;由钟柏强担任项目经理,张国良担任技术负责人
工程说明:拟建金马广场项目规模,总建筑面积55131
97m2,总用地面积10925m2,框架剪力墙结构,地下三层、地上五层,建筑高度31
8m,柱基础为人工成孔灌注桩,基坑局部最深处约16
85m,平均深度15
35m,建筑基底面积约为6499
土方开挖约15万m3
本工程前期基坑支护采纳日本东芝DB-2531M自备电源发电机组发电,总功率195千伏安
发电机组位于基坑中部,配总电箱一个,其余采纳移动式电箱

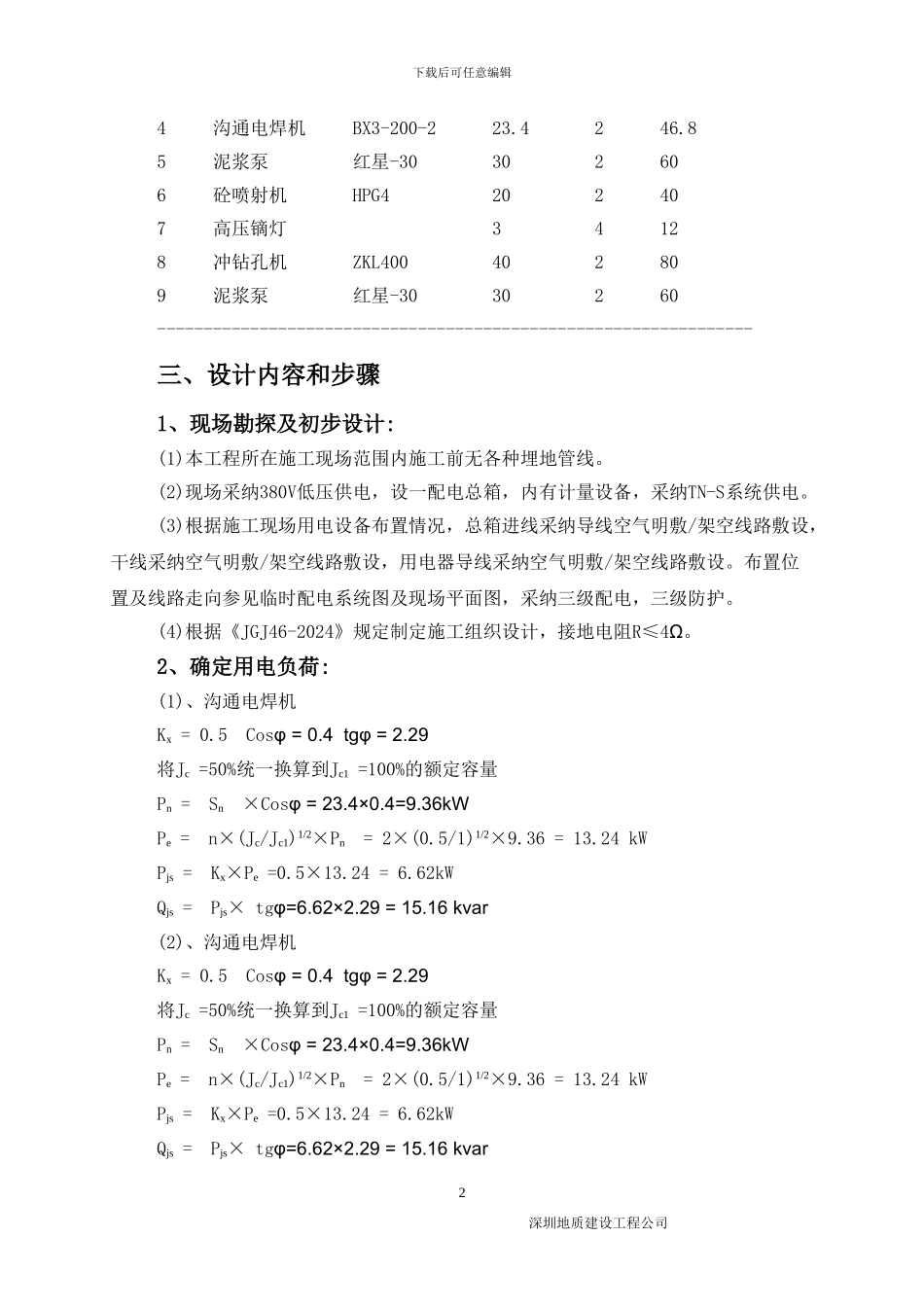

一、编制依据《低压配电设计法律规范》GB50054-95中国建筑工业出版社《建筑工程施工现场供电安全法律规范》GB50194-93中国建筑工业出版社《通用用电设备配电设计法律规范》GB50055-93中国建筑工业出版社《供配电系统设计法律规范》GB50052-95中国建筑工业出版社《施工现场临时用电安全技术法律规范》JGJ46-2024中国建筑工业出版社《建筑施工安全检查标准》JGJ59-99二、施工条件施工现场用电量统计表:----------------------------------------------------------------序号 机具名称 型号 安装功率(kW) 数量 合计功率(kW)1 沟通电焊机 BX3-200-2 23
4 2 46
8 2 沟通电焊机 BX3-200-
