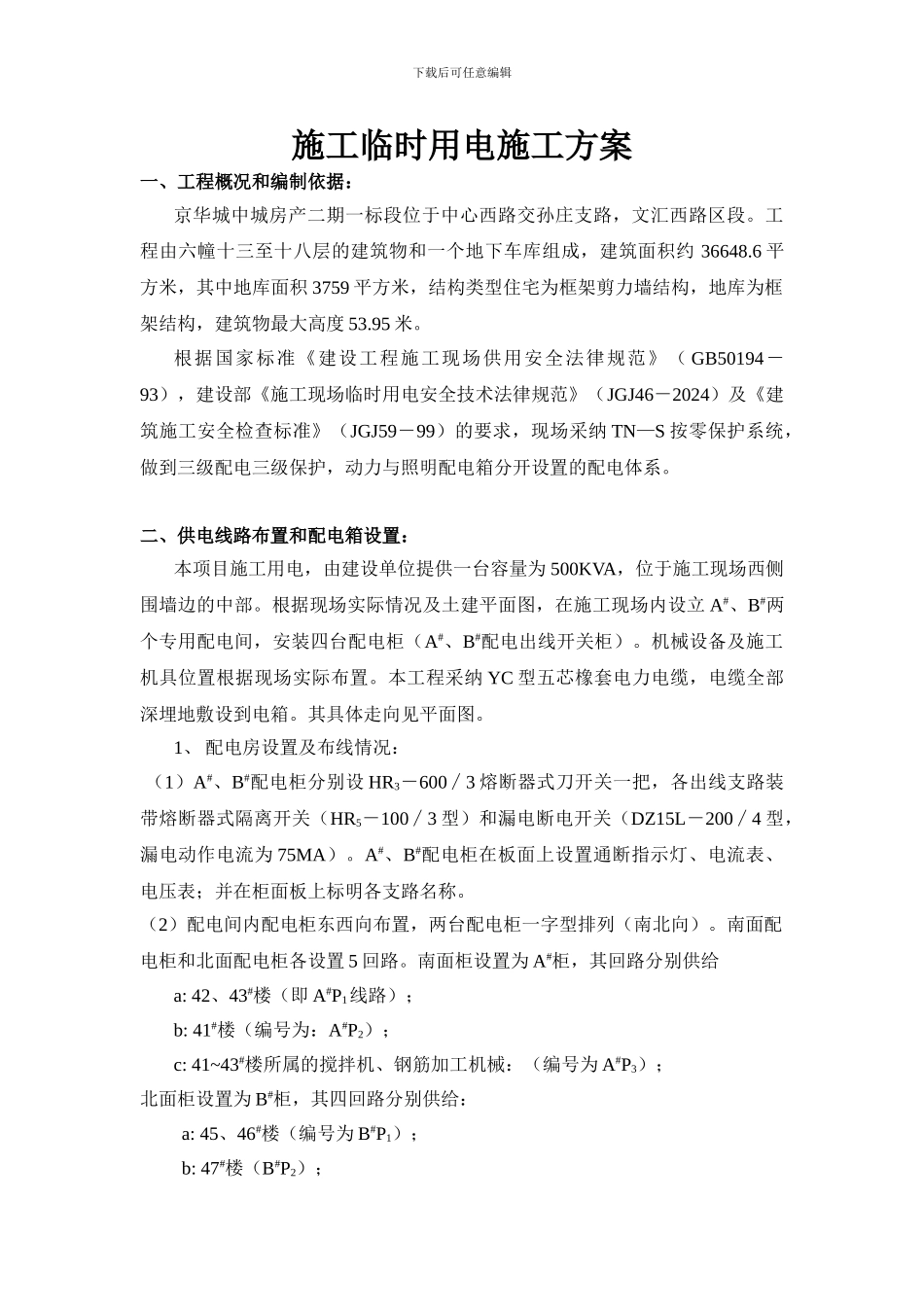

下载后可任意编辑施工临时用电施工方案一、工程概况和编制依据:京华城中城房产二期一标段位于中心西路交孙庄支路,文汇西路区段
工程由六幢十三至十八层的建筑物和一个地下车库组成,建筑面积约 36648
6 平方米,其中地库面积 3759 平方米,结构类型住宅为框架剪力墙结构,地库为框架结构,建筑物最大高度 53
根据国家标准《建设工程施工现场供用安全法律规范》( GB50194-93),建设部《施工现场临时用电安全技术法律规范》(JGJ46-2024)及《建筑施工安全检查标准》(JGJ59-99)的要求,现场采纳 TN—S 按零保护系统,做到三级配电三级保护,动力与照明配电箱分开设置的配电体系
二、供电线路布置和配电箱设置:本项目施工用电,由建设单位提供一台容量为 500KVA,位于施工现场西侧围墙边的中部
根据现场实际情况及土建平面图,在施工现场内设立 A#、B#两个专用配电间,安装四台配电柜(A#、B#配电出线开关柜)
机械设备及施工机具位置根据现场实际布置
本工程采纳 YC 型五芯橡套电力电缆,电缆全部深埋地敷设到电箱
其具体走向见平面图
1、 配电房设置及布线情况: (1)A#、B#配电柜分别设 HR3-600∕3 熔断器式刀开关一把,各出线支路装带熔断器式隔离开关(HR5-100∕3 型)和漏电断电开关(DZ15L-200∕4 型,漏电动作电流为 75MA)
A#、B#配电柜在板面上设置通断指示灯、电流表、电压表;并在柜面板上标明各支路名称
(2)配电间内配电柜东西向布置,两台配电柜一字型排列(南北向)
南面配电柜和北面配电柜各设置 5 回路

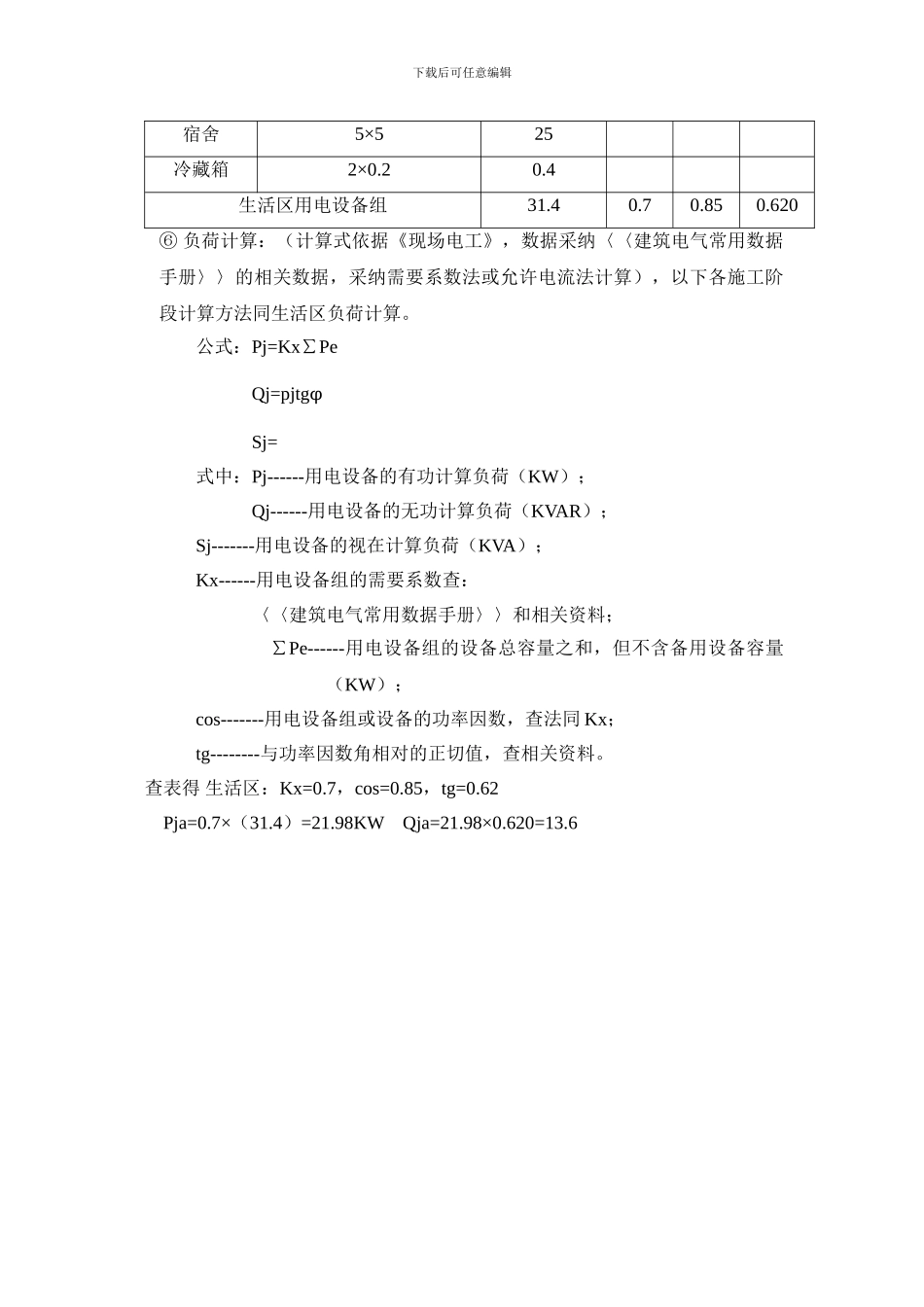

南面柜设置为 A#柜,其回路分别供给a: 42、43#楼(即 A#P1线路);b: 41#楼(编号为:A#P2);c: 41~43#楼所属的搅拌机、钢筋加工机械:(编号为 A#P3);北面柜设置为 B#柜,其四回路分别供
