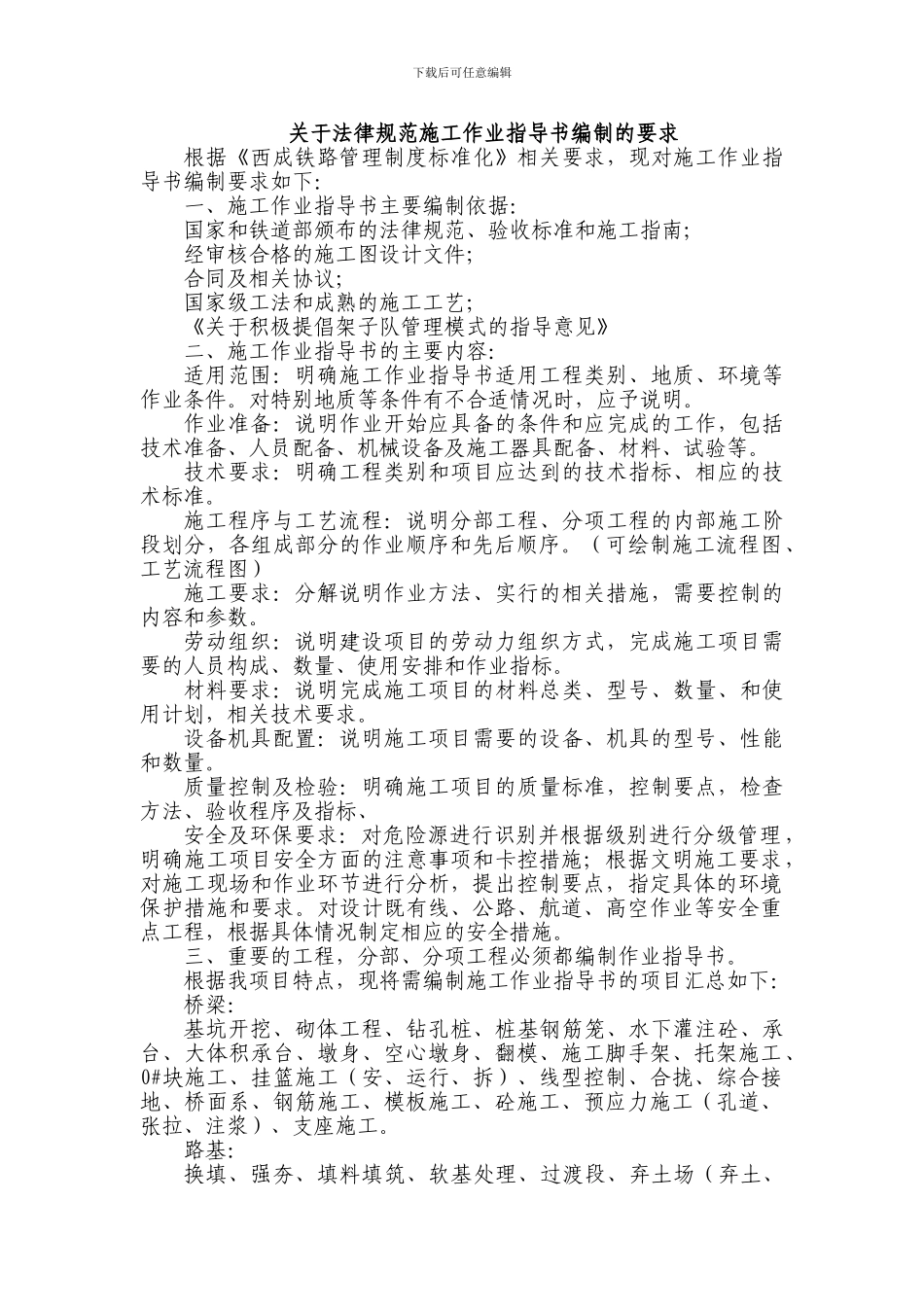

下载后可任意编辑关于法律规范施工作业指导书编制的要求根据《西成铁路管理制度标准化》相关要求,现对施工作业指导书编制要求如下:一、施工作业指导书主要编制依据:国家和铁道部颁布的法律规范、验收标准和施工指南;经审核合格的施工图设计文件;合同及相关协议;国家级工法和成熟的施工工艺;《关于积极提倡架子队管理模式的指导意见》二、施工作业指导书的主要内容:适用范围:明确施工作业指导书适用工程类别、地质、环境等作业条件
对特别地质等条件有不合适情况时,应予说明
作业准备:说明作业开始应具备的条件和应完成的工作,包括技术准备、人员配备、机械设备及施工器具配备、材料、试验等
技术要求:明确工程类别和项目应达到的技术指标、相应的技术标准
施工程序与工艺流程:说明分部工程、分项工程的内部施工阶段划分,各组成部分的作业顺序和先后顺序
(可绘制施工流程图、工艺流程图)施工要求:分解说明作业方法、实行的相关措施,需要控制的内容和参数
劳动组织:说明建设项目的劳动力组织方式,完成施工项目需要的人员构成、数量、使用安排和作业指标
材料要求:说明完成施工项目的材料总类、型号、数量、和使用计划,相关技术要求
设备机具配置:说明施工项目需要的设备、机具的型号、性能和数量
质量控制及检验:明确施工项目的质量标准,控制要点,检查方法、验收程序及指标、安全及环保要求:对危险源进行识别并根据级别进行分级管理,明确施工项目安全方面的注意事项和卡控措施;根据文明施工要求,对施工现场和作业环节进行分析,提出控制要点,指定具体的环境保护措施和要求
对设计既有线、公路、航道、高空作业等安全重点工程,根据具体情况制定相应的安全措施
三、重要的工程,分部、分项工程必须都编制作业指导书

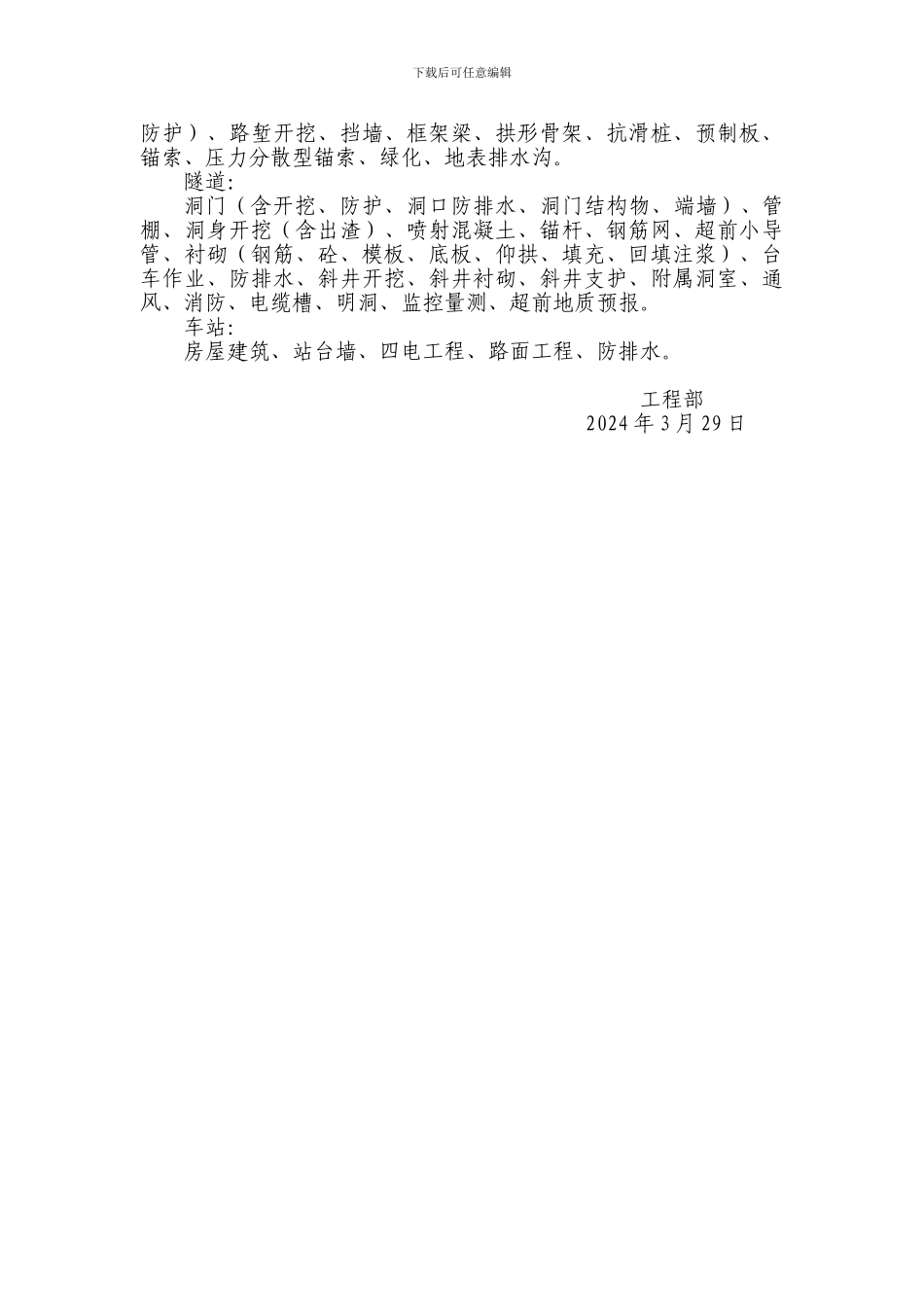

根据我项目特点,现将需编制施工作业指导书的项目汇总如下:桥梁:基坑开挖、砌体工程、钻孔桩、桩基钢筋笼、水下灌注砼、承台、大体积承台、墩身、空心墩身、翻
