下载后可任意编辑 施工工艺流程及操作要点5

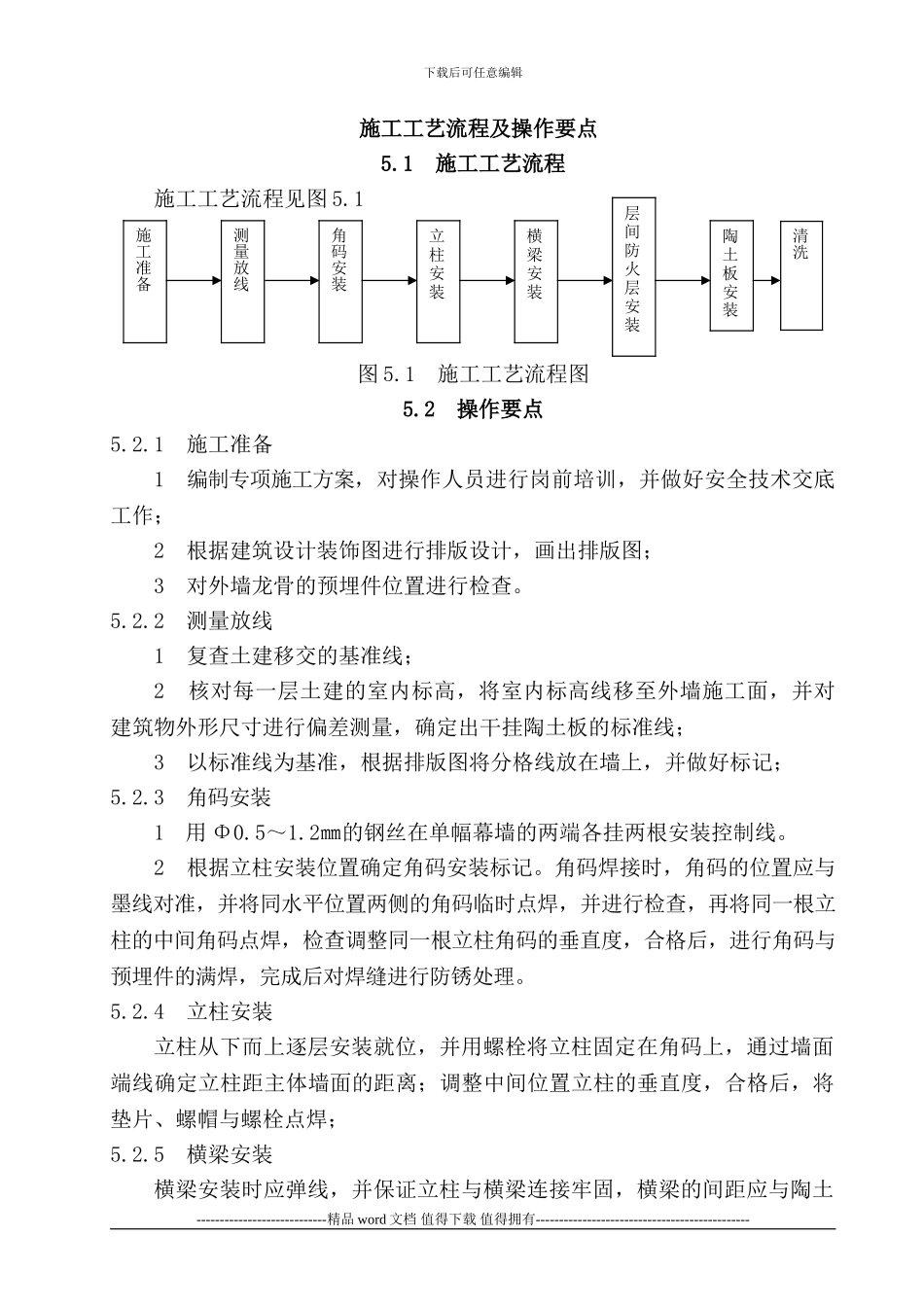

1 施工工艺流程施工工艺流程见图 5
1 施工工艺流程图5
2 操作要点5
1 施工准备1 编制专项施工方案,对操作人员进行岗前培训,并做好安全技术交底工作;2 根据建筑设计装饰图进行排版设计,画出排版图;3 对外墙龙骨的预埋件位置进行检查
2 测量放线1 复查土建移交的基准线;2 核对每一层土建的室内标高,将室内标高线移至外墙施工面,并对建筑物外形尺寸进行偏差测量,确定出干挂陶土板的标准线;3 以标准线为基准,根据排版图将分格线放在墙上,并做好标记;5
3 角码安装1 用 Φ0
2㎜的钢丝在单幅幕墙的两端各挂两根安装控制线
2 根据立柱安装位置确定角码安装标记
角码焊接时,角码的位置应与墨线对准,并将同水平位置两侧的角码临时点焊,并进行检查,再将同一根立柱的中间角码点焊,检查调整同一根立柱角码的垂直度,合格后,进行角码与预埋件的满焊,完成后对焊缝进行防锈处理
4 立柱安装立柱从下而上逐层安装就位,并用螺栓将立柱固定在角码上,通过墙面端线确定立柱距主体墙面的距离;调整中间位置立柱的垂直度,合格后,将垫片、螺帽与螺栓点焊;5
5 横梁安装横梁安装时应弹线,并保证立柱与横梁连接牢固,横梁的间距应与陶土----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------施工准备角码安装立柱安装横梁安装层间防火层安装陶土板安装清洗测量放线下载后可任意编辑板的高度相符

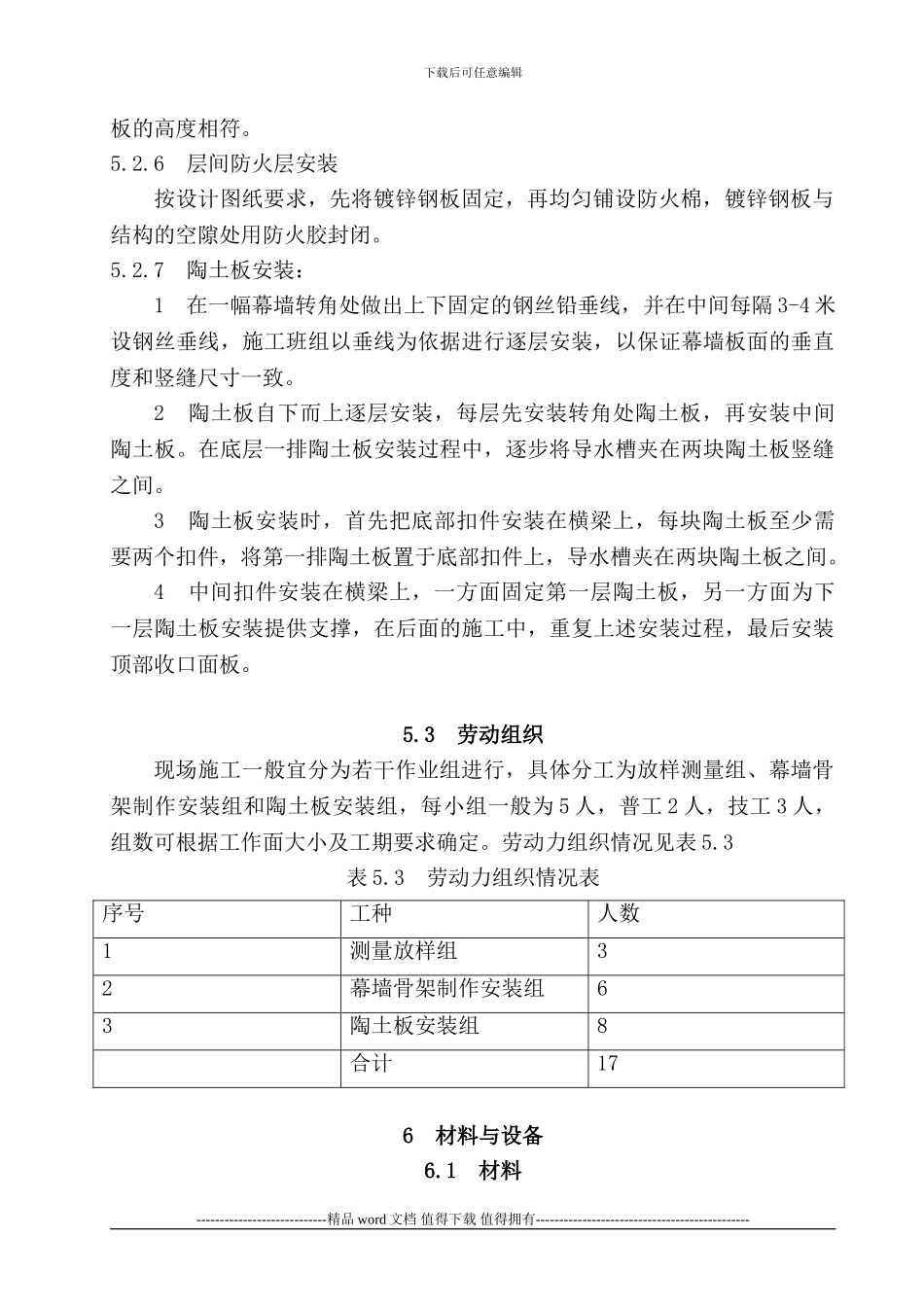

6 层间防火层安装按设计图纸要求,先将镀锌钢板固定,再均匀铺设防火棉,镀锌钢板与结构的空隙处用防火胶封闭
7 陶土板安装:1 在一幅幕墙转角处做出上下固定的钢丝铅垂线,并在中间每隔 3-4 米设
