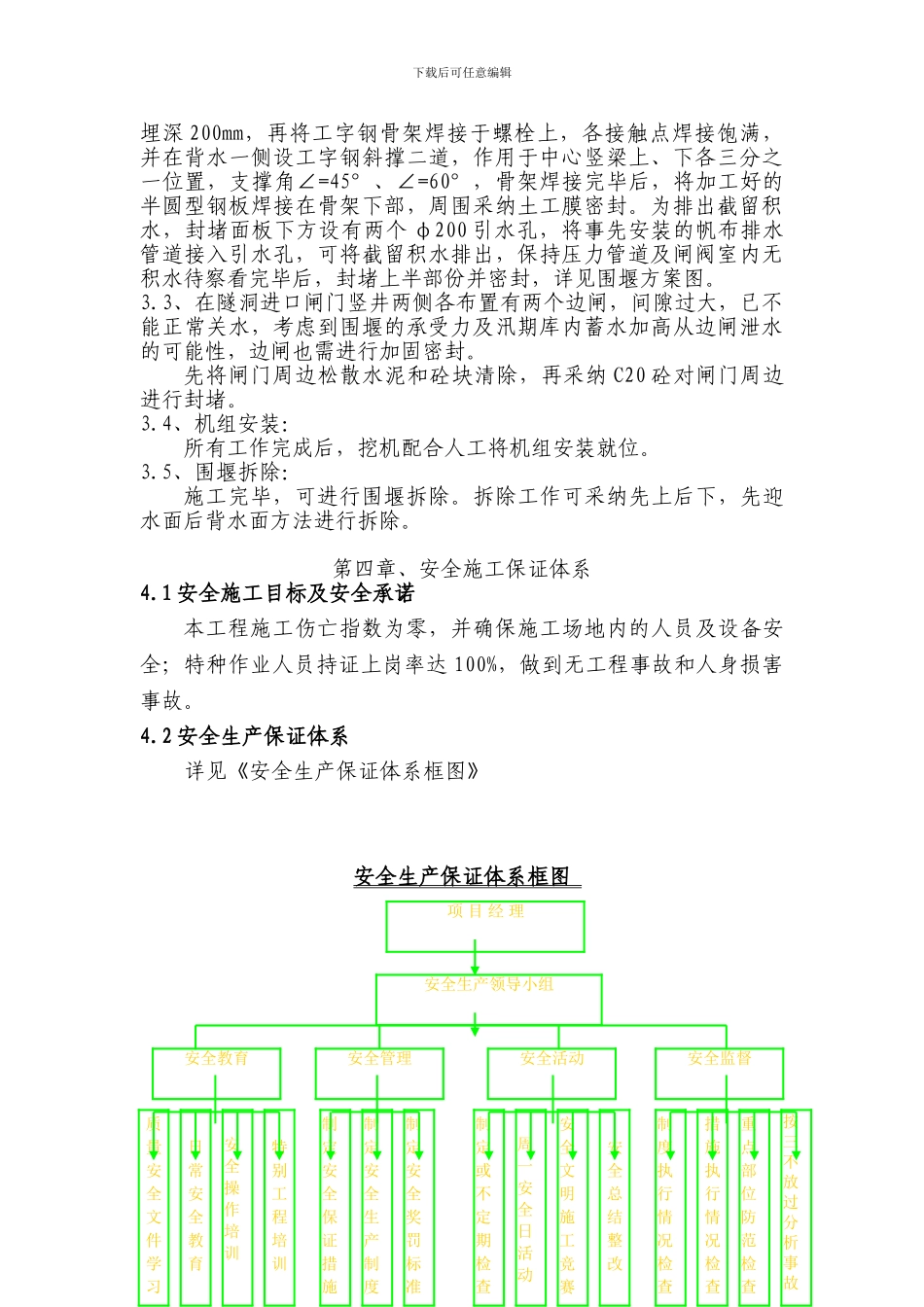

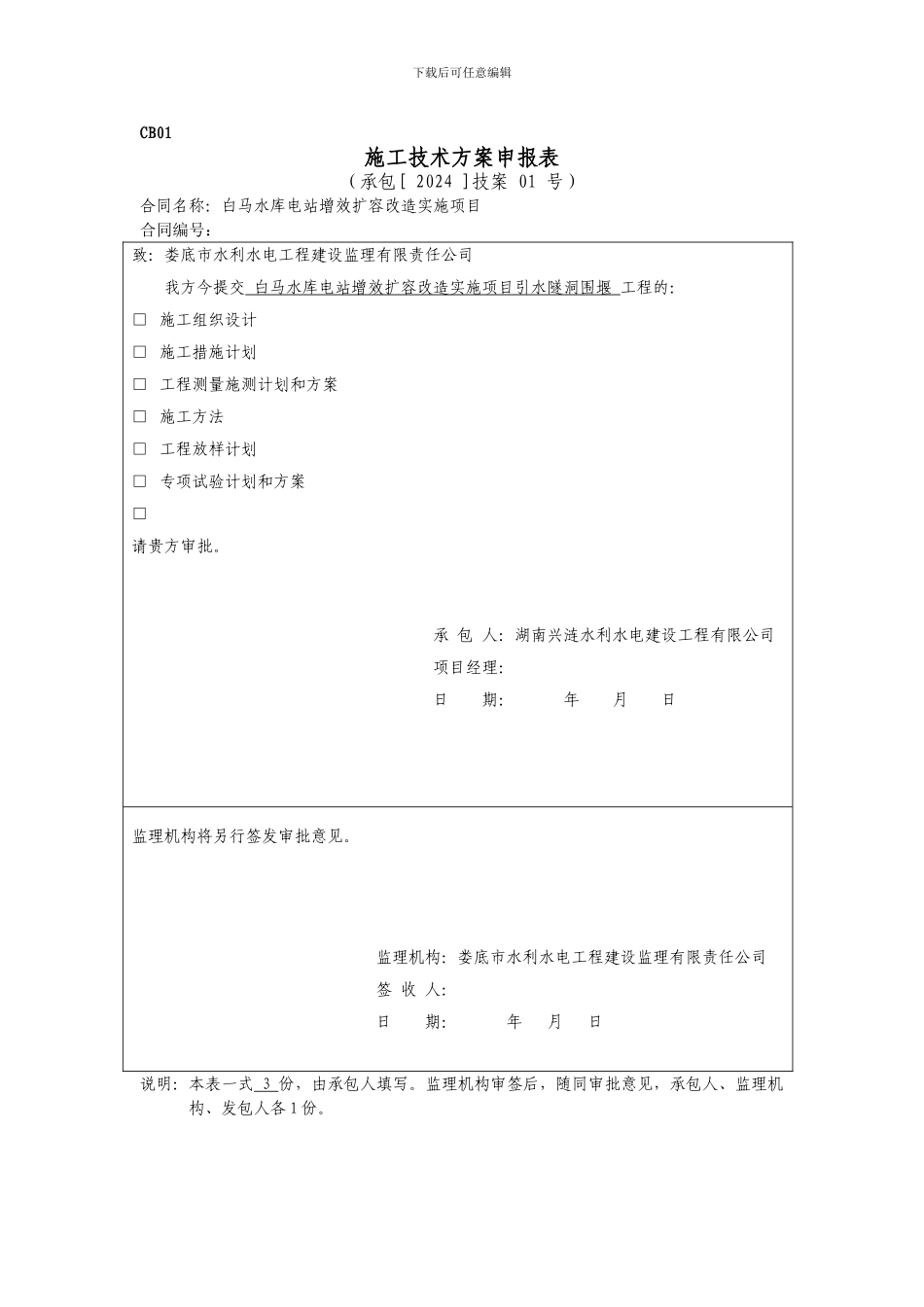

下载后可任意编辑CB01施工技术方案申报表(承包[ 2024 ]技案 01 号)合同名称:白马水库电站增效扩容改造实施项目合同编号:致:娄底市水利水电工程建设监理有限责任公司我方今提交 白马水库电站增效扩容改造实施项目引水隧洞围堰 工程的:□ 施工组织设计□ 施工措施计划□ 工程测量施测计划和方案□ 施工方法□ 工程放样计划□ 专项试验计划和方案□ 请贵方审批。承 包 人:湖南兴涟水利水电建设工程有限公司项目经理:日 期: 年 月 日监理机构将另行签发审批意见。监理机构:娄底市水利水电工程建设监理有限责任公司签 收 人:日 期: 年 月 日说明:本表一式 3 份,由承包人填写。监理机构审签后,随同审批意见,承包人、监理机构、发包人各 1 份。下载后可任意编辑白马水库电站增效扩容改造实施项目引水隧洞围堰工程施工专项方案第一章、工程概况涟源市白马电站位于涟源市白马镇,位处孙水河上游源头。距涟源市 22KM,此次扩容改造计划改造更新机组 9 台,新建机组 1 台。其中渠首电站更新 4 台 125 KW,河床电站更新 2 台 630kw 机组,新装 1 台 630kw。渠下电站改造 320kw 机组 1 台,125kw,机组 2 台,改造完成后年增加发电量 450 万千瓦,年利用小时 4900 小时,是涟源市小水电规划开发电源点之一。 该工程主体建筑工程量为土石方开挖 1445.5m³,砼及钢筋砼519.3m³,钢筋制安 24.5T,浆砌石 454.5m³,发电厂房建设 601。㎡发电机组 10 台套,电器自动化设备 10 套, 电力变压设备 4 台。 第二章、施工布置2.1 临时道路布置:由于受场地限制,车辆无法到达引水隧洞封堵附近,所需施工设备及材料只能利用发电厂房及泄水渠道作为运输道路,距离约1km。2.2 施工用电:隧洞内用电主要为两方面,1、电钻钻孔,2、钢材组合焊接,3、照明。用电负荷不大,可从洞外输电线路直接接入。2.3 材料加工:利用发电厂房空矿前坪进行工字钢及钢板的加工。第三章、围堰工程 引水隧洞围堰主要是为了使设计人员能够顺利安全进入压力管道内部察看及闸阀室后续工程的施工,故需要将上游来水进行拦截并引流,引流采纳导管形式导入水轮机层并排入尾水。3.1、排水3.1.1、水轮机拆除:采纳挖机配合人工方式,拆除一台水轮发电机组。3.1.2、沿压力管道、闸阀室经水轮机层布置二根 φ200 帆布排水管道。3.2、引水隧洞内围堰工程:洞内来水主要为闸门关闭不严而产生的渗水,经过现场察看...
