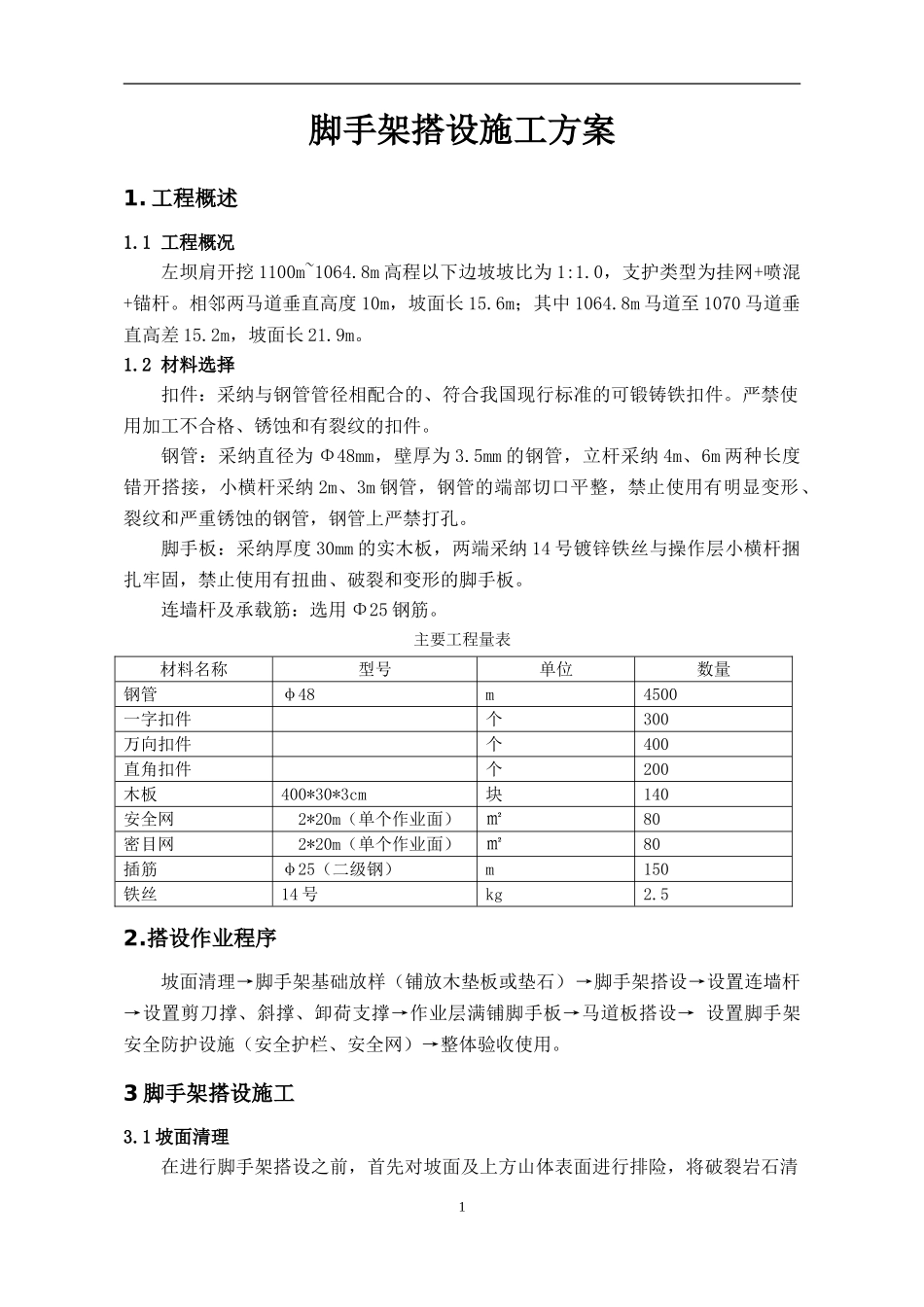

脚手架搭设施工方案1
工程概述 1
1 工程概况左坝肩开挖 1100m~1064
8m 高程以下边坡坡比为 1:1
0,支护类型为挂网+喷混+锚杆
相邻两马道垂直高度 10m,坡面长 15
6m;其中 1064
8m 马道至 1070 马道垂直高差 15
2m,坡面长 21
2 材料选择扣件:采纳与钢管管径相配合的、符合我国现行标准的可锻铸铁扣件
严禁使用加工不合格、锈蚀和有裂纹的扣件
钢管:采纳直径为 Φ48mm,壁厚为 3
5mm 的钢管,立杆采纳 4m、6m 两种长度错开搭接,小横杆采纳 2m、3m 钢管,钢管的端部切口平整,禁止使用有明显变形、裂纹和严重锈蚀的钢管,钢管上严禁打孔
脚手板:采纳厚度 30mm 的实木板,两端采纳 14 号镀锌铁丝与操作层小横杆捆扎牢固,禁止使用有扭曲、破裂和变形的脚手板
连墙杆及承载筋:选用 Φ25 钢筋
主要工程量表材料名称型号单位数量钢管φ48m4500一字扣件 个300万向扣件 个400直角扣件 个200木板400*30*3cm块140安全网 2*20m(单个作业面)㎡80密目网 2*20m(单个作业面)㎡80插筋φ25(二级钢)m150铁丝14 号kg2
搭设作业程序坡面清理→脚手架基础放样(铺放木垫板或垫石)→脚手架搭设→设置连墙杆→设置剪刀撑、斜撑、卸荷支撑→作业层满铺脚手板→马道板搭设→ 设置脚手架安全防护设施(安全护栏、安全网)→整体验收使用
3 脚手架搭设施工3
1 坡面清理在进行脚手架搭设之前,首先对坡面及上方山体表面进行排险,将破裂岩石清1下载后可任意编辑除,对于部分清撬困难,且危险的块石利用锚杆进行临时锚固处理,以防止出现岩石塌方脱落危及施工安全
2 脚手架基础处理应清除搭设场地杂物,平整脚手架搭设场地,并使排水畅通
底部为土基时铺放木垫板或碎石

3 脚手架搭设① 放置纵向扫地杆后,自
