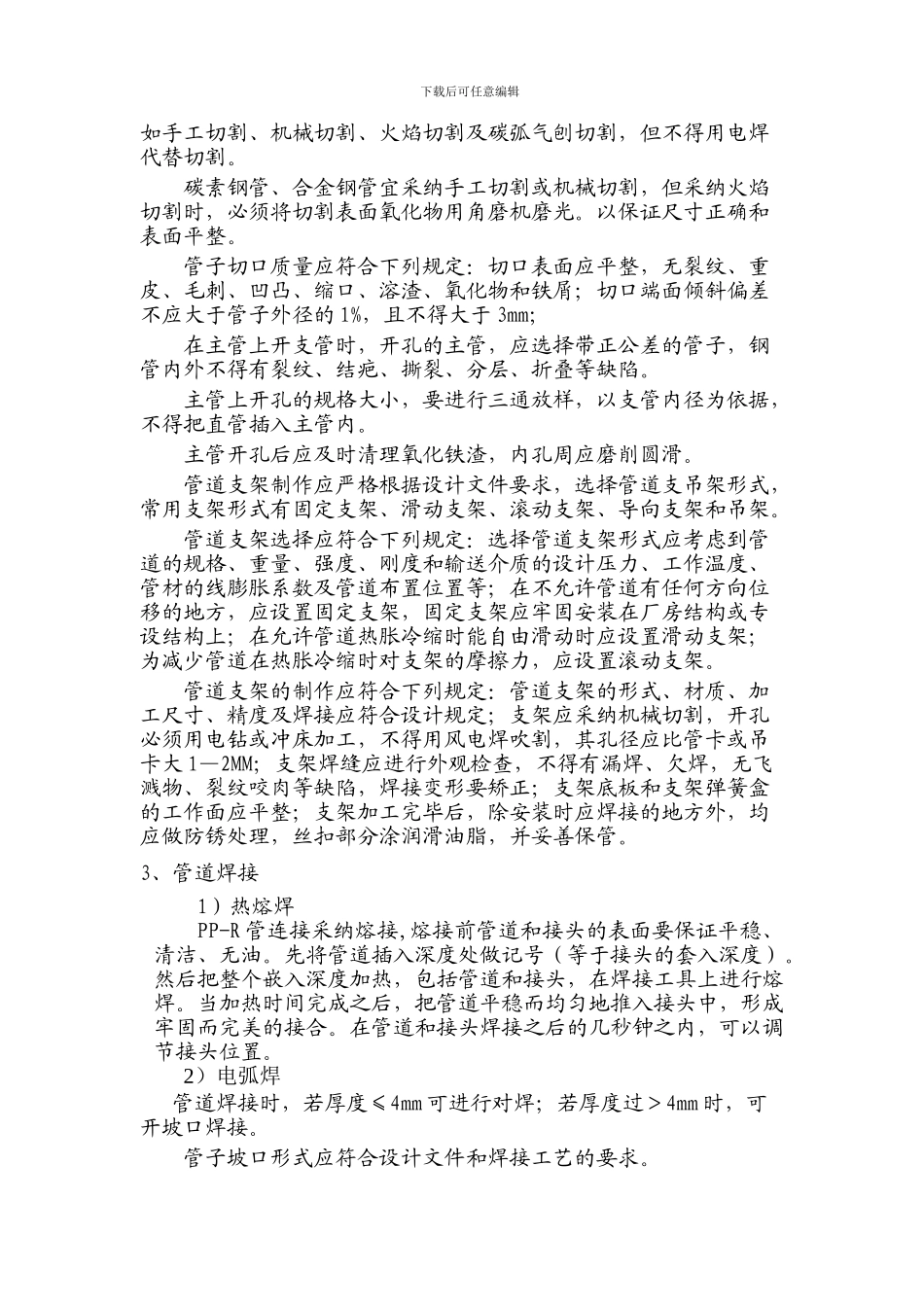

下载后可任意编辑海西供电公司本部办公楼管网维修施工方案一、工程概况室外部分:将原有室外地沟内的部分消防管道、热供水管道,给水管道,热回水管道更换
供暖管道 DN150 的无缝钢管 20m 管道、消防管道 DN100 的镀锌钢管 50m 管道、给水管道 DN80 的镀锌钢管 75m 管道、热供水管道DN80 的无缝钢管 120m,给水管道 DN63 的 PP-R 稳态管 70m,热回水管道 DN50 的无缝钢管 110m 管道
DN100 的阀门 8 个、DN80 的阀门 4 个、DN63 的阀门 4 个、DN50的阀门 4 个、DN40 的阀门 6 个、DN32 的阀门 20 个、DN25 的阀门 6 个、DN20 的阀门 20 个
拆除室外管网外保温 700m,除锈、防锈漆两道、4cm 橡塑保温材料 700m
室内部分:将原有全部立管及营销部吊顶内的热供水,给水,热回水管道全部更换
热供水管道 DN63 的 PP-R 稳态管 130m、给水管道 DN50 的 PP-R 稳态管 60m,热回水管道 DN40 的 PP-R 稳态管 70m、供暖管道DN40 的 PP-R 稳态管 120m 管道、供暖管道 DN32 的 PP-R 稳态管210m 管道、供暖管道 DN25 的 PP-R 稳态管 800m 管道
DN32 的 PP-R 稳态管阀门 40 个、DN25 的 PP-R 稳态管阀门 60个
,拆除室外地坪 5m2,恢复室外地坪 5m2
二、施工准备 1、施工道路.办公设施、生活设施、库房由项目经理规划
建下载后可任意编辑单位提供,施工用水、施工用电
2、 技术准备 根据施工方案决定的施工方法,根据现场实际情况做好准备工作
3、现场准备现场应安排好适当的工作场地、工作棚和料具,民工住房、食堂及办公室的准备:水源应接通,要有电源,同时还应设立消防设施,如灭火器等
