电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

施工方案明细表VIP免费

施工方案明细表_第1页
1/4
施工方案明细表_第2页
2/4
施工方案明细表_第3页
3/4

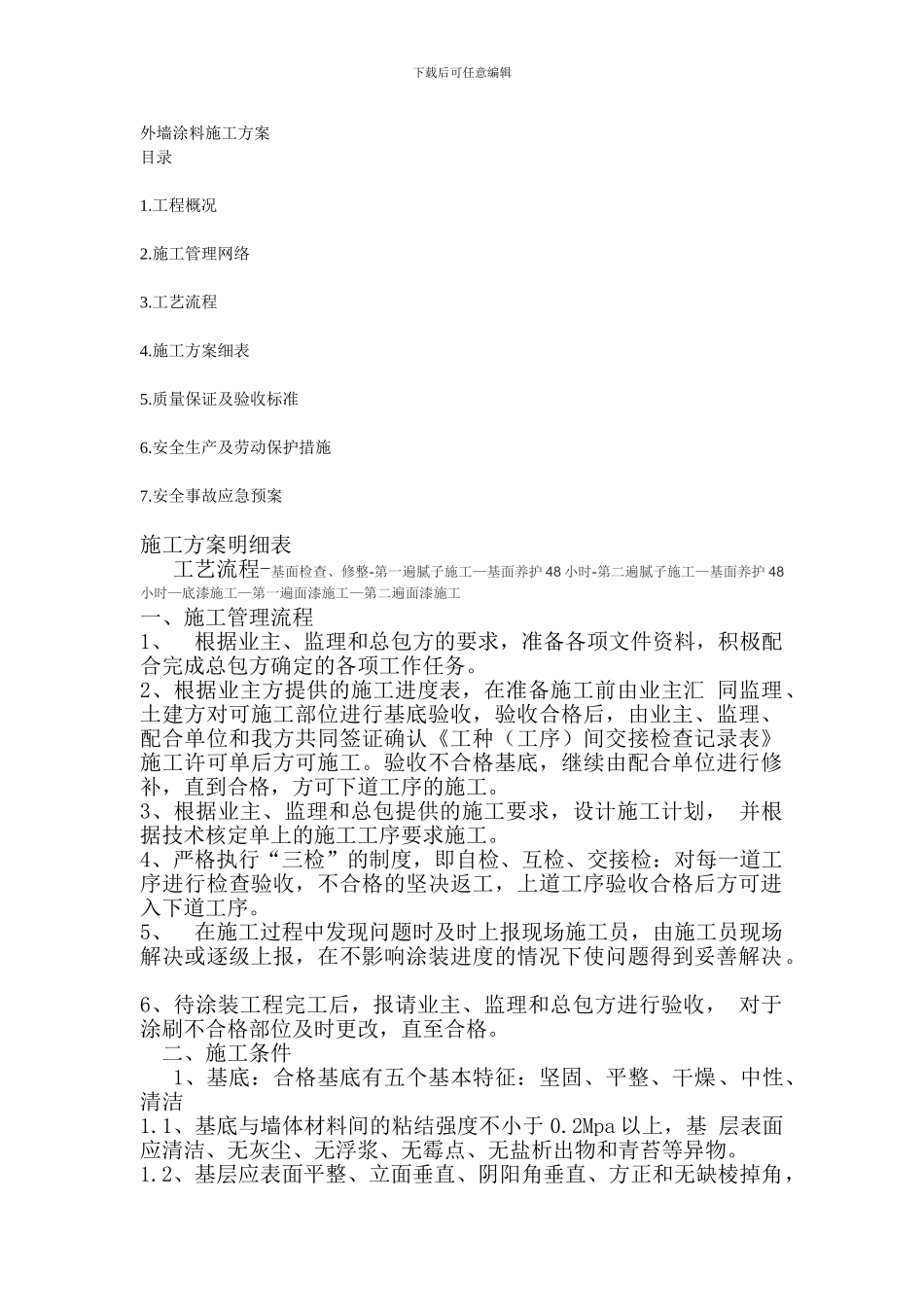

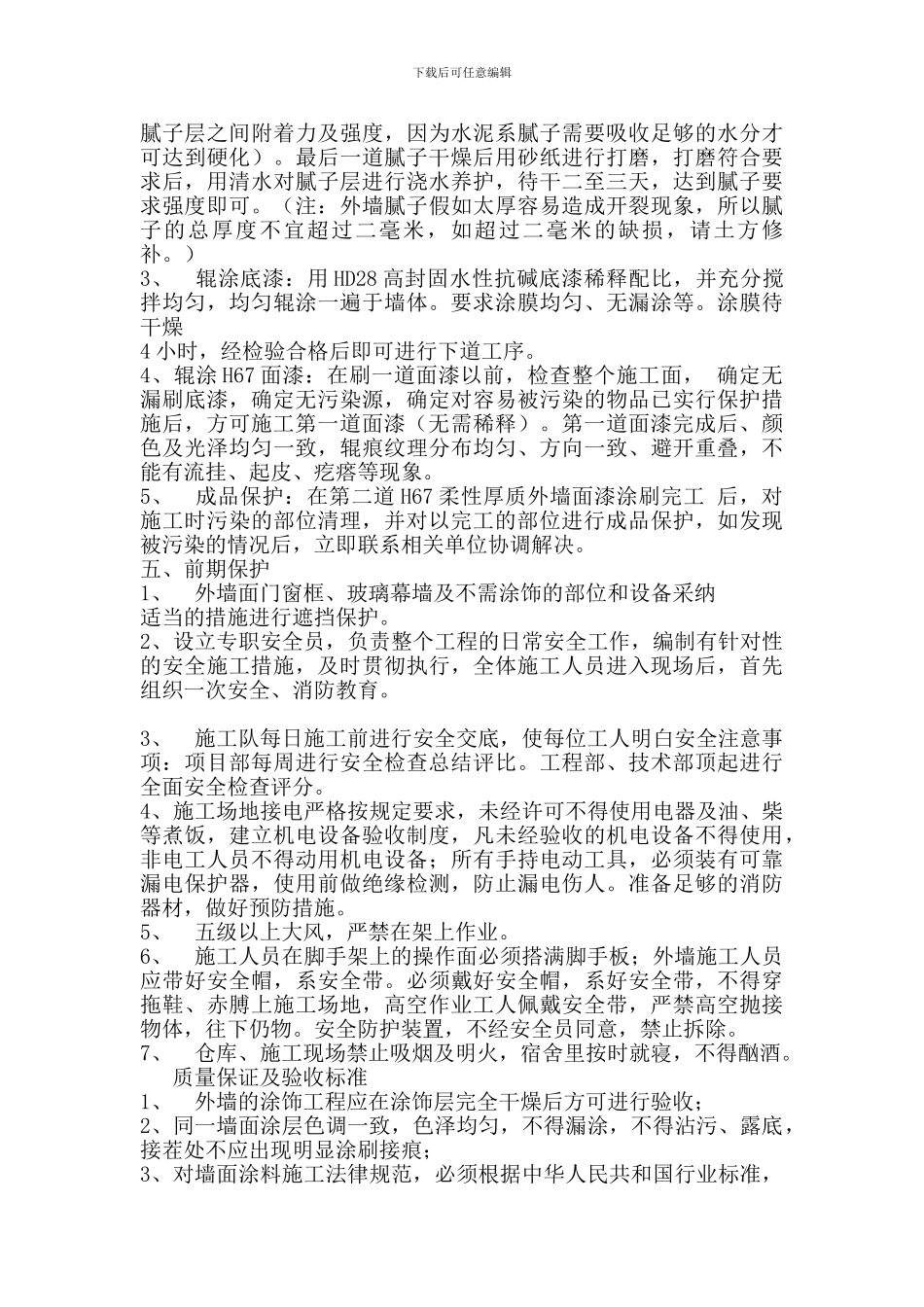

下载后可任意编辑外墙涂料施工方案目录 1.工程概况 2.施工管理网络 3.工艺流程 4.施工方案细表 5.质量保证及验收标准 6.安全生产及劳动保护措施 7.安全事故应急预案施工方案明细表 工艺流程-基面检查、修整-第一遍腻子施工—基面养护 48 小时-第二遍腻子施工—基面养护 48小时—底漆施工—第一遍面漆施工—第二遍面漆施工一、施工管理流程1、 根据业主、监理和总包方的要求,准备各项文件资料,积极配合完成总包方确定的各项工作任务。2、根据业主方提供的施工进度表,在准备施工前由业主汇 同监理、土建方对可施工部位进行基底验收,验收合格后,由业主、监理、配合单位和我方共同签证确认《工种(工序)间交接检查记录表》施工许可单后方可施工。验收不合格基底,继续由配合单位进行修补,直到合格,方可下道工序的施工。 3、根据业主、监理和总包提供的施工要求,设计施工计划, 并根据技术核定单上的施工工序要求施工。 4、严格执行“三检”的制度,即自检、互检、交接检:对每一道工序进行检查验收,不合格的坚决返工,上道工序验收合格后方可进入下道工序。5、 在施工过程中发现问题时及时上报现场施工员,由施工员现场解决或逐级上报,在不影响涂装进度的情况下使问题得到妥善解决。 6、待涂装工程完工后,报请业主、监理和总包方进行验收, 对于涂刷不合格部位及时更改,直至合格。 二、施工条件 1、基底:合格基底有五个基本特征:坚固、平整、干燥、中性、清洁1.1、基底与墙体材料间的粘结强度不小于 0.2Mpa 以上,基 层表面应清洁、无灰尘、无浮浆、无霉点、无盐析出物和青苔等异物。1.2、基层应表面平整、立面垂直、阴阳角垂直、方正和无缺棱掉角,下载后可任意编辑分格缝深浅一致且横平竖直,抹灰表面应平而不光,平整度误差3mm 以下。1.3、 基底含水率 10%以下,基底干燥至少 20 天以上,PH 值小于10。1.4、基底要求为抹灰面,养护期不小于 14 天。2、天气:2.1、气温 5℃以上;2.2、空气湿度 85%以下;2.3、风速 5m/秒以下(三级风)。 3、相关配合单位工序完成: 3.1 保温层施工完毕。 3.2 门窗完成门、窗框的安装。 3.3 阳台栏杆安装完毕。3.4GRC 构件安装并补缝完毕。 3.5 总包单位墙面施工洞、脚手架拉结口清理补修完毕,穿墙构件完成防水、防锈处理。附:测量基面含水率的方法(现场简单测定法):1、 晴天时利用透明胶布平贴基面,以胶布封合胶布四周, 经2—4 小时后,若胶...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工方案明细表

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
