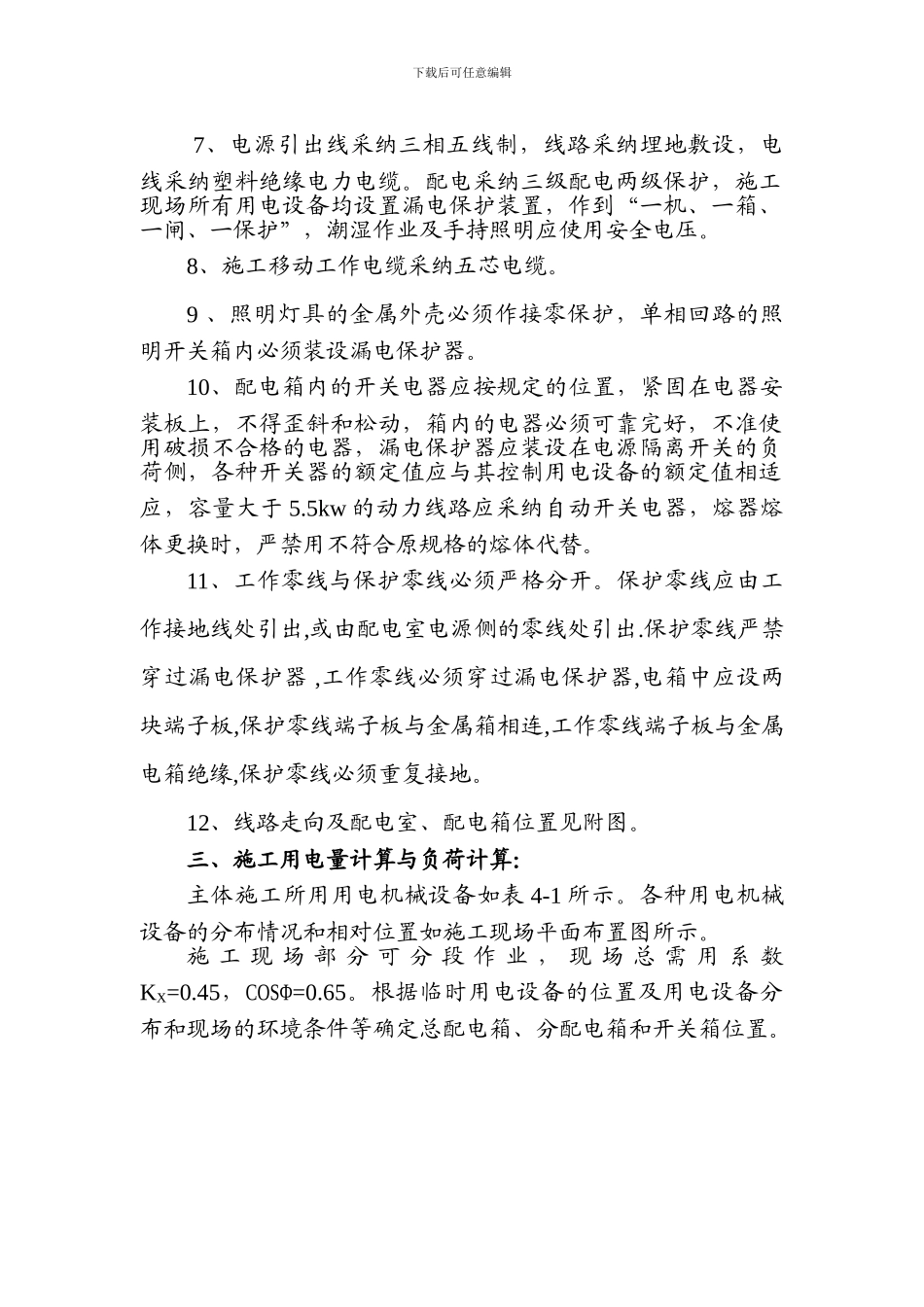

下载后可任意编辑施工现场临时用电专项方案 一、编制依据:1、本工程施工组织设计2、《建筑施工安全检查标准》JGJ59—993、《施工现场临时用电安全技术法律规范》JGJ46—20244、《建筑工程安全管理标准》DBJ04-253-2024二、、施工现场电源进线,配电室、分配箱的位置、线路走向及用电设计方案:1、供电系统选择:根据《施工现场临时用电安全技术法律规范》(JGJ46-2024)规定,本施工场地施工现场用电系统采纳 TN-S(三相五线制)供电系统,电源进线。 2、现场施工电源引入:由甲方变压器引出 VV-4*120+1*35电缆直接架空进入现场后埋地敷设进入配电室总配电柜,再由总配电柜分至各分配电箱。 3、根据现场实际情况将现场配电室放在大门南侧。 配电室墙面、地面用水泥砂浆抹面,门采纳木门,外包铁皮,门的开启方向向外,宽度不小于 900mm。配电室屋面采纳 50mm 厚复合彩钢板屋面。4、总配电柜应经安全部门验收合格后方可使用,内装电度表,分路装电流、电压表,装短路、过负荷保护漏电保护装置。5、配电柜各配电线路应编号,标以用途及名称。维修时,应悬挂停电标志牌,停电必须有专人负责。 6、配电箱应装设总隔离开关和分路隔离开关,总熔断器及分路熔断器。下载后可任意编辑 7、电源引出线采纳三相五线制,线路采纳埋地敷设,电线采纳塑料绝缘电力电缆。配电采纳三级配电两级保护,施工现场所有用电设备均设置漏电保护装置,作到“一机、一箱、一闸、一保护”,潮湿作业及手持照明应使用安全电压。8、施工移动工作电缆采纳五芯电缆。9 、照明灯具的金属外壳必须作接零保护,单相回路的照明开关箱内必须装设漏电保护器。10、配电箱内的开关电器应按规定的位置,紧固在电器安装板上,不得歪斜和松动,箱内的电器必须可靠完好,不准使用破损不合格的电器,漏电保护器应装设在电源隔离开关的负荷侧,各种开关器的额定值应与其控制用电设备的额定值相适应,容量大于 5.5kw 的动力线路应采纳自动开关电器,熔器熔体更换时,严禁用不符合原规格的熔体代替。11、工作零线与保护零线必须严格分开。保护零线应由工作接地线处引出,或由配电室电源侧的零线处引出.保护零线严禁穿过漏电保护器 ,工作零线必须穿过漏电保护器,电箱中应设两块端子板,保护零线端子板与金属箱相连,工作零线端子板与金属电箱绝缘,保护零线必须重复接地。12、线路走向及配电室、配电箱位置见附图。三、施工用电量计算与负荷计算:主体施工所用用电机械设备如表 4-1 所...
