下载后可任意编辑一 、施工用电概况 阳光建华城三期 1#、2#、3#、4#楼,位于上海市普陀区祁连山路与桃浦路交汇处
该工程由上海意景房地产开发有限公司开发,泛华工程有限公司设计,上海静安建设监理公司监理,上海地通建设(集团)有限公司承建
该 4 幢工程施工现场都是砼地坪,现场排水都是有组织的排放,现场临时用电是从甲方提供的配电房引至施工场地配电室,再从施工场地配电室引至用电现场,现场用电共分六个回路
进户导线采纳二根 120mm2BX 五芯电缆线,由甲方配电房沿地暗敷到施工场地配电室
第一回路(K1)由配电室用 70mm2BX 五芯电缆线引至 1#楼总配电箱,再由总配电箱引至 1#楼塔吊、人货电梯、搅拌机等用电设备
第二回路(K2)由配电室用 70mm2BX 五芯电缆线引至 2#楼总配电箱,再由总配电引至 2#楼塔吊、人货电梯、搅拌机等用电设备用
第三回路(K3)由配电室用 70mm2BX 五芯电缆线引至 3#楼总配电箱,再由总配电引至 3#楼塔吊、人货电梯、搅拌机等用电设备用
第四回路(K4)由配电室用 70mm2BX 五芯电缆线引至 4#楼总配电箱,再由总配电引至 4#楼塔吊、人货电梯、搅拌机等用电设备用 第五回路(K5)由配电室用 16mm2BX 型五芯电缆线引至办公区、生活区的控制箱内
第六回路(K6)由配电室用 BV3×10+1×6 导线引到 4#楼生活区的控制箱
下载后可任意编辑电缆沿围墙段为围墙顶架空敷设,且顺直
进出电箱必须做到下进下出,各用电设备必须装设与设备功率相匹配的开关,其高度与装设点应便于操作,单机单闸,不允许一闸多机使用,配电箱及闸刀开关在室外装配或安装在潮湿场所时,应有防雨、降潮措施,严防漏电、短路等触电事故的发生

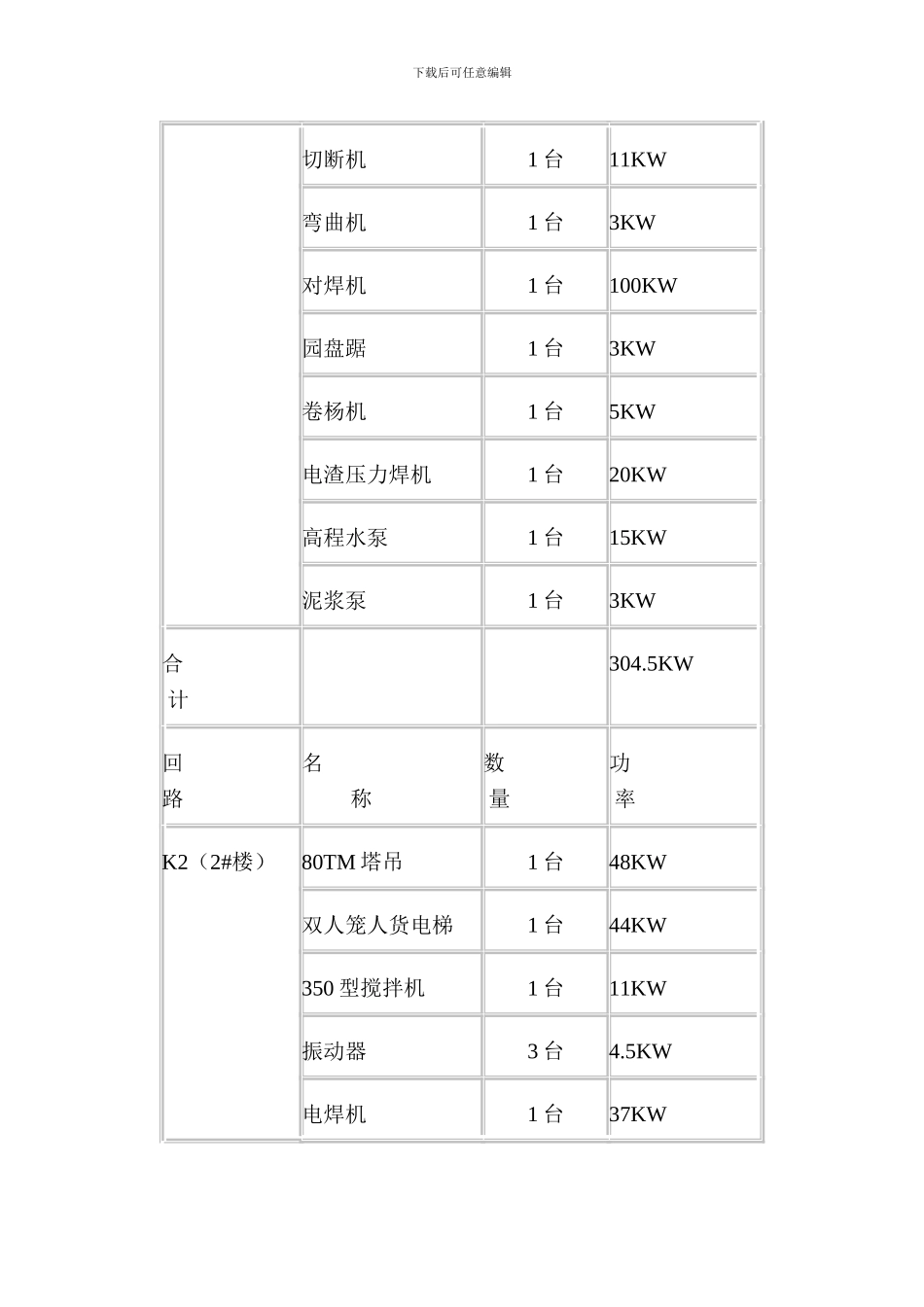

二、进行负荷计算,确定导线截面 1、用电线路的设计及主要用电设备 根据建设单位提供的电力电网,拟采纳一路进线引入
