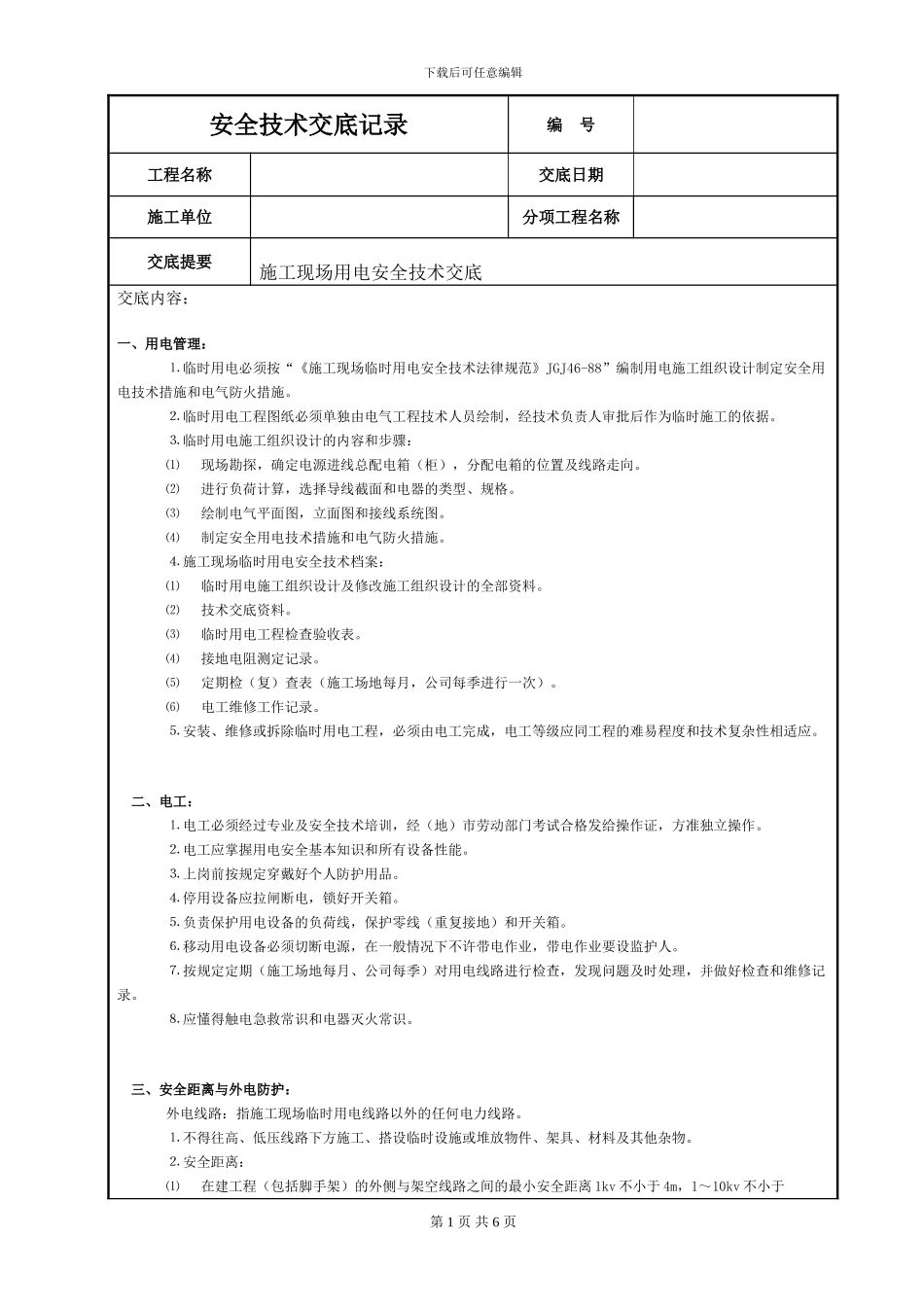

下载后可任意编辑安全技术交底记录编 号工程名称交底日期施工单位分项工程名称交底提要施工现场用电安全技术交底 交底内容:一、用电管理: ⒈ 临时用电必须按“《施工现场临时用电安全技术法律规范》JGJ46-88”编制用电施工组织设计制定安全用电技术措施和电气防火措施
⒉ 临时用电工程图纸必须单独由电气工程技术人员绘制,经技术负责人审批后作为临时施工的依据
⒊ 临时用电施工组织设计的内容和步骤: ⑴ 现场勘探,确定电源进线总配电箱(柜),分配电箱的位置及线路走向
⑵ 进行负荷计算,选择导线截面和电器的类型、规格
⑶ 绘制电气平面图,立面图和接线系统图
⑷ 制定安全用电技术措施和电气防火措施
⒋ 施工现场临时用电安全技术档案: ⑴ 临时用电施工组织设计及修改施工组织设计的全部资料
⑵ 技术交底资料
⑶ 临时用电工程检查验收表
⑷ 接地电阻测定记录
⑸ 定期检(复)查表(施工场地每月,公司每季进行一次)
⑹ 电工维修工作记录
⒌ 安装、维修或拆除临时用电工程,必须由电工完成,电工等级应同工程的难易程度和技术复杂性相适应
二、电工: ⒈ 电工必须经过专业及安全技术培训,经(地)市劳动部门考试合格发给操作证,方准独立操作
⒉ 电工应掌握用电安全基本知识和所有设备性能
⒊ 上岗前按规定穿戴好个人防护用品
⒋ 停用设备应拉闸断电,锁好开关箱
⒌ 负责保护用电设备的负荷线,保护零线(重复接地)和开关箱
⒍ 移动用电设备必须切断电源,在一般情况下不许带电作业,带电作业要设监护人
⒎ 按规定定期(施工场地每月、公司每季)对用电线路进行检查,发现问题及时处理,并做好检查和维修记录
⒏ 应懂得触电急救常识和电器灭火常识
三、安全距离与外电防护: 外电线路:指施工现场临时用电线路以外的任何电力线路
⒈ 不得往高、低压线路下方施工、搭设临时设施或堆放物件、架具、
