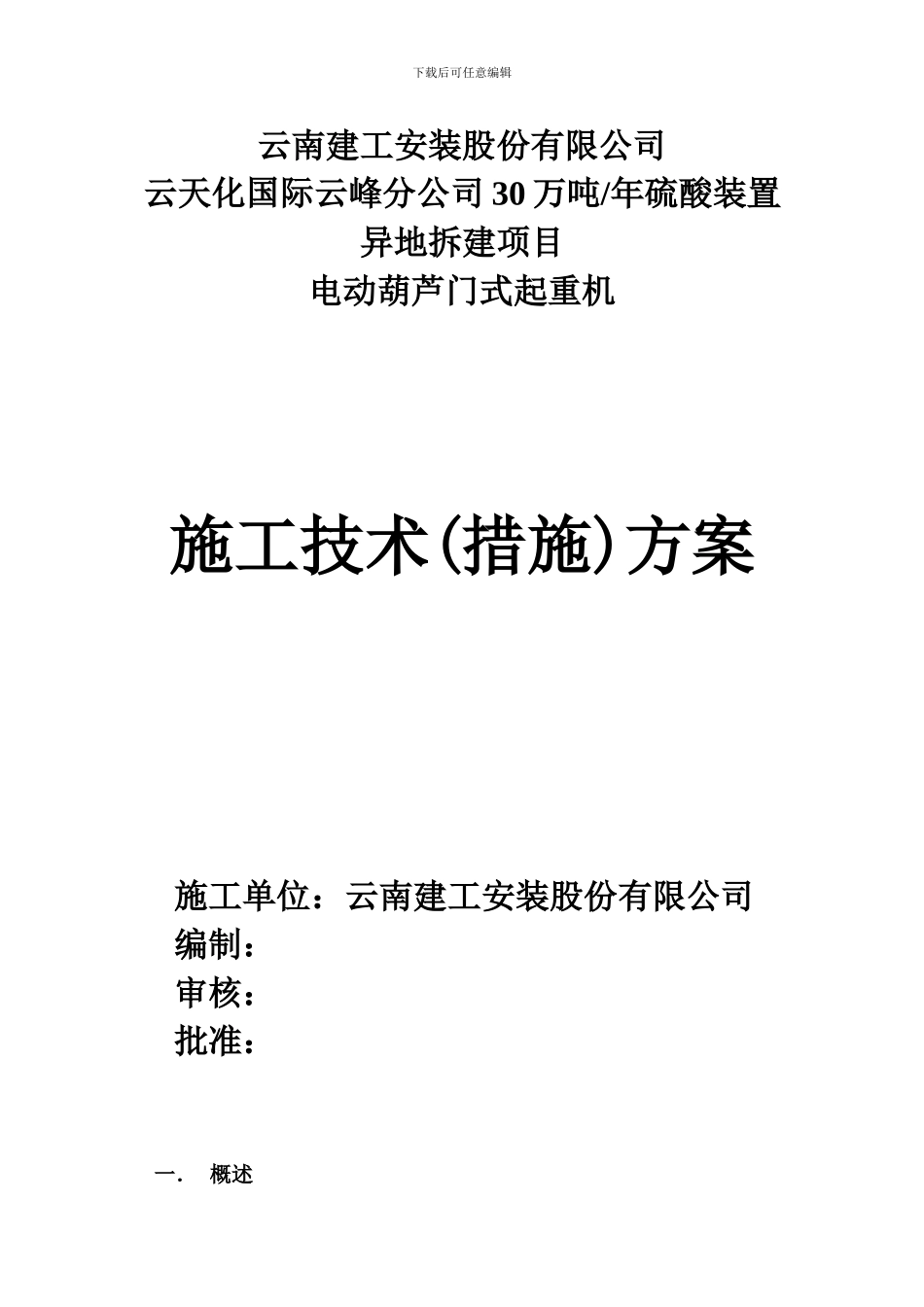

下载后可任意编辑云南建工安装股份有限公司云天化国际云峰分公司 30 万吨/年硫酸装置异地拆建项目电动葫芦门式起重机施工技术(措施)方案施工单位:云南建工安装股份有限公司编制:审核:批准: 一. 概述下载后可任意编辑 为满足云天化国际云峰分公司 30 万吨/年硫酸装置异地拆建项目现场制作需求,我单位拟在云天化云峰分公司硫酸厂区(宣威市板桥镇)施工现场安装电动葫芦门式起重机一台
以方便施工现场制作、加工工作
为确保在安装电动葫芦工作安全、有序进行,特编制本方案

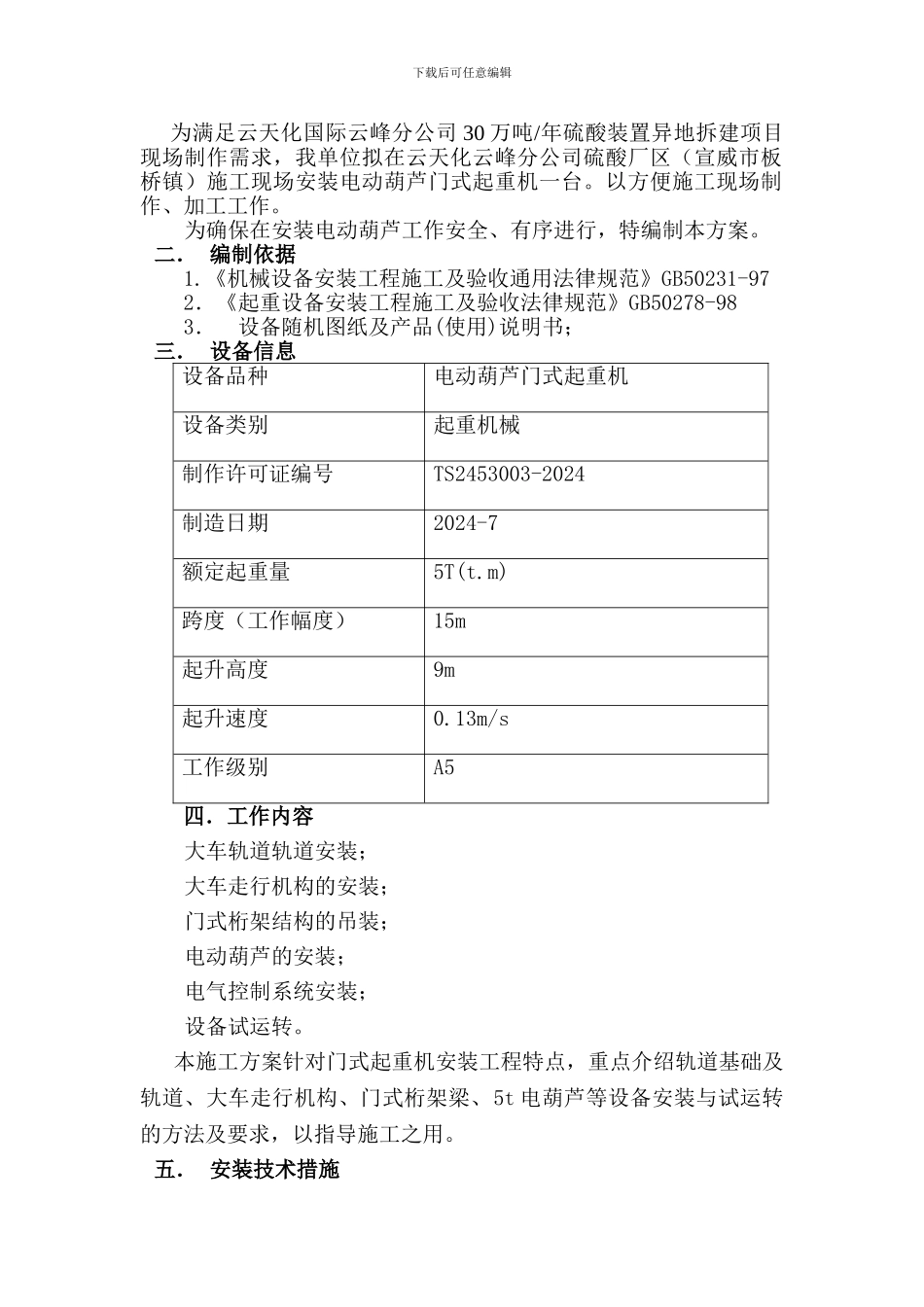

二. 编制依据1
《机械设备安装工程施工及验收通用法律规范》GB50231-972.《起重设备安装工程施工及验收法律规范》GB50278-983. 设备随机图纸及产品(使用)说明书;三. 设备信息设备品种电动葫芦门式起重机设备类别起重机械制作许可证编号TS2453003-2024制造日期2024-7额定起重量5T(t
m)跨度(工作幅度)15m起升高度9m起升速度0
13m/s工作级别A5四.工作内容大车轨道轨道安装;大车走行机构的安装;门式桁架结构的吊装;电动葫芦的安装;电气控制系统安装;设备试运转
本施工方案针对门式起重机安装工程特点,重点介绍轨道基础及轨道、大车走行机构、门式桁架梁、5t 电葫芦等设备安装与试运转的方法及要求,以指导施工之用

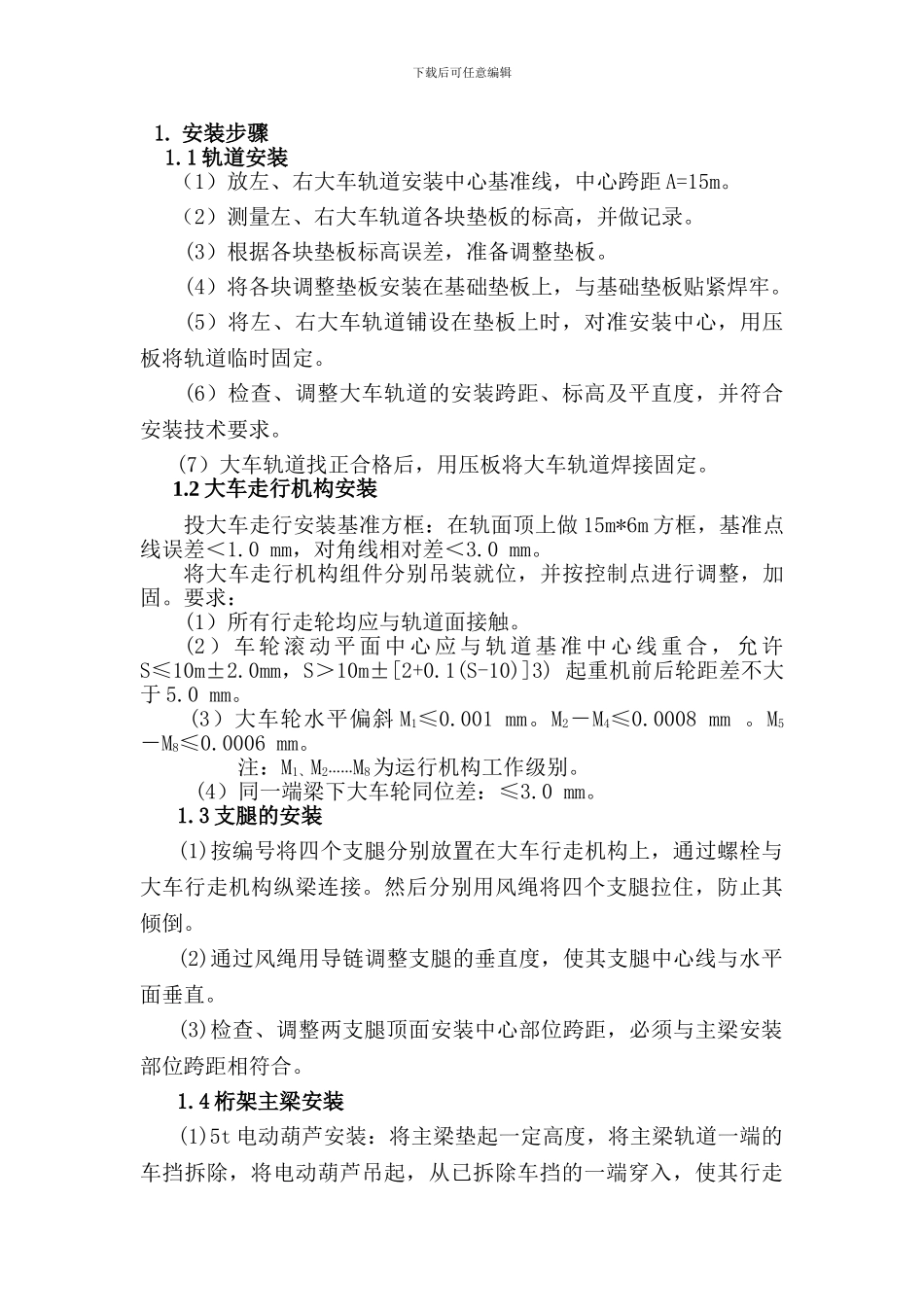

五. 安装技术措施下载后可任意编辑1
安装步骤 1
1 轨道安装(1)放左、右大车轨道安装中心基准线,中心跨距 A=15m
(2)测量左、右大车轨道各块垫板的标高,并做记录
(3)根据各块垫板标高误差,准备调整垫板
(4)将各块调整垫板安装在基础垫板上,与基础垫板贴紧焊牢
(5)将左、右大车轨道铺设在垫板上时,对准安装中心,用压板将轨道临时固定
(6)检查、调整大车轨道的安装跨距、标高及平直度,并符合安装技术要求
(7)大车轨道找正合格后,用压板将大车轨道焊接固定
