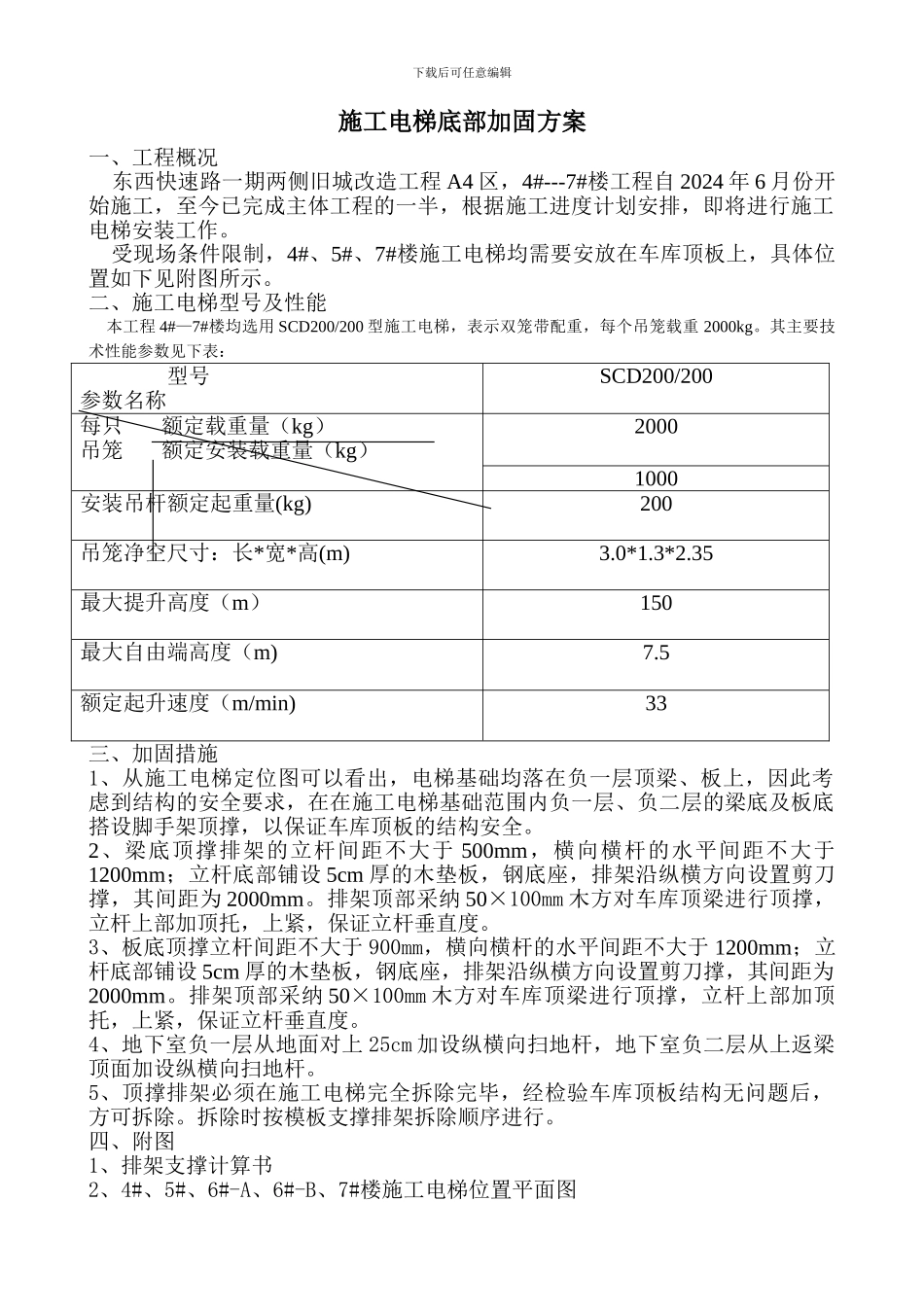

下载后可任意编辑施工电梯底部加固方案一、工程概况 东西快速路一期两侧旧城改造工程 A4 区,4#---7#楼工程自 2024 年 6 月份开始施工,至今已完成主体工程的一半,根据施工进度计划安排,即将进行施工电梯安装工作
受现场条件限制,4#、5#、7#楼施工电梯均需要安放在车库顶板上,具体位置如下见附图所示
二、施工电梯型号及性能 本工程 4#—7#楼均选用 SCD200/200 型施工电梯,表示双笼带配重,每个吊笼载重 2000kg
其主要技术性能参数见下表: 型号参数名称SCD200/200 每只 额定载重量(kg)吊笼 额定安装载重量(kg)20001000安装吊杆额定起重量(kg)200吊笼净空尺寸:长*宽*高(m)3
35最大提升高度(m)150最大自由端高度(m)7
5额定起升速度(m/min)33三、加固措施1、从施工电梯定位图可以看出,电梯基础均落在负一层顶梁、板上,因此考虑到结构的安全要求,在在施工电梯基础范围内负一层、负二层的梁底及板底搭设脚手架顶撑,以保证车库顶板的结构安全
2、梁底顶撑排架的立杆间距不大于 500mm,横向横杆的水平间距不大于1200mm;立杆底部铺设 5cm 厚的木垫板,钢底座,排架沿纵横方向设置剪刀撑,其间距为 2000mm
排架顶部采纳 50×100mm 木方对车库顶梁进行顶撑,立杆上部加顶托,上紧,保证立杆垂直度
3、板底顶撑立杆间距不大于 900mm,横向横杆的水平间距不大于 1200mm;立杆底部铺设 5cm 厚的木垫板,钢底座,排架沿纵横方向设置剪刀撑,其间距为2000mm
排架顶部采纳 50×100mm 木方对车库顶梁进行顶撑,立杆上部加顶托,上紧,保证立杆垂直度
4、地下室负一层从地面对上 25cm 加设纵横向扫地杆,地下室负二层从上返梁顶面加设纵横向扫地杆
5、顶撑排架必须在施工电梯完全拆除完毕
