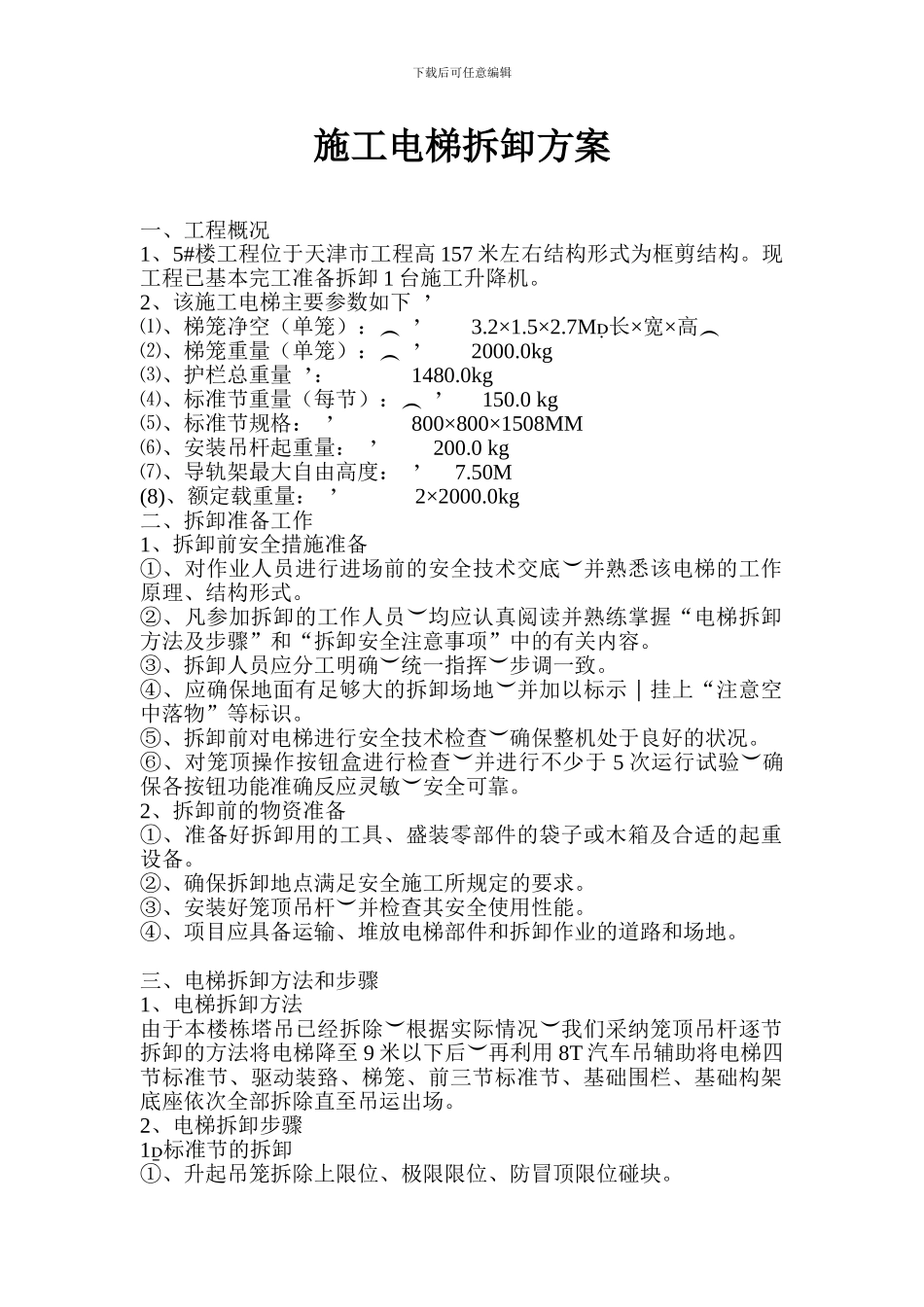

下载后可任意编辑施工电梯拆卸方案 一、工程概况 1、5#楼工程位于天津市工程高 157 米左右结构形式为框剪结构
现工程已基本完工准备拆卸 1 台施工升降机
2、该施工电梯主要参数如下 ⑴、梯笼净空(单笼): 3
7M长×宽×高 ⑵、梯笼重量(单笼): 2000
0kg ⑶、护栏总重量: 1480
0kg ⑷、标准节重量(每节): 150
0 kg ⑸、标准节规格: 800×800×1508MM ⑹、安装吊杆起重量: 200
0 kg ⑺、导轨架最大自由高度: 7
50M (8)、额定载重量: 2×2000
0kg 二、拆卸准备工作 1、拆卸前安全措施准备 ①、对作业人员进行进场前的安全技术交底并熟悉该电梯的工作原理、结构形式
②、凡参加拆卸的工作人员均应认真阅读并熟练掌握“电梯拆卸方法及步骤”和“拆卸安全注意事项”中的有关内容
③、拆卸人员应分工明确统一指挥步调一致
④、应确保地面有足够大的拆卸场地并加以标示挂上“注意空中落物”等标识
⑤、拆卸前对电梯进行安全技术检查确保整机处于良好的状况
⑥、对笼顶操作按钮盒进行检查并进行不少于5 次运行试验确保各按钮功能准确反应灵敏安全可靠
2、拆卸前的物资准备 ①、准备好拆卸用的工具、盛装零部件的袋子或木箱及合适的起重设备
②、确保拆卸地点满足安全施工所规定的要求
③、安装好笼顶吊杆并检查其安全使用性能
④、项目应具备运输、堆放电梯部件和拆卸作业的道路和场地
三、电梯拆卸方法和步骤 1、电梯拆卸方法 由于本楼栋塔吊已经拆除根据实际情况我们采纳笼顶吊杆逐节拆卸的方法将电梯降至 9 米以下后再利用8T 汽车吊辅助将电梯四节标准节、驱动装臵、梯笼、前三节标准节、基础围栏、基础构架底座依次全部拆除直至吊运出场

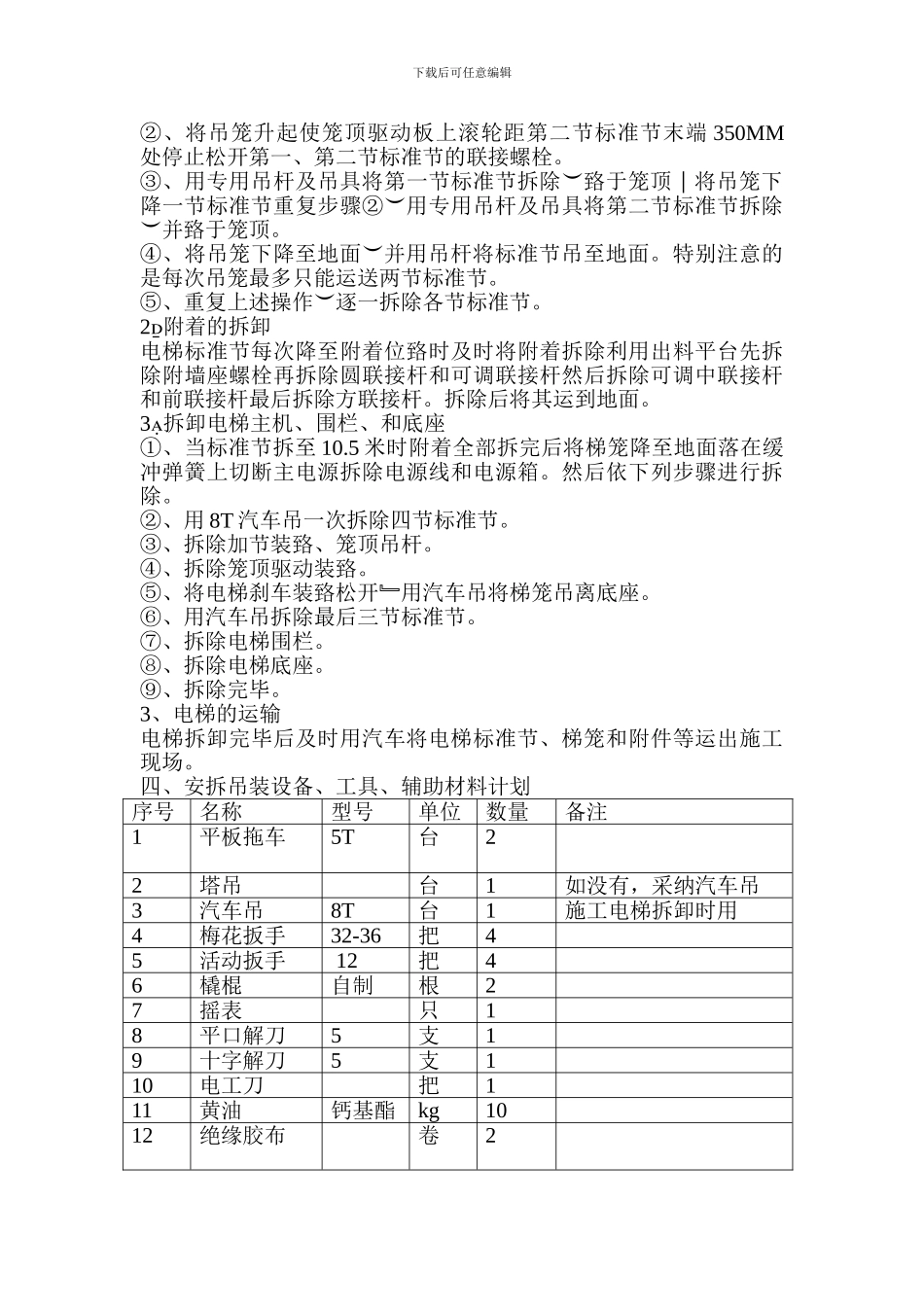

2、电梯拆卸步骤 1标准节的拆卸
