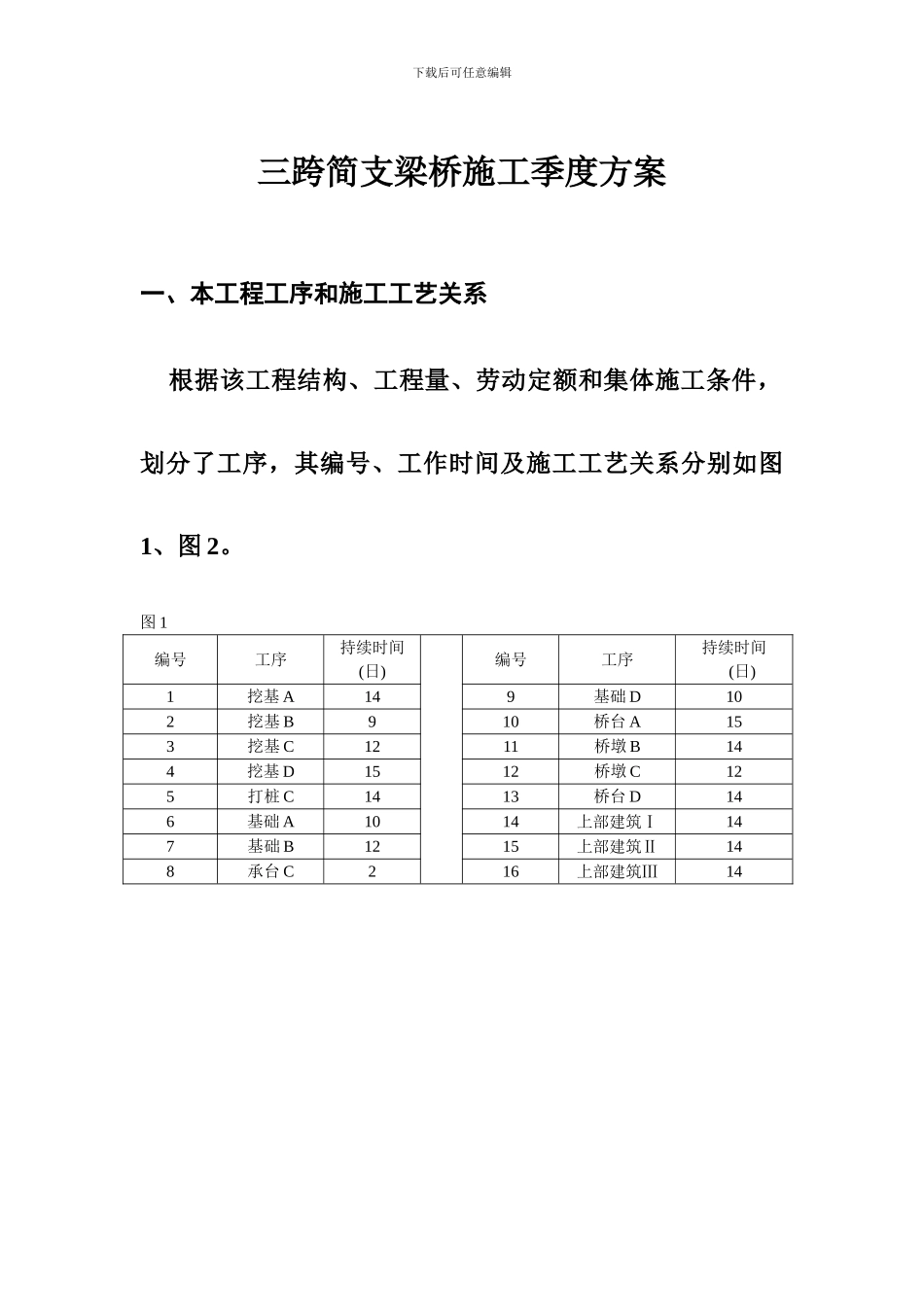

下载后可任意编辑三跨简支梁桥施工季度方案一、本工程工序和施工工艺关系 根据该工程结构、工程量、劳动定额和集体施工条件,划分了工序,其编号、工作时间及施工工艺关系分别如图1、图 2。图 1编号工序持续时间(日)编号工序持续时间(日)1挖基 A149基础 D102挖基 B910桥台 A153挖基 C1211桥墩 B144挖基 D1512桥墩 C125打桩 C1413桥台 D146基础 A1014上部建筑Ⅰ147基础 B1215上部建筑Ⅱ148承台 C216上部建筑Ⅲ14下载后可任意编辑图 2下载后可任意编辑二、土根据工程情况和施工力量情况决定每个工种成立一个施工队,即土方施工队、基础施工队、墩台施工队、上部建筑施工队和安排流水施工。三、由于每个工种只有一个施工队施工,因此需要考虑ABCDS 四个施工对象的施工顺序和如何安排流水施工使施工期更短(使用约贝法则)① 为了使问题简化把承台 C 列入到桥墩 C 工序中② 上不建筑的施工因每跨涉及到两个桥墩或一个墩台,故不列入表 1 内表 1 工序 时间 任务号 挖基(t)基础(j)墩台(k)t+jj+kA1410152425B912142126C1214142628D1510142524③ 从表 2 中选取最小数,用约贝法则确定施工顺序表 2施工顺序1334施工对象BACD每列最小数21242624下载后可任意编辑所以施工顺序施工进度方案下载后可任意编辑四、施工进度方案 根据上面所确定的施工顺序并考虑按此顺序进行流水施工,故确定施工进度方案如图 3、4、5下载后可任意编辑五、用分析计算法计算节点时间和总工期,图算法计算工序时间,表格法计算总时差并确定关键线如图 6关键线路用双线表示,总工期为 92 天六、进行时间优化----安排总工期为 90 天的网络计划。将工序桥台 D14 天改 13 天,上部建筑Ⅱ、Ⅲ改成 13 天图 1(优化)下载后可任意编辑编号工序持续时间(日)编号工序持续时间(日)1挖基 A149基础 D102挖基 B910桥台 A153挖基 C1211桥墩 B144挖基 D1512桥墩 C125打桩 C1413桥台 D136基础 A1014上部建筑Ⅰ147基础 B1215上部建筑Ⅱ138承台 C216上部建筑Ⅲ13表 1(优化) 工序 时间 任务号 挖基(t)基础(j)墩台(k)t+jj+kA1410152425B912142126C1214142628D1510132523④ 从表 2 中选取最小数,用约贝法则确定施工顺序表 2施工顺序1334施工对象BACD每列最小数21242623所以施工顺序施工进度方案施工进度方案横道图、垂直图、网络图图 3(优化)下载后可任意编辑图 6(优化)下载后可任意编辑下面总结范文为赠送...
