电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

施工组织设计复习题-解题-某三跨车间VIP免费

施工组织设计复习题-解题-某三跨车间_第1页
施工组织设计复习题-解题-某三跨车间_第2页
施工组织设计复习题-解题-某三跨车间_第3页

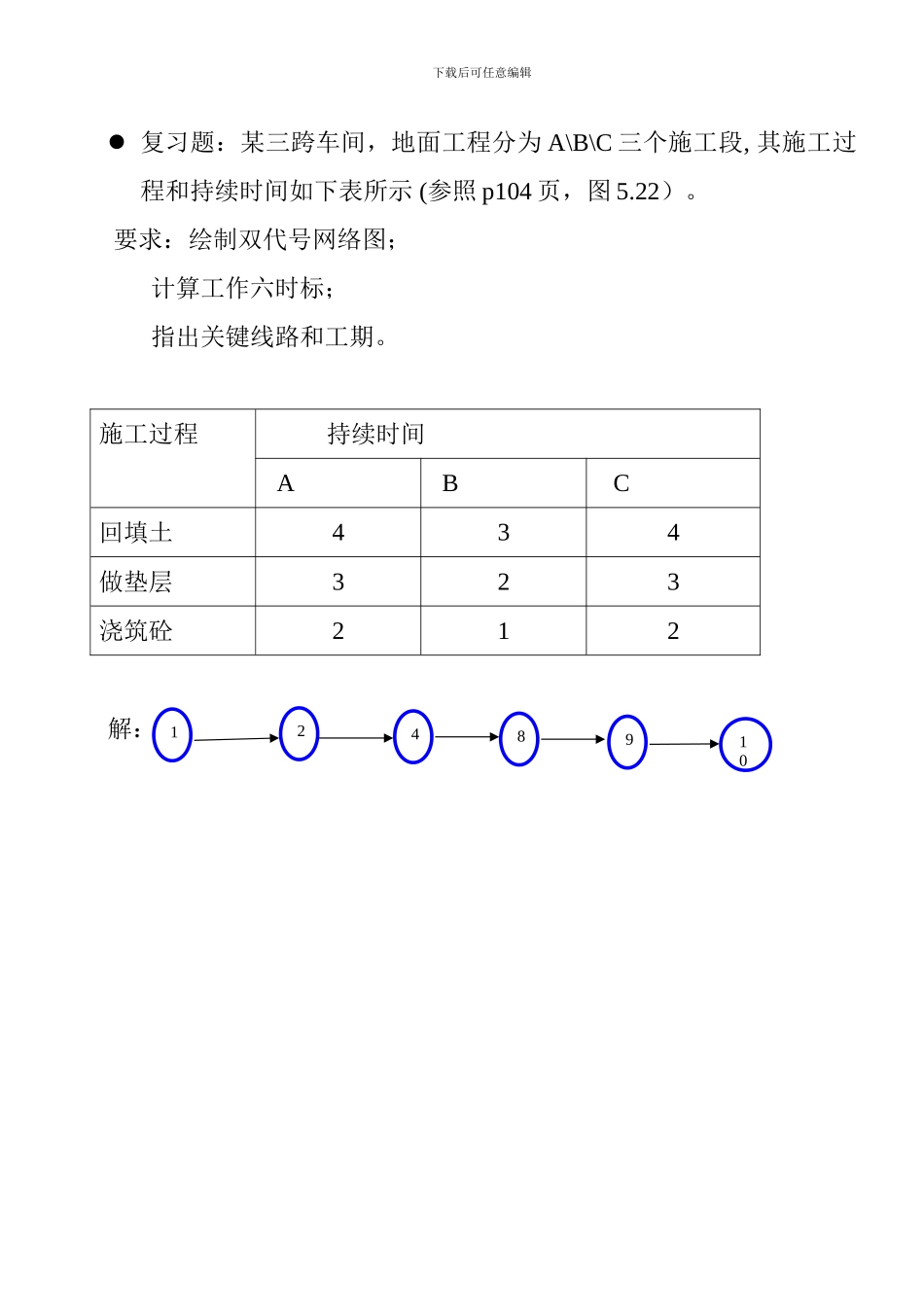

下载后可任意编辑 复习题:某三跨车间,地面工程分为 A\B\C 三个施工段, 其施工过程和持续时间如下表所示 (参照 p104 页,图 5.22)。 要求:绘制双代号网络图; 计算工作六时标; 指出关键线路和工期。施工过程 持续时间 A B C回填土434做垫层323浇筑砼212解:1241089下载后可任意编辑施工过程 持续时间 A B C回填土434做垫层323浇筑砼212 回填土 ABC 4 3 4 垫层 ABC 3 2 3浇筑 AB C 2 1 2135871062490/0ET/LT 4/47/77/99/1116/169/1311/117/914/14下载后可任意编辑 网络计划总工期,16 天。 关键线路:ESEFTFLSLFFF1--20400402--34726902--44704703--57729904--57729905--6792911 03--7794111306--7994131306--8992111124--8711071107--99104131448--911140111409--1014160141601241089下载后可任意编辑 复习题:计算网络参数 A1 A2 A3 4 5 3 B1 2 B22 B3 2 C1 C2 C3 4 2 6ESEFTFLSLFFF4--5991101003--5664101033--7610281211--20400402--34626802--44904904--8912091206--811111121216--71111112120142536781090/04/49/912/1206/89/1011/1214/1420/20011/12ET/LT 下载后可任意编辑 计算总工期总工期: 15 天 6 2 4 5 3 2 6 57--911131121418--912140121409--1014200142005312674ET/LT 0/06/134/49/104/410/1015/15

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

阳光书坊+ 关注
实名认证
内容提供者

阳光书坊,传播未来

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
