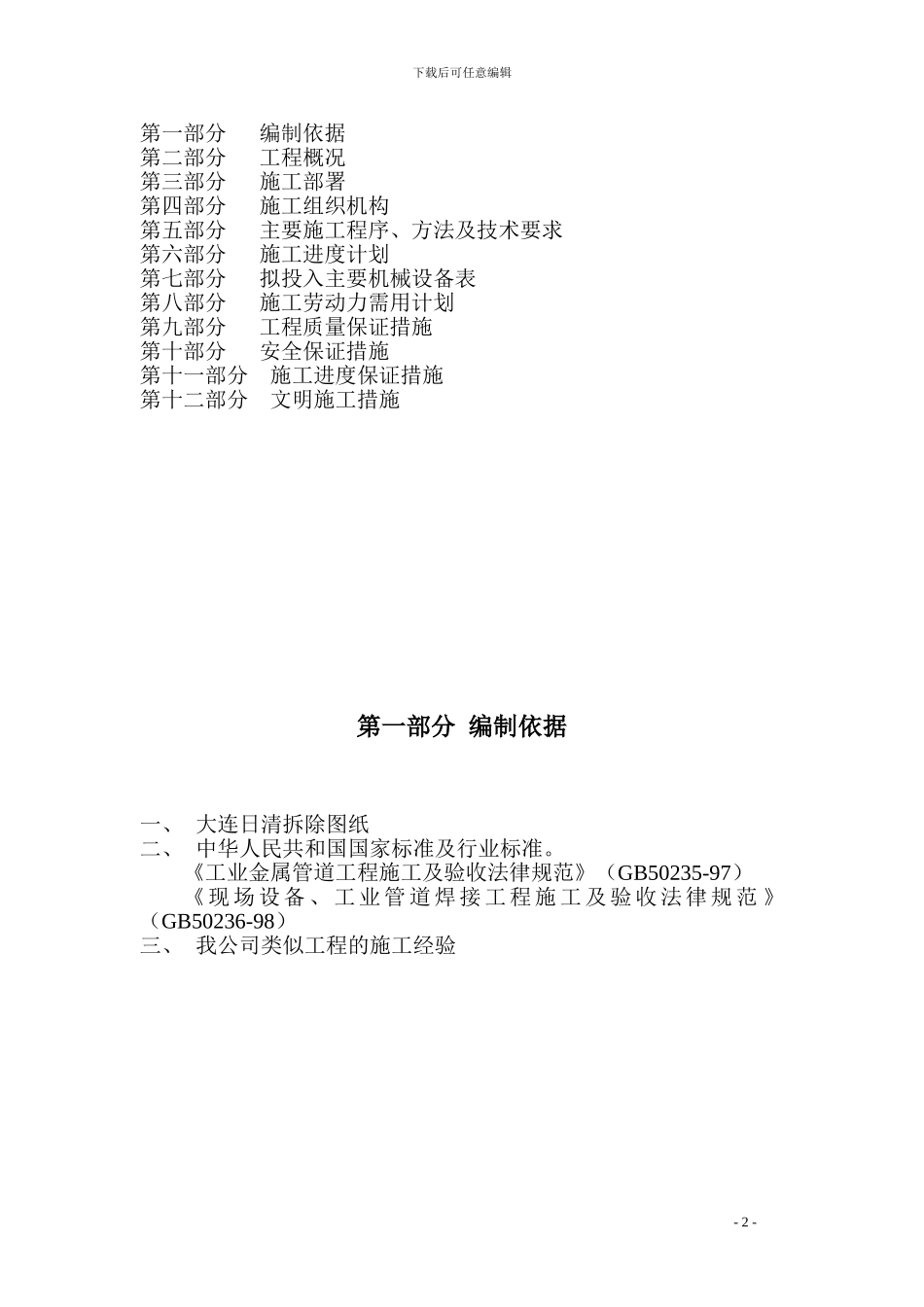

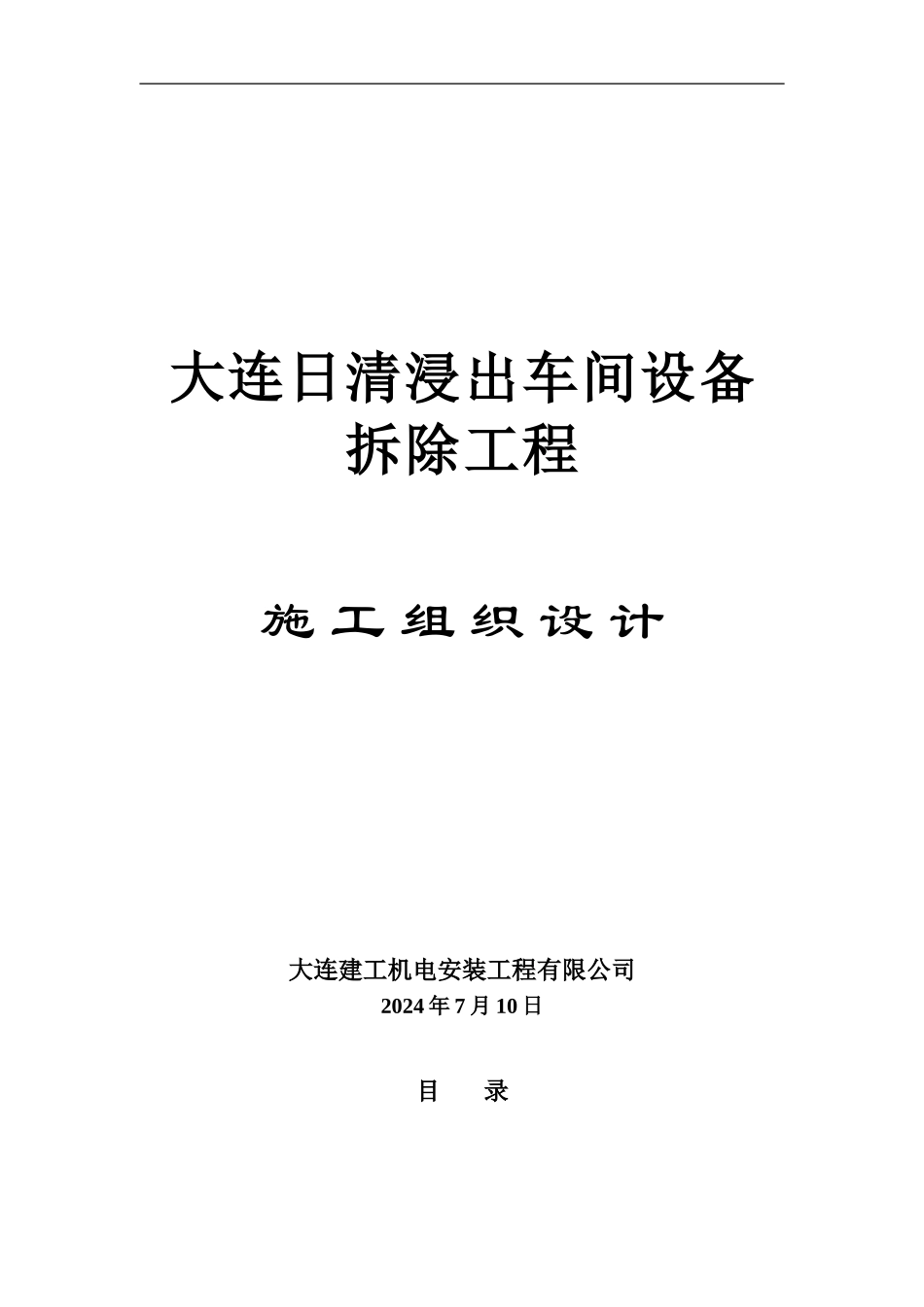

大连日清浸出车间设备拆除工程施 工 组 织 设 计大连建工机电安装工程有限公司2024 年 7 月 10 日目 录下载后可任意编辑第一部分 编制依据第二部分 工程概况第三部分 施工部署第四部分 施工组织机构第五部分 主要施工程序、方法及技术要求第六部分 施工进度计划第七部分 拟投入主要机械设备表第八部分 施工劳动力需用计划第九部分 工程质量保证措施第十部分 安全保证措施第十一部分 施工进度保证措施第十二部分 文明施工措施第一部分 编制依据一、 大连日清拆除图纸二、 中华人民共和国国家标准及行业标准

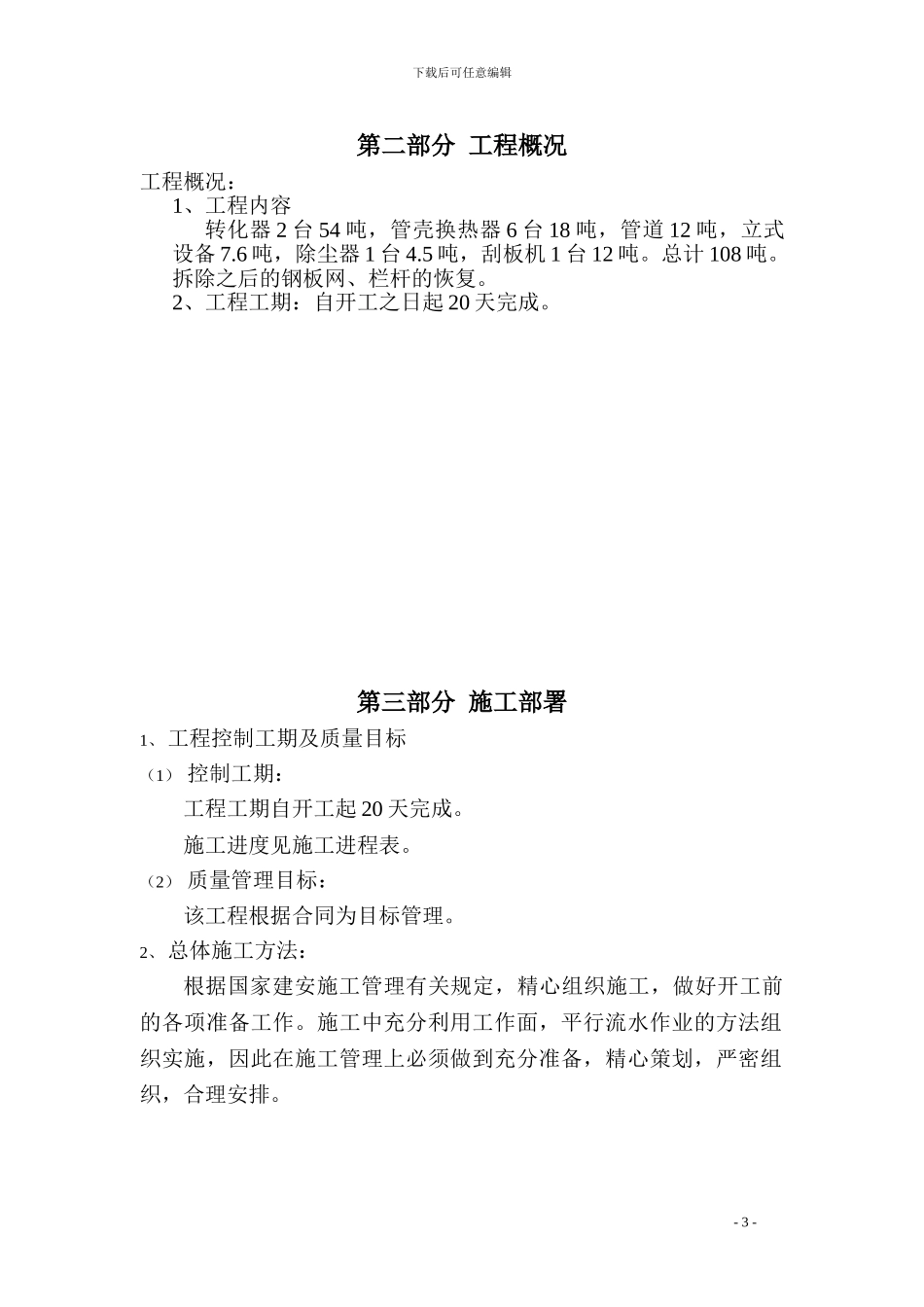

《工业金属管道工程施工及验收法律规范》(GB50235-97)《 现 场 设 备 、 工 业 管 道 焊 接 工 程 施 工 及 验 收 法 律 规 范 》(GB50236-98)三、 我公司类似工程的施工经验- 2 -下载后可任意编辑第二部分 工程概况工程概况: 1、工程内容转化器 2 台 54 吨,管壳换热器 6 台 18 吨,管道 12 吨,立式设备 7
6 吨,除尘器 1 台 4
5 吨,刮板机 1 台 12 吨
总计 108 吨
拆除之后的钢板网、栏杆的恢复
2、工程工期:自开工之日起 20 天完成
第三部分 施工部署1、 工程控制工期及质量目标(1) 控制工期:工程工期自开工起 20 天完成
施工进度见施工进程表
(2) 质量管理目标:该工程根据合同为目标管理
2、 总体施工方法:根据国家建安施工管理有关规定,精心组织施工,做好开工前的各项准备工作
施工中充分利用工作面,平行流水作业的方法组织实施,因此在施工管理上必须做到充分准备,精心策划,严密组织,合理安排
- 3 -第 四 部 分 施 工 组 织 结 构施 工 员项目经理质 量 员安 全 员技 术 负 责保 管 员施工班组下载后可任意编辑第五部分 主要施工程序、方法及技术要求一、 施工前的准备工作1 、对参加施
